冬季防寒防冻安全施工措施一、长沙地区气温状况根据长沙地区未来 5 天的天气预报,从 2024 年 1 月 20 至 25 日长沙地区将迎来雨雪天气,气温将大幅下降,最低温度将下降到-8摄氏度左右,最高温度仅 3 度,为了保证雨雪低温天气工程施工的质量和安全,现特编制了防寒、防冻的冬季安全施工措施
二、冬季施工准备工作1、当室外日平均气温连续 5 天稳定低于 5℃,即进入冬季施工期
2、进入冬季施工前,必须完成煤炉、暖气片、暖气管道的安装
3、冬季施工燃料主要考虑生活用煤,车间、办公场所、宿舍、采暖热源用煤,保证生活、生产的需要,应提前进行准备
4、锅炉安装好,注意保温,提前试烧
5、搅拌站及原材料存放场地均设在综采设备库内,综采设备库出入口应安设保温门帘,保证库内温度
库内设置热水罐,保证混凝土正常搅拌
搅拌机清洗时的污水应做好排水,封闭好沉淀池,防止污水冻结,定期清理沉淀池,保证排污管道畅通
6、根据冬季施工方法所选定的保温材料品种、规格、使用周转次数和工程量,算出年度计划用量,向材料部门提出供应计划和进场日期
8、施工机械加强冬季保养,对加水、加油润滑部件勤检查,防止冻裂设备
三、冬季施工砼的配制、拌和、运输1、混凝土运输过程快装、快卸,不得中途转运或受阻,运送中覆盖保温防寒
当拌制的混凝土出现坍落度减小或发生速凝现象时,应进行重新搅拌
2、当室内温度低于常温时,混凝土拌和时间较常温施工延长50%左右,对于掺有外加剂的混凝土拌制时间应取常温搅拌时间的1
3、骨料不得带有冰雪和冻块及易冻裂的物质,严格控制混凝土的配合比和坍落度,由骨料带入的水分均应从拌和水中扣除
4、拌制掺用外加剂的混凝土时,当外加剂为粉剂时,可按要求掺量直接撒在水泥上面和水泥同时投入
5、尽量减少装卸次数并合理组织装入运输和卸出混凝土工作

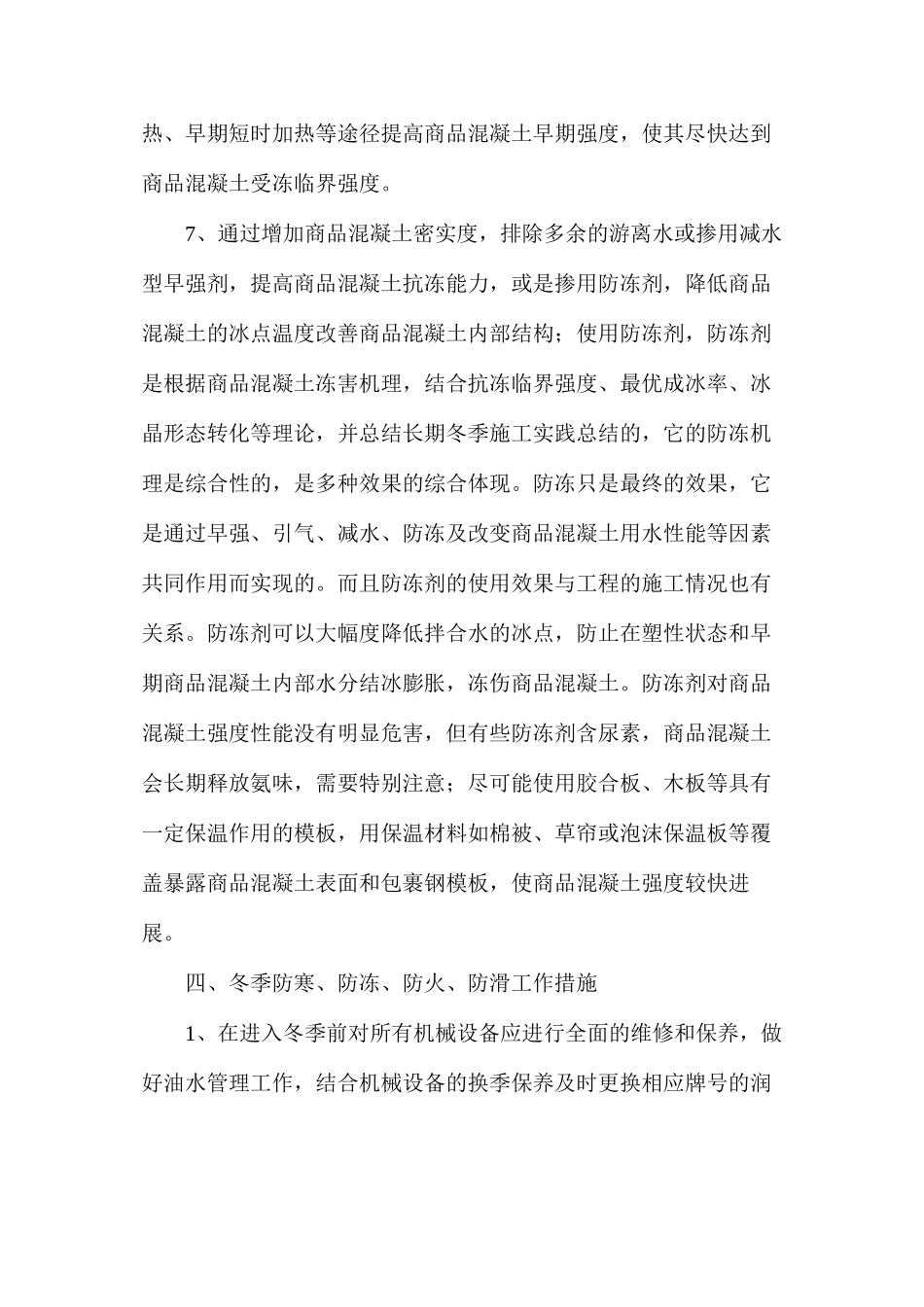

6、在商品混凝土浇筑后一周以后,假如气温不会低于零度,那
