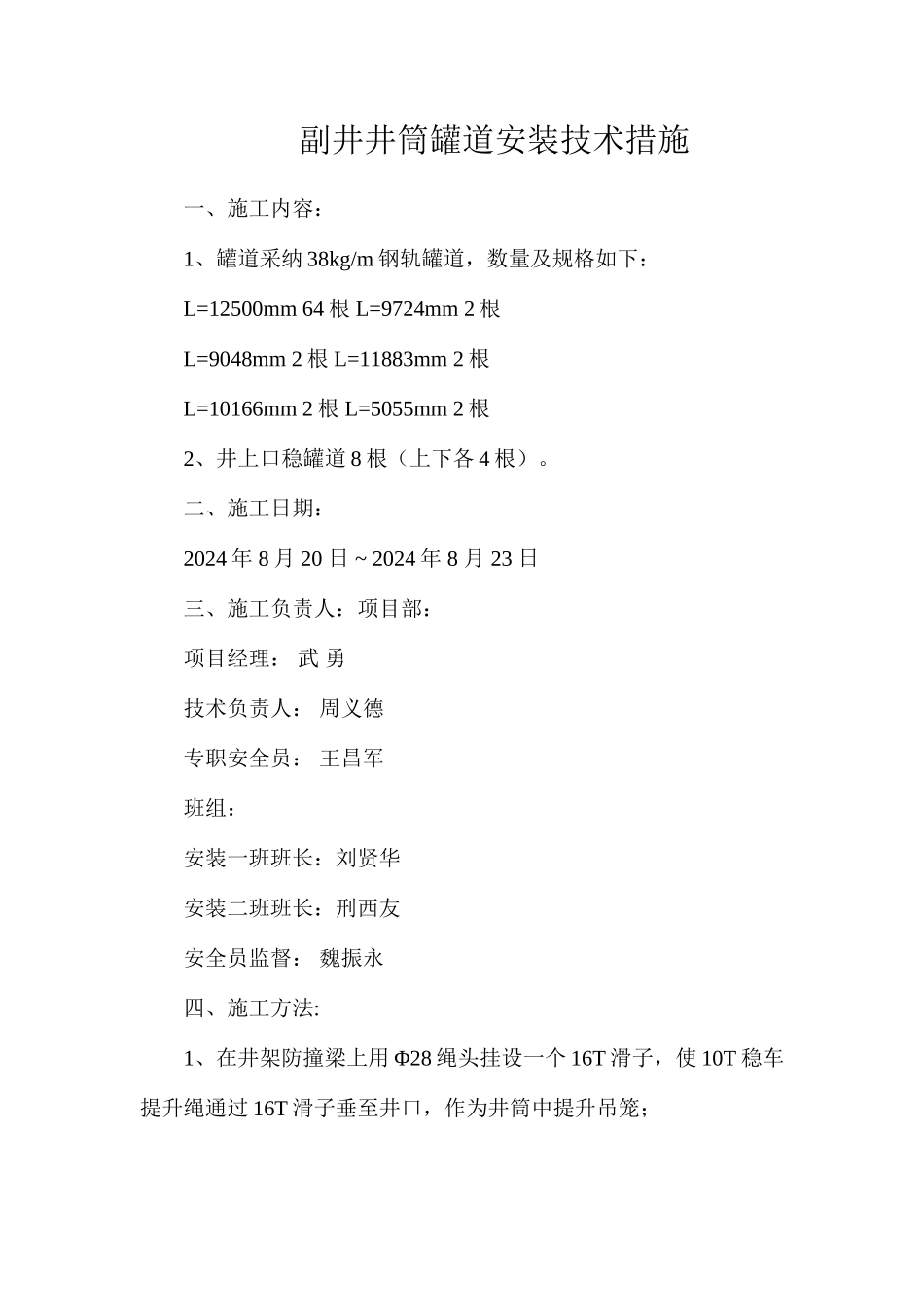

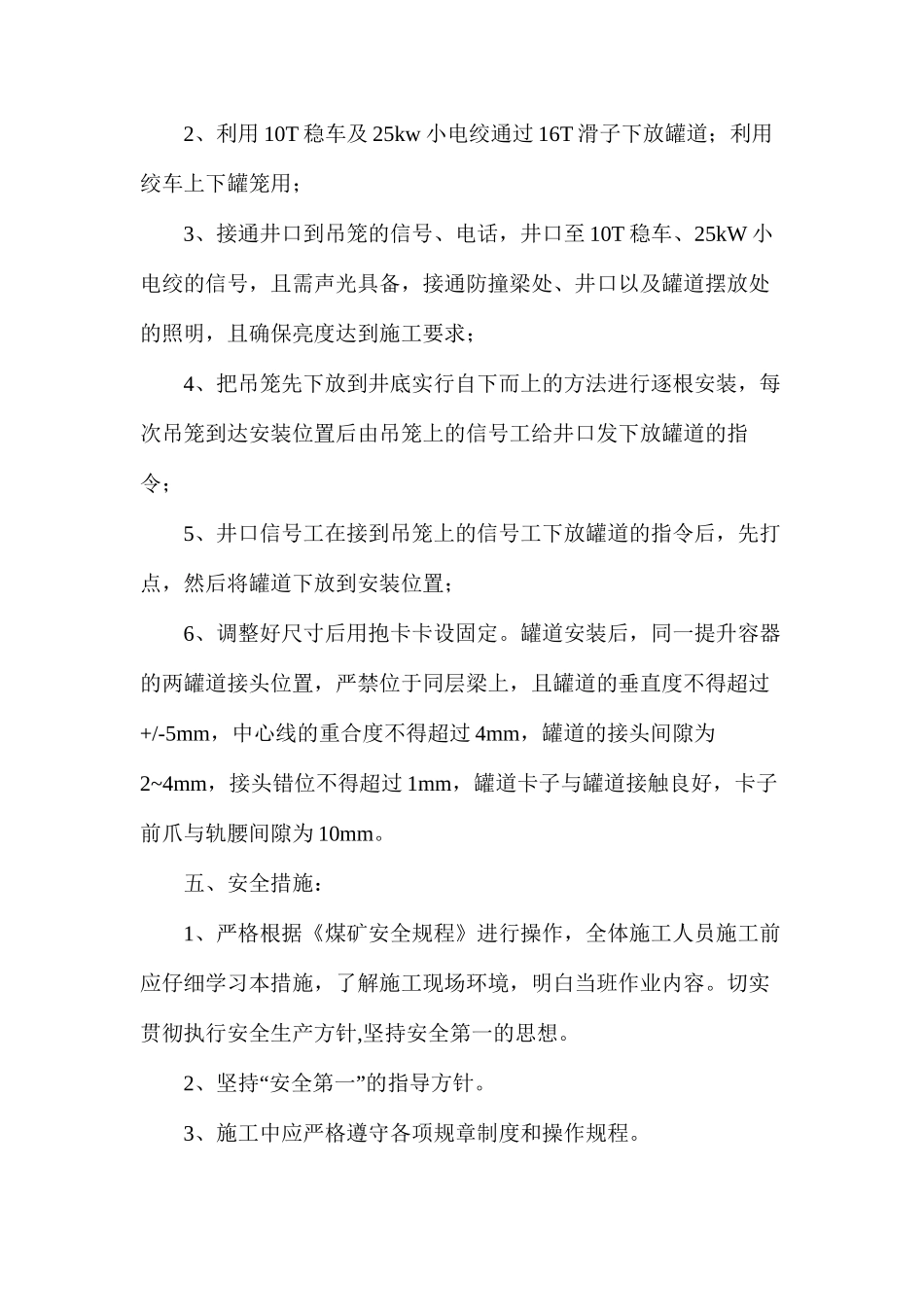

副井井筒罐道安装技术措施一、施工内容:1、罐道采纳 38kg/m 钢轨罐道,数量及规格如下:L=12500mm 64 根 L=9724mm 2 根L=9048mm 2 根 L=11883mm 2 根L=10166mm 2 根 L=5055mm 2 根2、井上口稳罐道 8 根(上下各 4 根)。二、施工日期:2024 年 8 月 20 日 ~ 2024 年 8 月 23 日三、施工负责人:项目部: 项目经理: 武 勇 技术负责人: 周义德 专职安全员: 王昌军班组:安装一班班长:刘贤华安装二班班长:刑西友 安全员监督: 魏振永四、施工方法:1、在井架防撞梁上用 Φ28 绳头挂设一个 16T 滑子,使 10T 稳车提升绳通过 16T 滑子垂至井口,作为井筒中提升吊笼;2、利用 10T 稳车及 25kw 小电绞通过 16T 滑子下放罐道;利用绞车上下罐笼用;3、接通井口到吊笼的信号、电话,井口至 10T 稳车、25kW 小电绞的信号,且需声光具备,接通防撞梁处、井口以及罐道摆放处的照明,且确保亮度达到施工要求;4、把吊笼先下放到井底实行自下而上的方法进行逐根安装,每次吊笼到达安装位置后由吊笼上的信号工给井口发下放罐道的指令;5、井口信号工在接到吊笼上的信号工下放罐道的指令后,先打点,然后将罐道下放到安装位置;6、调整好尺寸后用抱卡卡设固定。罐道安装后,同一提升容器的两罐道接头位置,严禁位于同层梁上,且罐道的垂直度不得超过+/-5mm,中心线的重合度不得超过 4mm,罐道的接头间隙为2~4mm,接头错位不得超过 1mm,罐道卡子与罐道接触良好,卡子前爪与轨腰间隙为 10mm。五、安全措施:1、严格根据《煤矿安全规程》进行操作,全体施工人员施工前应仔细学习本措施,了解施工现场环境,明白当班作业内容。切实贯彻执行安全生产方针,坚持安全第一的思想。2“”、坚持 安全第一 的指导方针。3、施工中应严格遵守各项规章制度和操作规程。4、登高、井口 5m 范围内及悬空作业应佩戴经试验合格的安全带,安全带应系牢在与本人同一运行的物体上。所有进入施工现场人员须戴好安全帽并系好带子,井下人员须佩戴经检验合格的安全带。内容总结(1)副井井筒罐道安装技术措施一、施工内容:1、罐道采纳 38kg/m 钢轨罐道,数量及规格如下:L=12500mm 64 根 L=9724mm 2 根L=9048mm 2 根 L=11883mm 2 根L=10166mm 2 根 L=5055mm 2 根2、井上口稳罐道 8 根(上下各 4 根)(2)4、登高、井口 5m 范围内及悬空作业应佩戴经试验合格的安全带,安全带应系牢在与本人同一运行的物体上
