副立井天轮平台改造工程安全技术措施我单位承担澄合山阳煤矿副立井井筒装备安装工程,现井口已由矿建单位移交
在井筒安装之前,先期进行天轮平台改造,确保安装稳车提升
因贵矿为初建矿井,且在井口施工,为保证安全施工,确保施工顺利进行,特制定本措施
施工时间:2024 年 2 月 2日---2024 年 2 月 28 日施施工场地点:副立井井口、井架平台施工负责人:史英寿安全负责人:余广阳一、天轮平台改造步骤:1、在进行天轮平台改造前,先用钢板、工字钢等材料封堵井口,防止出现坠人、坠物事故发生
用活动围栏、提醒标识线封闭井口,并悬挂危险标识牌
2、由测量人员先在井架上标出井筒中心线和提升中心线,然后根据天轮平台设计图布置(见附图)3、根据井筒装备吊盘的悬吊、施工提升需求,重新布置天轮平台梁
4、利用现有稳车拆除、安装吊盘天轮及稳罐绳,拆除、移动天轮座梁及钢梁
二、安全技术措施:(一)、高空作业安全专项措施 1、作业前应根据作业特点编制专项施工方案,并对参加作业人员进行方案和安全技术交底
2、作业时周边应设置警戒区域,安装围栏,设置醒目的警示标志,防止无关人员进入;井口进行临时封堵,并设监护人员
3、属于特种作业的人员必须按国家有关规定经专门安全作业培训,取得特种作业操作资格证书,方可上岗作业
4、在露天有六级以上大风或大雨、大雪、大雾等天气时,应停止高空作业、电焊作业

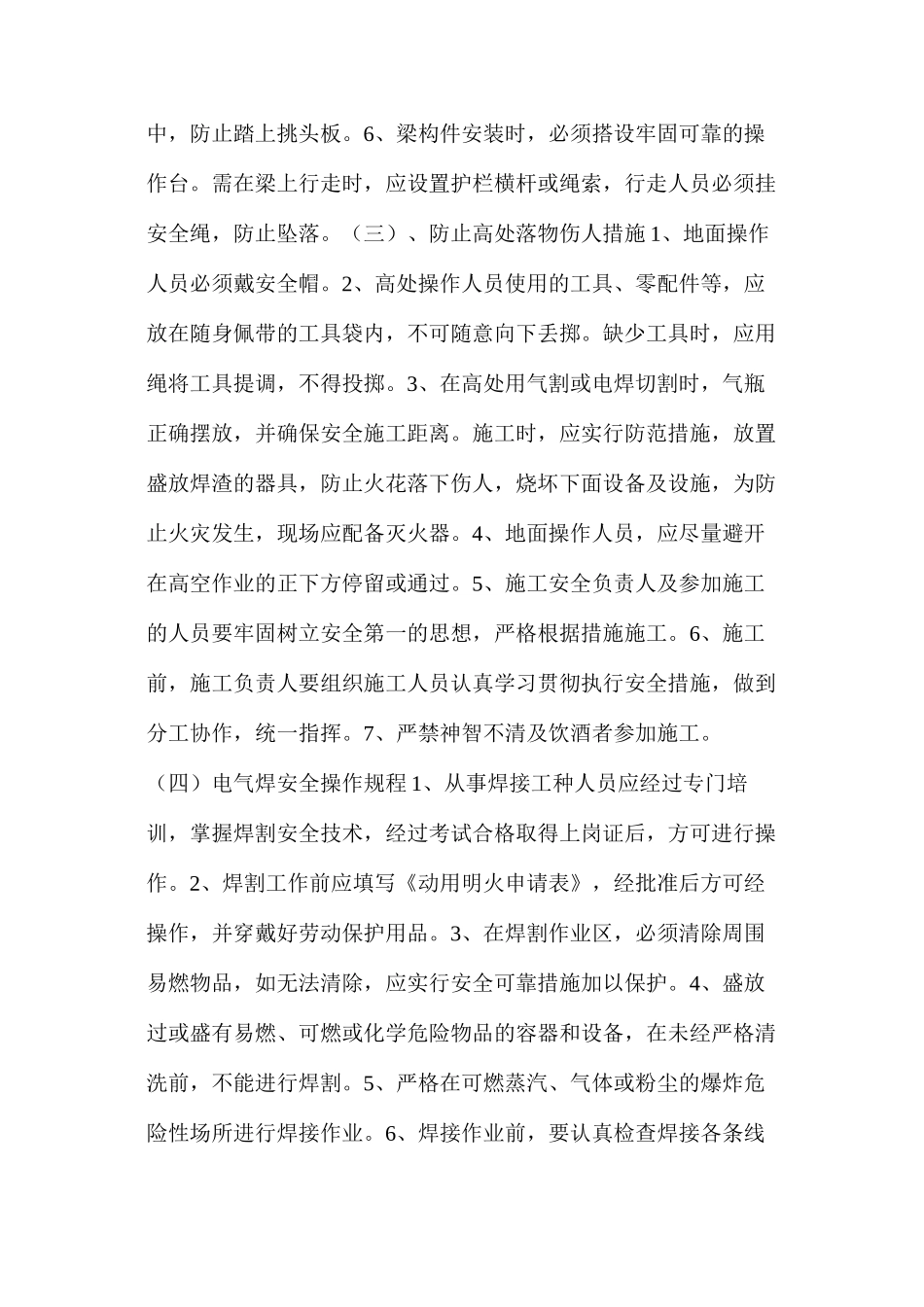

5、凡患有心脏病、高血压、癫痫病、严重贫血、手脚有残疾、视力听觉有缺陷或其他不适合高处作业的人员,均不得从事高处作业,严禁酒后作业;6、进入施工现场必须佩戴安全帽及相应的安全防护用品,高处作业必须正确佩戴安全带,安全带应挂在作业人员上方的牢靠处,流动作业时,应随摘随挂;7、作业前,应检查作业点走行和站立处的脚手板,临空处的栏杆或安全网,上下梯子,确认符合安全规定后方可进行作业,不合格的可拒绝高处施工,并通知责令整改;(
