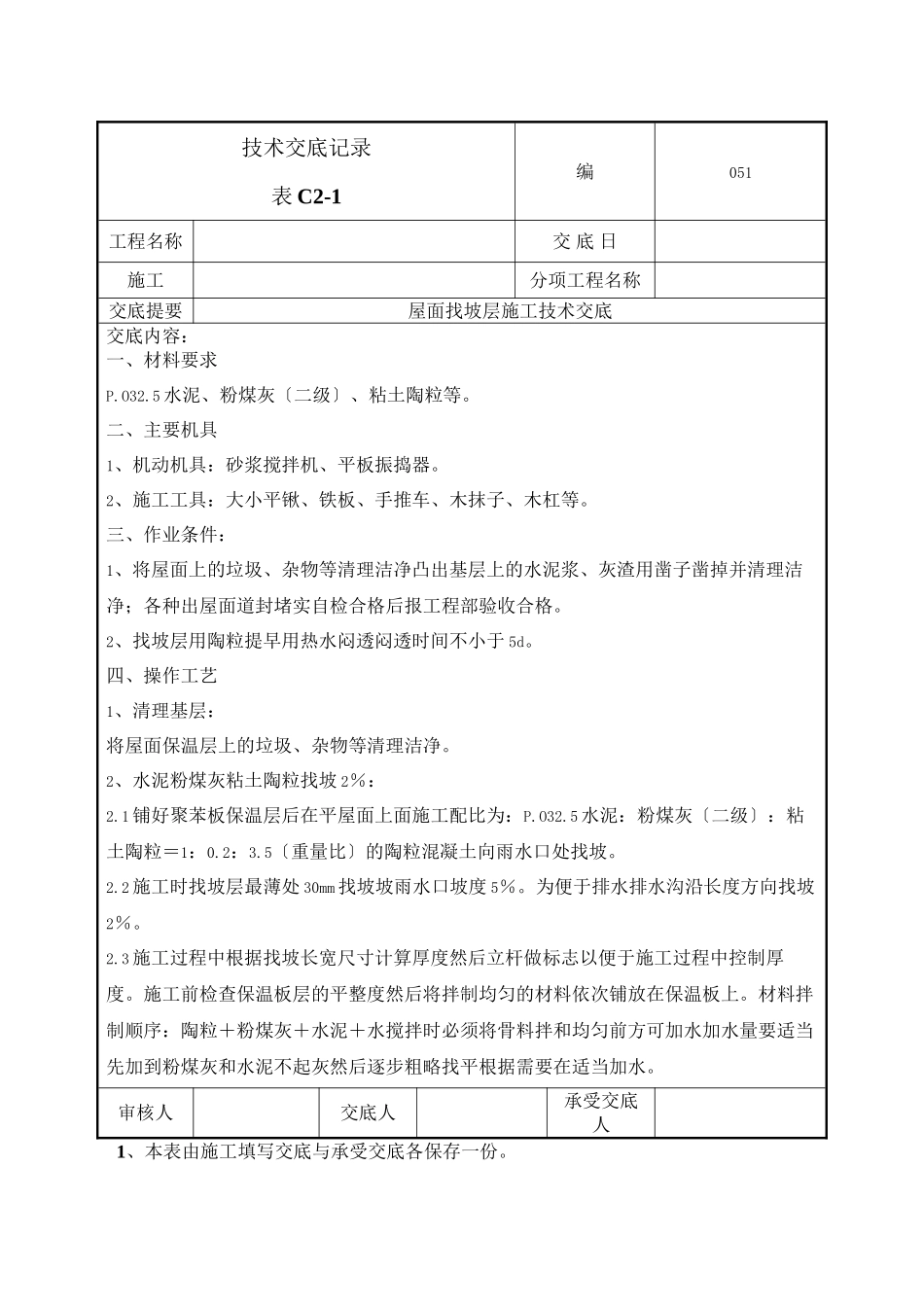

技术交底记录表 C2-1 编051工程名称 交 底 日施工分项工程名称交底提要屋面找坡层施工技术交底 交底内容:一、材料要求P
5 水泥、粉煤灰〔二级〕、粘土陶粒等
二、主要机具1、机动机具:砂浆搅拌机、平板振捣器
2、施工工具:大小平锹、铁板、手推车、木抹子、木杠等
三、作业条件:1、将屋面上的垃圾、杂物等清理洁净凸出基层上的水泥浆、灰渣用凿子凿掉并清理洁净;各种出屋面道封堵实自检合格后报工程部验收合格
2、找坡层用陶粒提早用热水闷透闷透时间不小于 5d
四、操作工艺1、清理基层:将屋面保温层上的垃圾、杂物等清理洁净
2、水泥粉煤灰粘土陶粒找坡 2%:2
1 铺好聚苯板保温层后在平屋面上面施工配比为:P
5 水泥:粉煤灰〔二级〕:粘土陶粒=1:0
5〔重量比〕的陶粒混凝土向雨水口处找坡
2 施工时找坡层最薄处 30mm 找坡坡雨水口坡度 5%
为便于排水排水沟沿长度方向找坡2%
3 施工过程中根据找坡长宽尺寸计算厚度然后立杆做标志以便于施工过程中控制厚度
施工前检查保温板层的平整度然后将拌制均匀的材料依次铺放在保温板上
材料拌制顺序:陶粒+粉煤灰+水泥+水搅拌时必须将骨料拌和均匀前方可加水加水量要适当先加到粉煤灰和水泥不起灰然后逐步粗略找平根据需要在适当加水

审核人交底人承受交底人1、本表由施工填写交底与承受交底各保存一份
2“、当做分项工程施工技术交底时应填写 分项工程名称〞栏其他技术交底可不填写

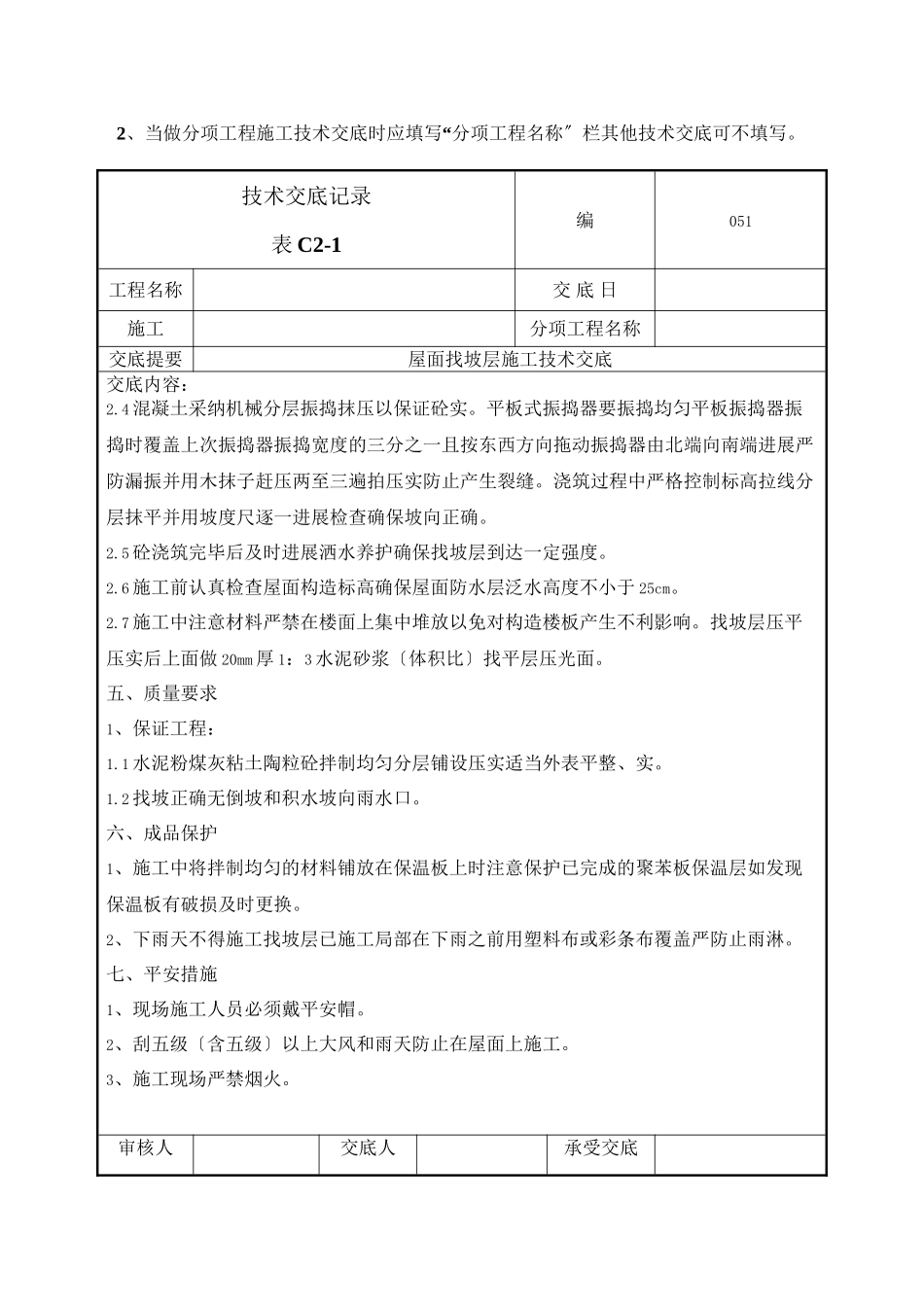

技术交底记录表 C2-1 编051工程名称 交 底 日施工分项工程名称交底提要屋面找坡层施工技术交底 交底内容:2
4 混凝土采纳机械分层振捣抹压以保证砼实
平板式振捣器要振捣均匀平板振捣器振捣时覆盖上次振捣器振捣宽度的三分之一且按东西方向拖动振捣器由北端向南端进展严防漏振并用木抹子赶压两至三遍拍压实防止产生裂缝
浇筑过程中严格控制标高拉线分层
