电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

屋面避雷网安装施工技术交底

屋面避雷网安装施工技术交底_第1页
1/3
屋面避雷网安装施工技术交底_第2页
2/3
屋面避雷网安装施工技术交底_第3页
3/3

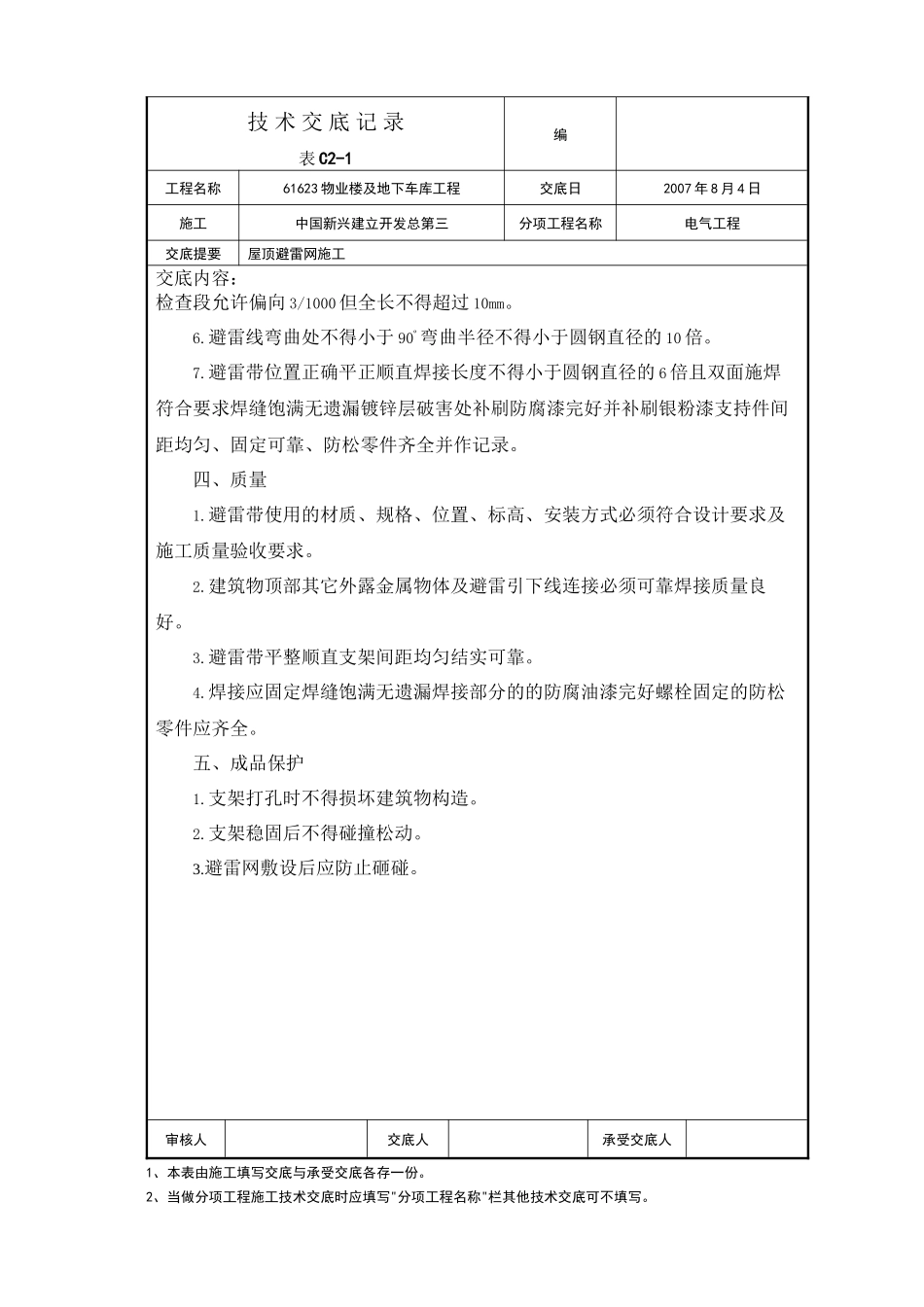

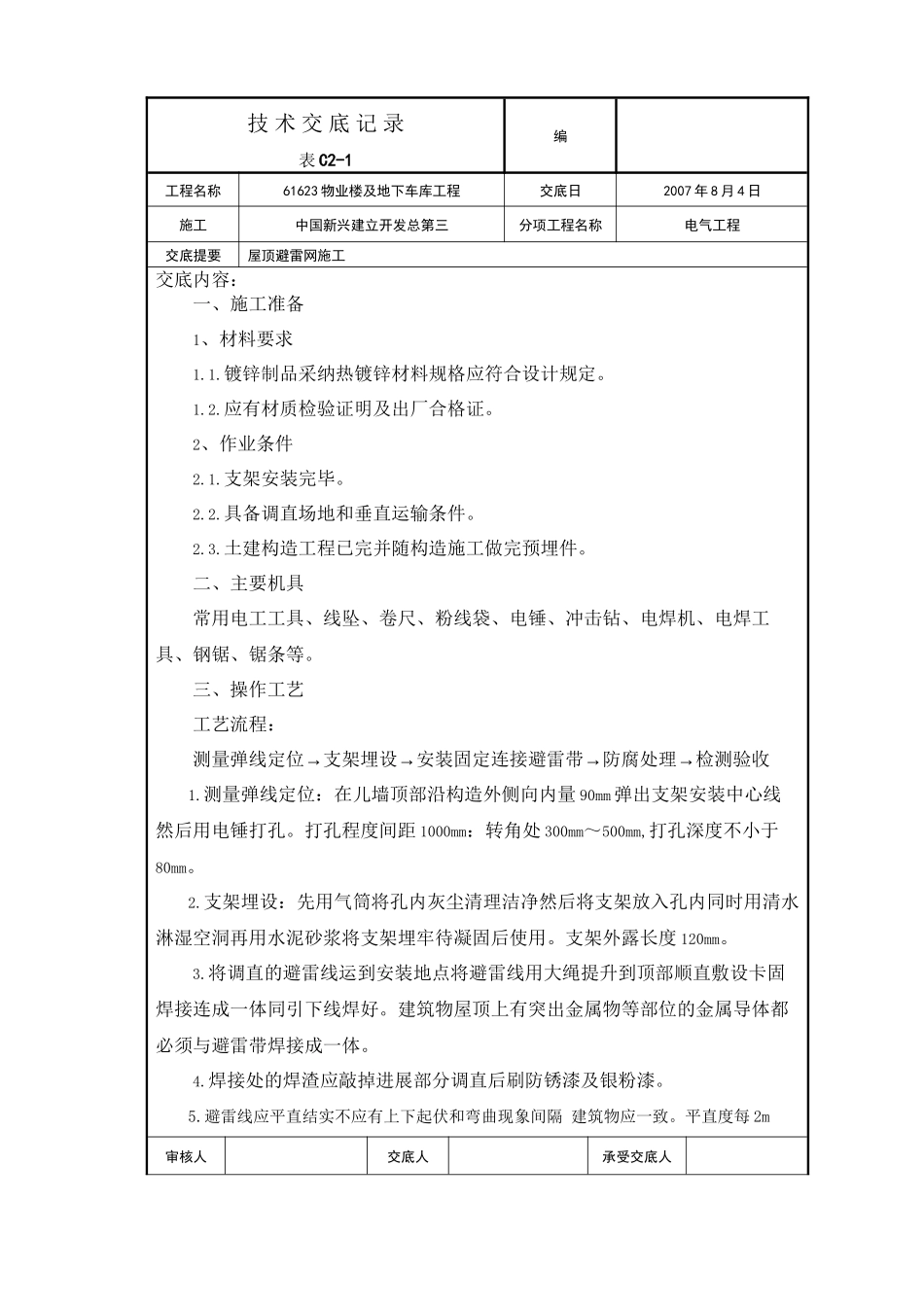

技 术 交 底 记 录表 C2-1编 工程名称61623 物业楼及地下车库工程交底日2007 年 8 月 4 日施工中国新兴建立开发总第三分项工程名称电气工程交底提要屋顶避雷网施工交底内容:一、施工准备1、材料要求1.1.镀锌制品采纳热镀锌材料规格应符合设计规定。1.2.应有材质检验证明及出厂合格证。2、作业条件2.1.支架安装完毕。2.2.具备调直场地和垂直运输条件。2.3.土建构造工程已完并随构造施工做完预埋件。二、主要机具常用电工工具、线坠、卷尺、粉线袋、电锤、冲击钻、电焊机、电焊工具、钢锯、锯条等。三、操作工艺工艺流程:→→→→测量弹线定位支架埋设安装固定连接避雷带防腐处理检测验收1.测量弹线定位:在儿墙顶部沿构造外侧向内量 90mm 弹出支架安装中心线然后用电锤打孔。打孔程度间距 1000mm:转角处 300mm~500mm,打孔深度不小于80mm。2.支架埋设:先用气筒将孔内灰尘清理洁净然后将支架放入孔内同时用清水淋湿空洞再用水泥砂浆将支架埋牢待凝固后使用。支架外露长度 120mm。3.将调直的避雷线运到安装地点将避雷线用大绳提升到顶部顺直敷设卡固焊接连成一体同引下线焊好。建筑物屋顶上有突出金属物等部位的金属导体都必须与避雷带焊接成一体。4.焊接处的焊渣应敲掉进展部分调直后刷防锈漆及银粉漆。5.避雷线应平直结实不应有上下起伏和弯曲现象间隔 建筑物应一致。平直度每 2m 审核人交底人承受交底人 技 术 交 底 记 录表 C2-1编 工程名称61623 物业楼及地下车库工程交底日2007 年 8 月 4 日施工中国新兴建立开发总第三分项工程名称电气工程交底提要屋顶避雷网施工交底内容:检查段允许偏向 3/1000 但全长不得超过 10mm。6.避雷线弯曲处不得小于 90º弯曲半径不得小于圆钢直径的 10 倍。7.避雷带位置正确平正顺直焊接长度不得小于圆钢直径的 6 倍且双面施焊符合要求焊缝饱满无遗漏镀锌层破害处补刷防腐漆完好并补刷银粉漆支持件间距均匀、固定可靠、防松零件齐全并作记录。四、质量1.避雷带使用的材质、规格、位置、标高、安装方式必须符合设计要求及施工质量验收要求。2.建筑物顶部其它外露金属物体及避雷引下线连接必须可靠焊接质量良好。3.避雷带平整顺直支架间距均匀结实可靠。4.焊接应固定焊缝饱满无遗漏焊接部分的的防腐油漆完好螺栓固定的防松零件应齐全。五、成品保护1.支架打孔时不得损坏建筑物构造。2.支架稳固后不得碰撞松动。3.避雷网敷设后应防止砸碰。 审核人交底人承受交底人1...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

屋面避雷网安装施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
