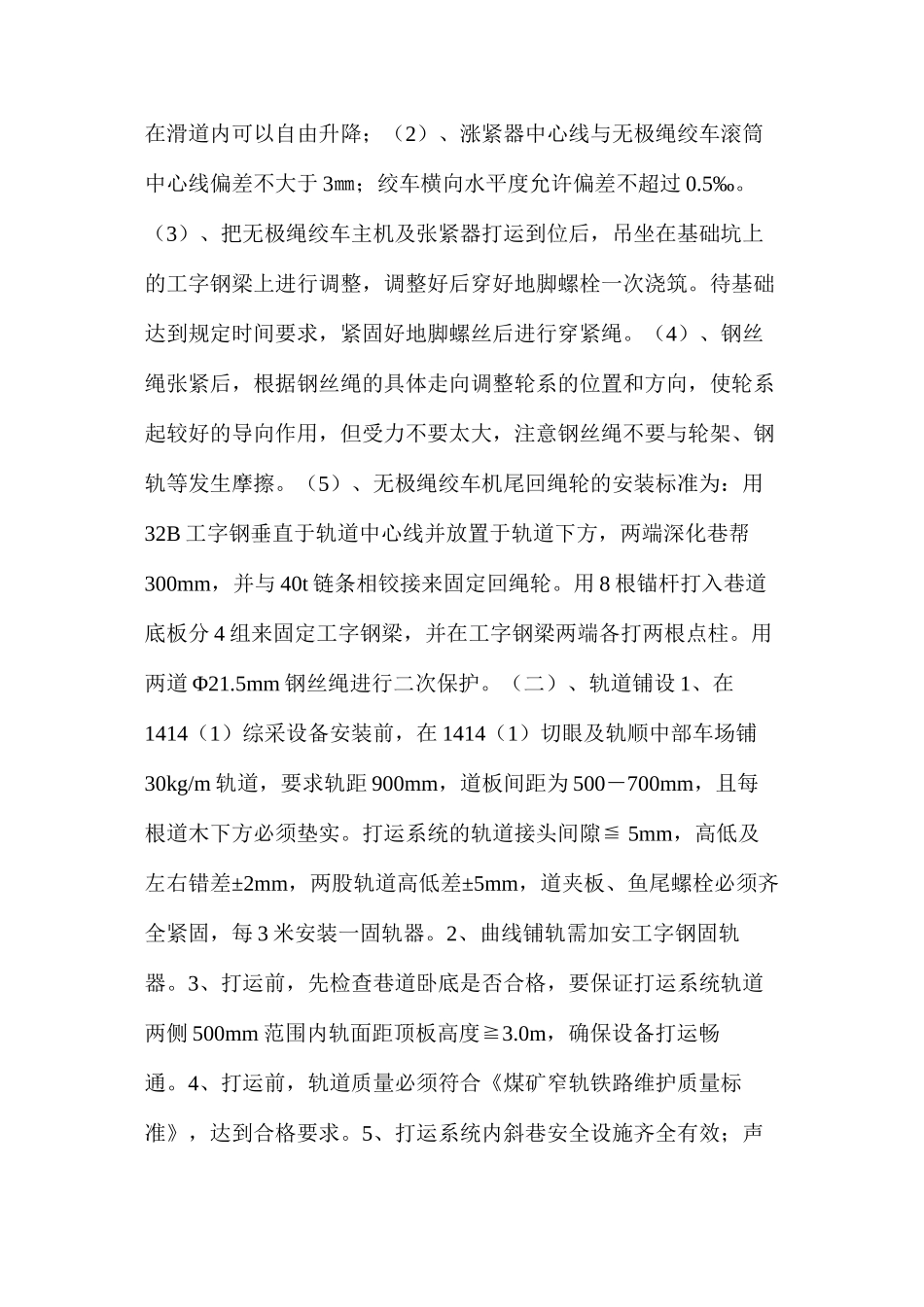

工作面综采设备安装安全技术措施一、概况 1414(1)工作面即将进入安装阶段,根据矿安排,生产准备队负责 1414(1)工作面综采设备安装的前期准备工作,及在安装过程中轨、运顺车场的打运工作
具体工作内容如下:(一)、1414(1)工作面综采设备安装的前期准备工作:1、绞车安装:安装 JSDB-19 型绞车 4 台、JH-14 绞车 7 台、JD-25 绞车 7台、90D 无极绳绞车 1 台(轨顺中部)、JH-8 绞车 2 台、JD-11
4 绞车1 台、并安装各绞车的开关、信号
把运顺原安装的 90D 无极绳绞车拆除移往小眼口后 50 米重新安装
(绞车布置图附后)2、完善1414(1)工作面轨、运顺车场照明,整改车场斜巷安全设施
3、铺设 1414(1)工作面切眼 30kg/m 轨道,铺设 1414(1)轨顺中部车场,调整、加固 1414(1)工作面轨运顺巷道、轨运顺车场轨道,整改轨顺车场下口与 13-1 轨道下山三岔门外口轨道
4、对打运系统内进行局部卧底
5、浇筑所安绞车基础,浇筑 1414(1)运顺胶带机头基础
(二)、打运工作:1、1414(1)轨顺巷道从掘进队接手到交给拆装工区前这段时间的无极绳绞车打运
2、安装过程中 1414(1)轨、运顺车场打运:(1)、经 1414(1)轨顺打运的支架、采煤机及工作面运输机等设备列车由运输队负责从南二11-2 轨道石门打运至 1414(1)轨顺车场下口
生产准备队负责将设备 1414(1)轨顺车场下口打运至 1414(1)轨顺三岔门,交给拆装工区
(2)、经 1414(1)运顺打运的泵站、皮带机、破裂机、转载机、专列由运输队负责从南二 11-2 轨道打运至1414(1)运顺车场提料斜巷下口
生产准备队负责将设备从1122(3)运顺车场提料斜巷下口运至 1414(1)运顺三岔门,交给拆装工区
以上工程施工时间由矿 1414
