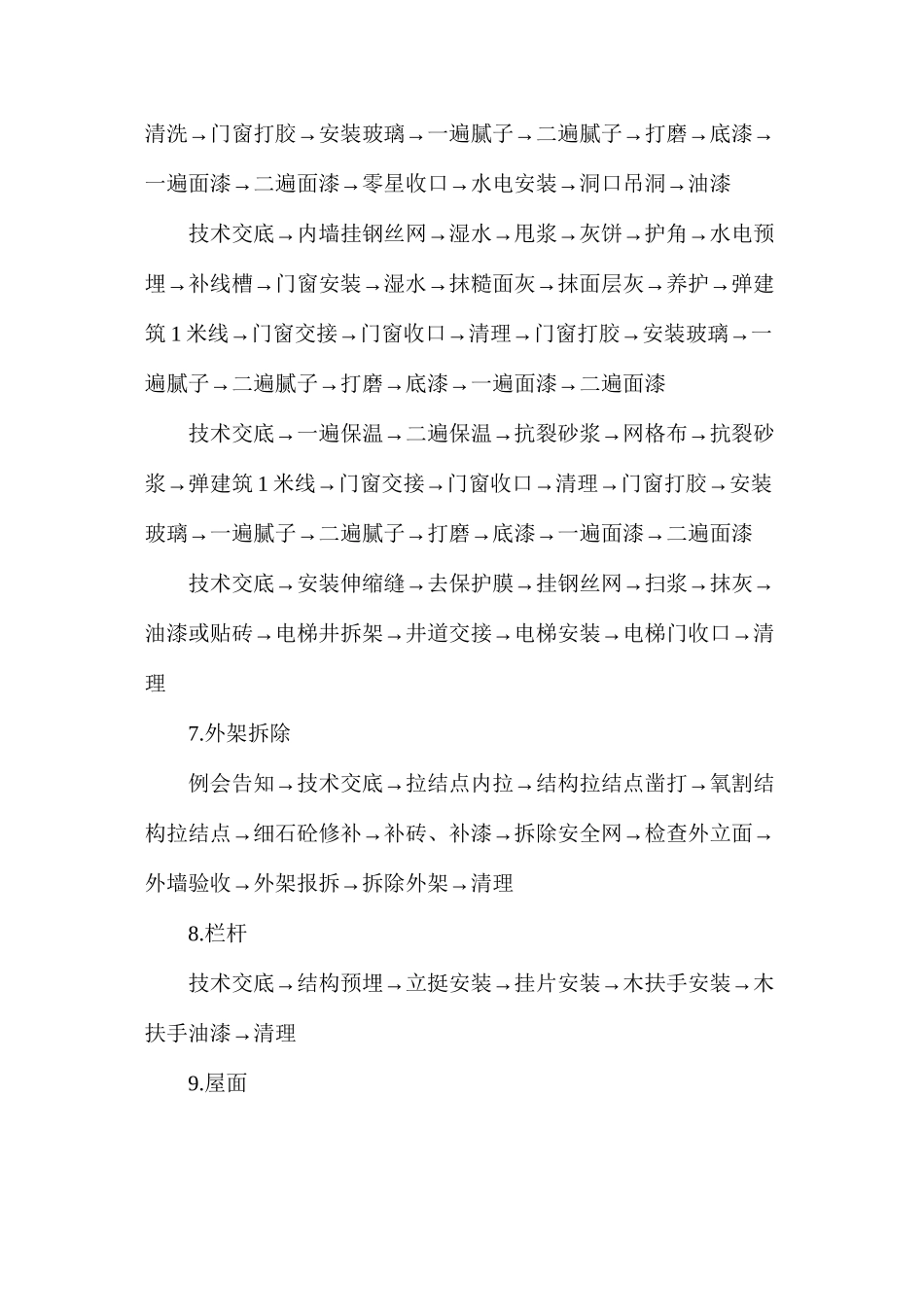

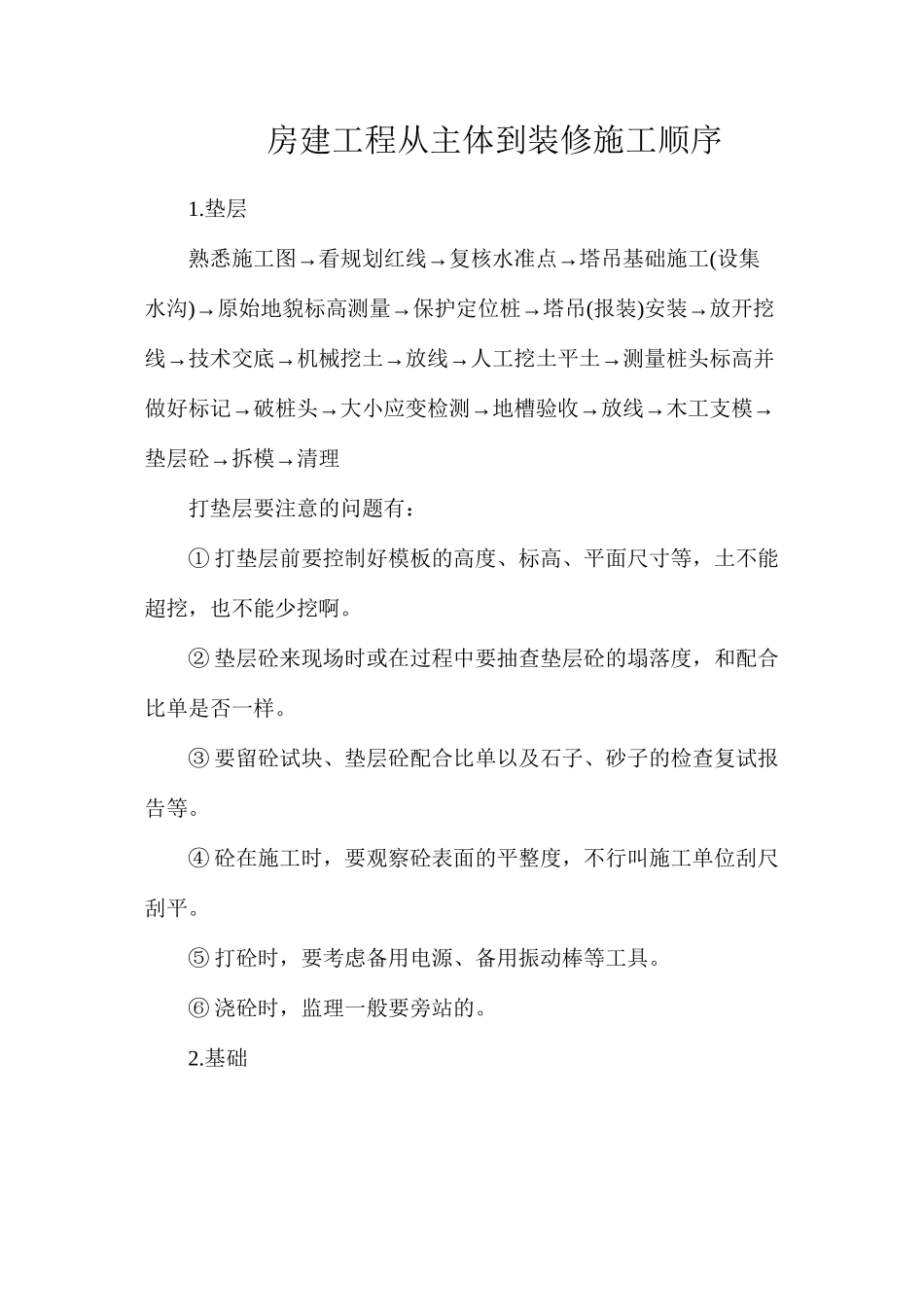

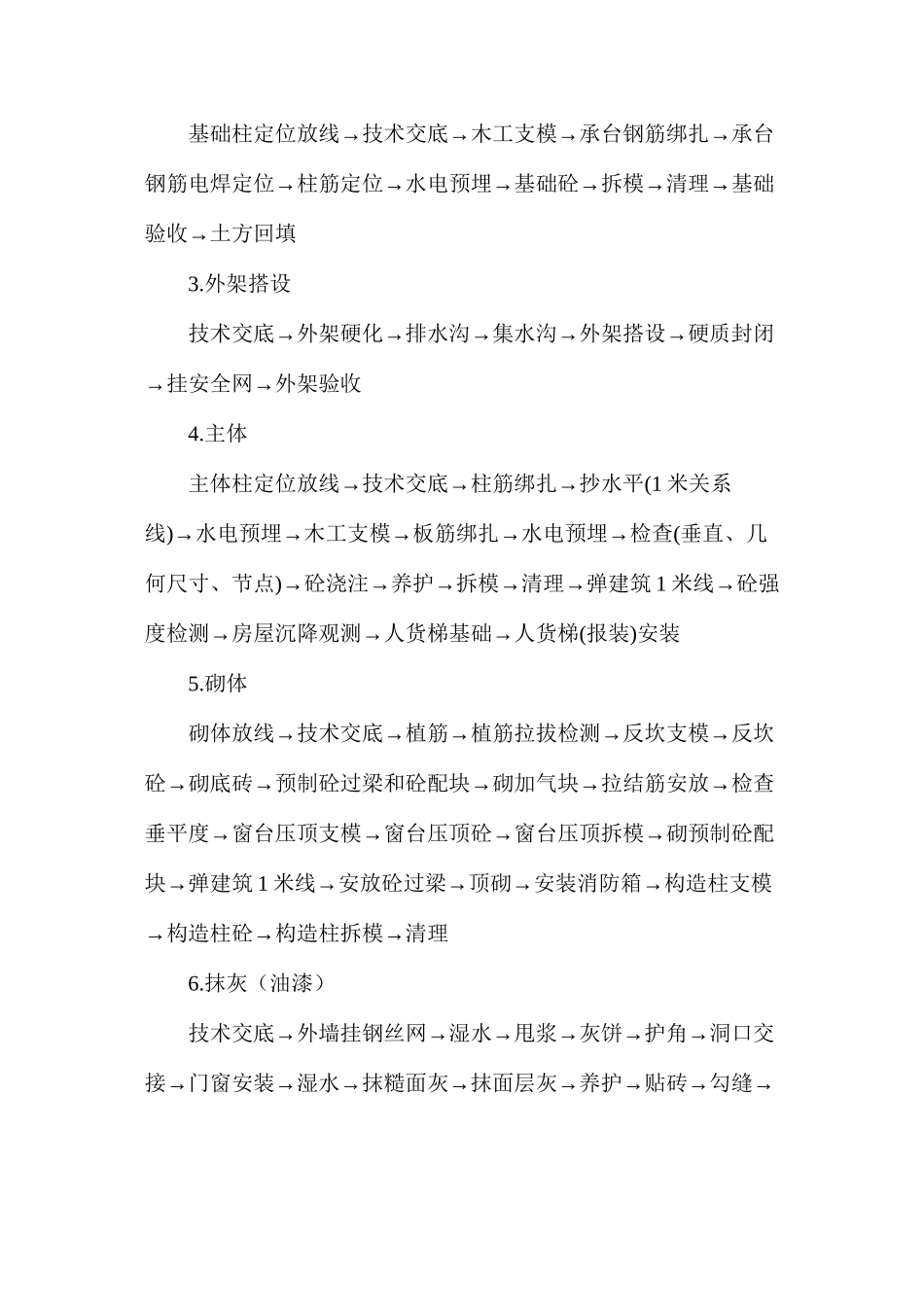

房建工程从主体到装修施工顺序1.垫层→→→熟悉施工图看规划红线复核水准点塔吊基础施工(设集水沟)→→→原始地貌标高测量保护定位桩塔吊(报装)→安装放开挖→→→→→线技术交底机械挖土放线人工挖土平土测量桩头标高并→→→→→→做好标记破桩头大小应变检测地槽验收放线木工支模→→垫层砼拆模清理打垫层要注意的问题有:① 打垫层前要控制好模板的高度、标高、平面尺寸等,土不能超挖,也不能少挖啊。② 垫层砼来现场时或在过程中要抽查垫层砼的塌落度,和配合比单是否一样。③ 要留砼试块、垫层砼配合比单以及石子、砂子的检查复试报告等。④ 砼在施工时,要观察砼表面的平整度,不行叫施工单位刮尺刮平。⑤ 打砼时,要考虑备用电源、备用振动棒等工具。⑥ 浇砼时,监理一般要旁站的。2.基础→→→→基础柱定位放线技术交底木工支模承台钢筋绑扎承台→→→→→→钢筋电焊定位柱筋定位水电预埋基础砼拆模清理基础→验收土方回填3.外架搭设→→→→→技术交底外架硬化排水沟集水沟外架搭设硬质封闭→→挂安全网外架验收4.主体→→→主体柱定位放线技术交底柱筋绑扎抄水平(1 米关系线)→→→→→水电预埋木工支模板筋绑扎水电预埋检查(垂直、几何尺寸、节点)→→→→→砼浇注养护拆模清理弹建筑 1→米线砼强→→→度检测房屋沉降观测人货梯基础人货梯(报装)安装5.砌体→→→→→砌体放线技术交底植筋植筋拉拔检测反坎支模反坎→→→→→砼砌底砖预制砼过梁和砼配块砌加气块拉结筋安放检查→→→→垂平度窗台压顶支模窗台压顶砼窗台压顶拆模砌预制砼配→块弹建筑 1→→→→米线安放砼过梁顶砌安装消防箱构造柱支模→→→构造柱砼构造柱拆模清理6.抹灰(油漆)→→→→→→技术交底外墙挂钢丝网湿水甩浆灰饼护角洞口交→→→→→→→→接门窗安装湿水抹糙面灰抹面层灰养护贴砖勾缝→→→→→→→清洗门窗打胶安装玻璃一遍腻子二遍腻子打磨底漆→→→→→一遍面漆二遍面漆零星收口水电安装洞口吊洞油漆→→→→→→技术交底内墙挂钢丝网湿水甩浆灰饼护角水电预→→→→→→→埋补线槽门窗安装湿水抹糙面灰抹面层灰养护弹建筑 1→→→→→→米线门窗交接门窗收口清理门窗打胶安装玻璃一→→→→→遍腻子二遍腻子打磨底漆一遍面漆二遍面漆→→→→→技术交底一遍保温二遍保温抗裂砂浆网格布抗裂砂→浆弹建筑 1→→→→→米线门窗交接门窗收口清理门窗打胶安装→→→→→→玻璃一遍腻子二遍腻子打磨底漆一遍面漆二遍面漆→→→→→→技术交...
