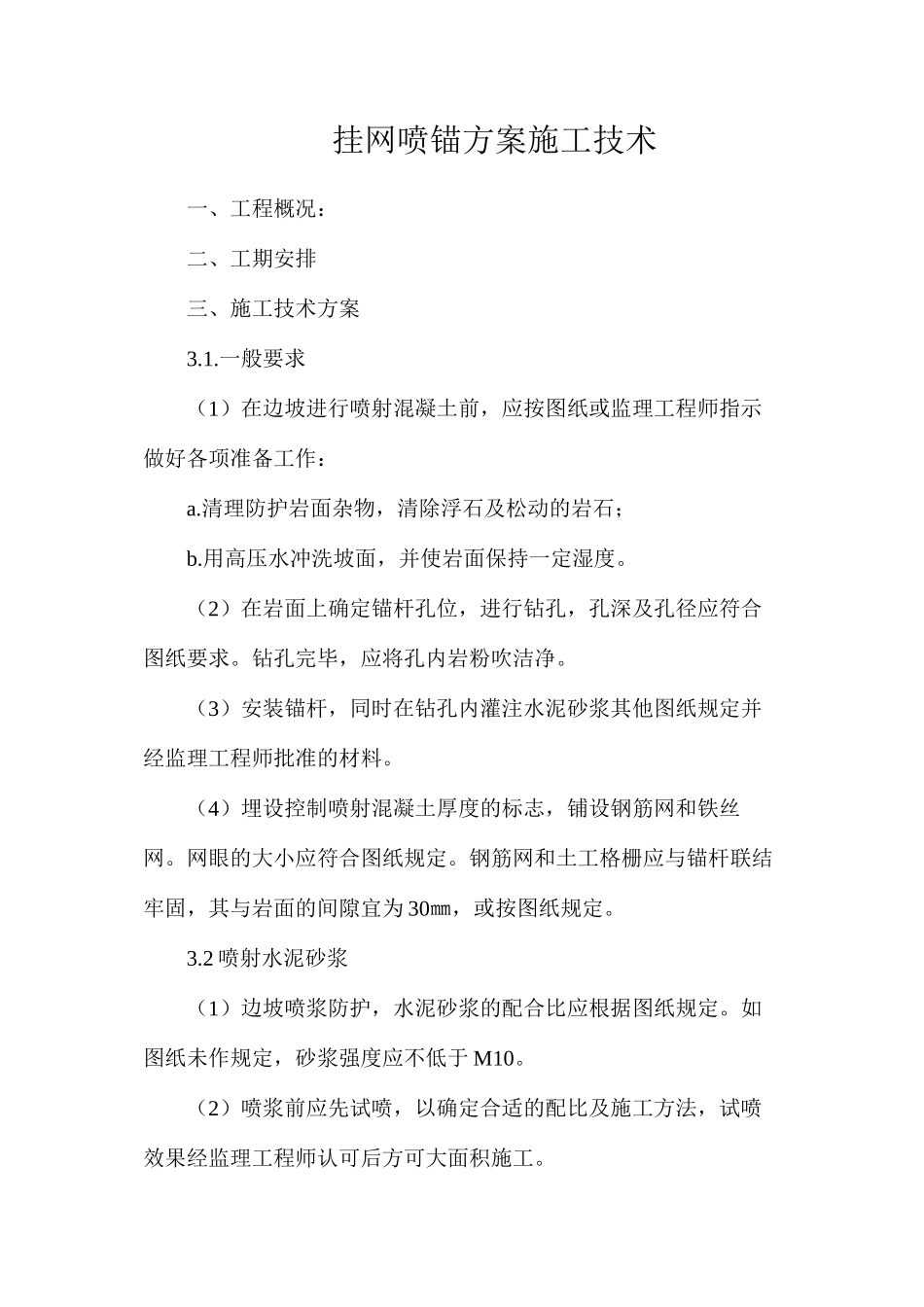

挂网喷锚方案施工技术一、工程概况:二、工期安排三、施工技术方案3
一般要求(1)在边坡进行喷射混凝土前,应按图纸或监理工程师指示做好各项准备工作:a
清理防护岩面杂物,清除浮石及松动的岩石;b
用高压水冲洗坡面,并使岩面保持一定湿度
(2)在岩面上确定锚杆孔位,进行钻孔,孔深及孔径应符合图纸要求
钻孔完毕,应将孔内岩粉吹洁净
(3)安装锚杆,同时在钻孔内灌注水泥砂浆其他图纸规定并经监理工程师批准的材料
(4)埋设控制喷射混凝土厚度的标志,铺设钢筋网和铁丝网
网眼的大小应符合图纸规定
钢筋网和土工格栅应与锚杆联结牢固,其与岩面的间隙宜为 30㎜,或按图纸规定
2 喷射水泥砂浆(1)边坡喷浆防护,水泥砂浆的配合比应根据图纸规定
如图纸未作规定,砂浆强度应不低于 M10
(2)喷浆前应先试喷,以确定合适的配比及施工方法,试喷效果经监理工程师认可后方可大面积施工
(3)大面积喷浆,应沿线咱方向每隔 20~25m 设置一道伸缩缝,缝宽 20㎜
(4)喷射水泥砂浆的施工工艺可参照喷射混凝土的工艺要求
3 喷射混凝土(1)施工前应先确定喷射混凝土的施工工艺(干式、湿式)及混凝土的配合比、选择使用的喷射机具,报监理工程师批准
喷射混凝土前应先进行试喷、调整回弹量、确定混凝土配合比及施工操作程序,经监理工程量认可后方可大面积施工
(2)喷射混凝土的混合料配合比应符合下列规定:a
水泥与集料的重量比宜为 1:4~1:4
砂率 45%~55%;c
水灰比宜为 0
速凝剂掺量应通过试验后确定
(3)喷射混凝土的配合设计由试验确定;(4)混合料宜随拌随用
不掺速凝剂时,存放时间不应超过2h;掺速凝剂时,存放时间不应超过 20min
(5)混合料在运输、存放过程中,应严防雨淋、滴水及大块石等杂物混入,在装入喷射机前应过筛
(6)喷射混凝土应分段、分片由下而上进行
