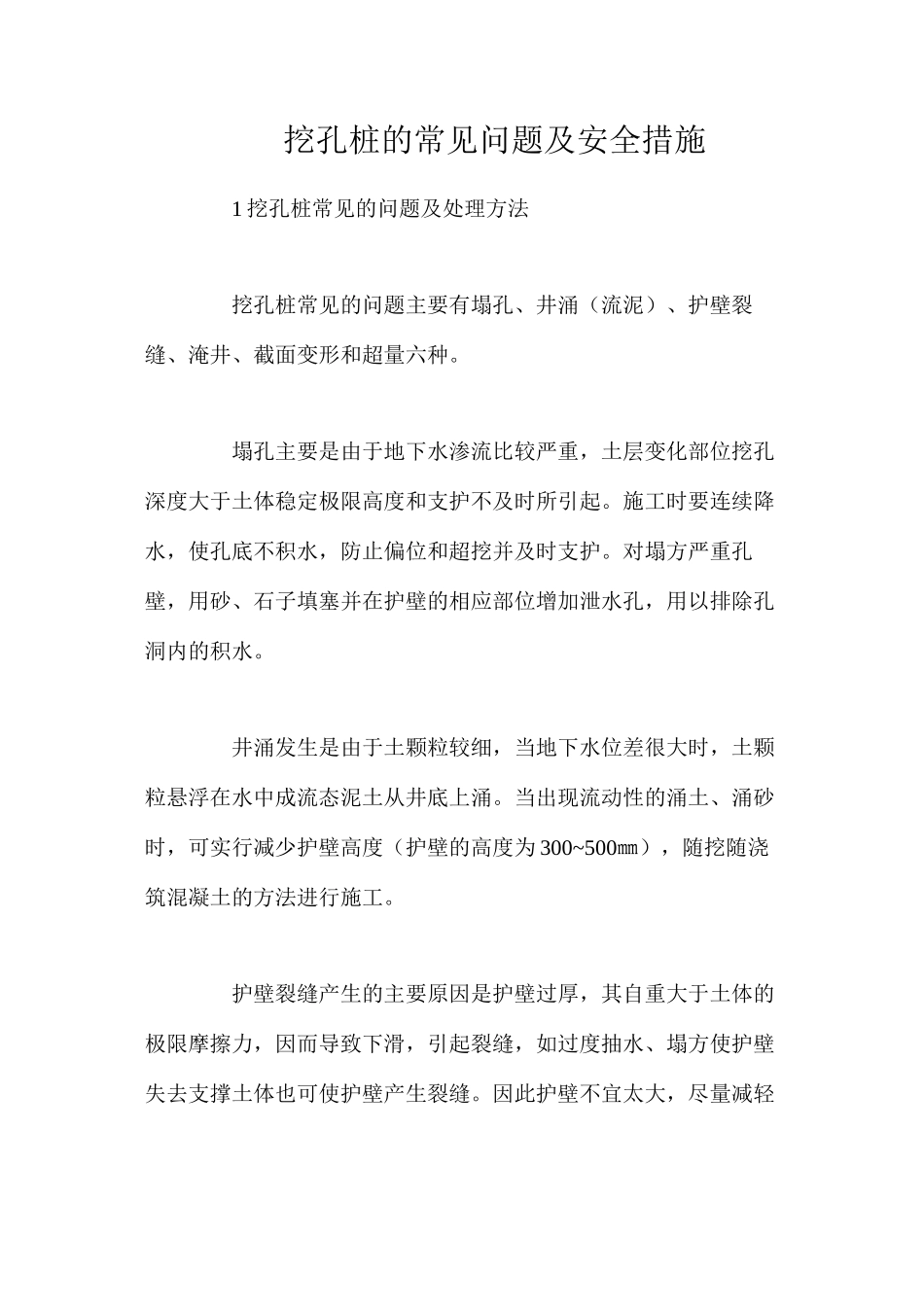

挖孔桩的常见问题及安全措施 1 挖孔桩常见的问题及处理方法 挖孔桩常见的问题主要有塌孔、井涌(流泥)、护壁裂缝、淹井、截面变形和超量六种
塌孔主要是由于地下水渗流比较严重,土层变化部位挖孔深度大于土体稳定极限高度和支护不及时所引起
施工时要连续降水,使孔底不积水,防止偏位和超挖并及时支护
对塌方严重孔壁,用砂、石子填塞并在护壁的相应部位增加泄水孔,用以排除孔洞内的积水
井涌发生是由于土颗粒较细,当地下水位差很大时,土颗粒悬浮在水中成流态泥土从井底上涌
当出现流动性的涌土、涌砂时,可实行减少护壁高度(护壁的高度为 300~500㎜),随挖随浇筑混凝土的方法进行施工
护壁裂缝产生的主要原因是护壁过厚,其自重大于土体的极限摩擦力,因而导致下滑,引起裂缝,如过度抽水、塌方使护壁失去支撑土体也可使护壁产生裂缝

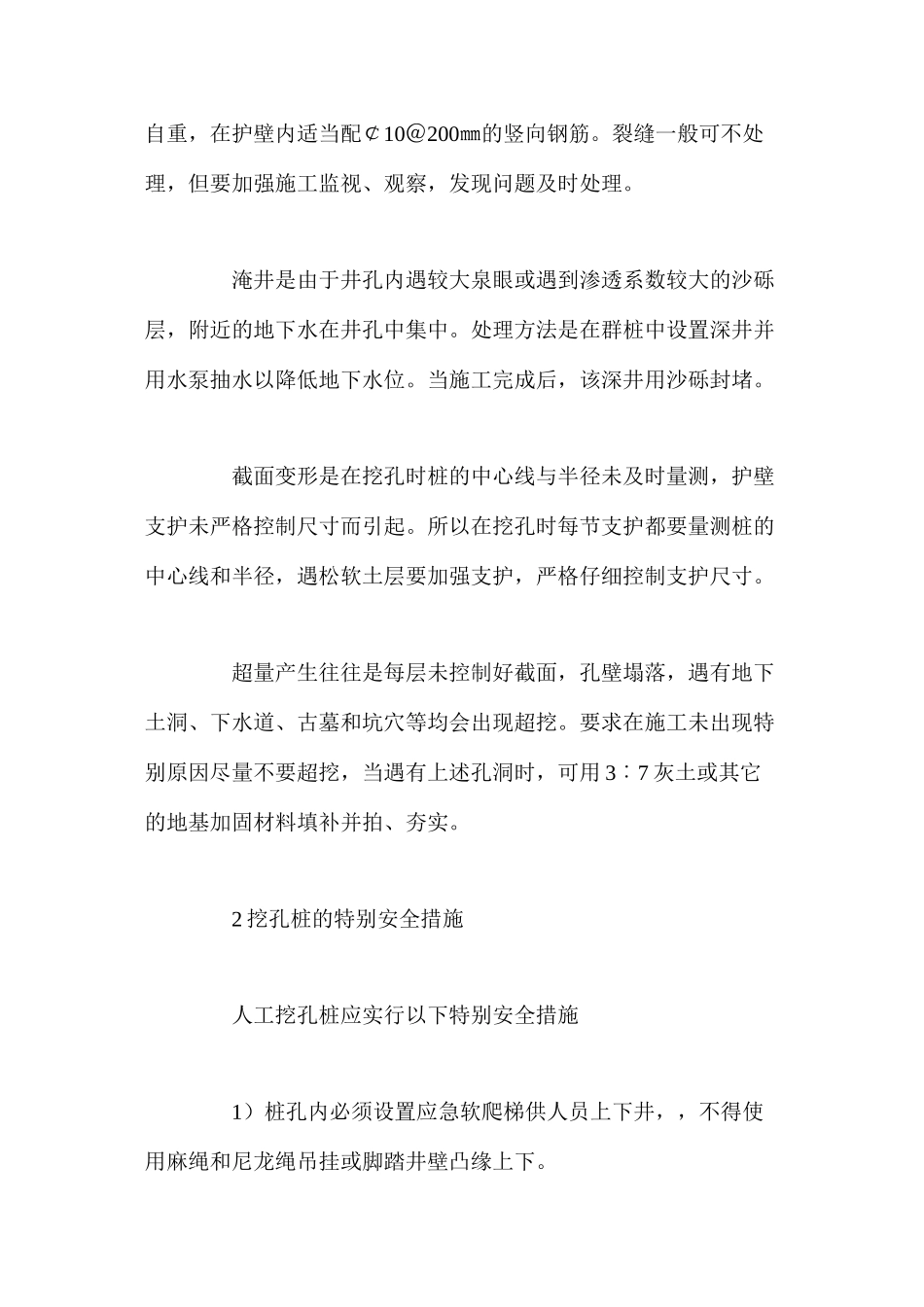

因此护壁不宜太大,尽量减轻自重,在护壁内适当配¢10@200㎜的竖向钢筋
裂缝一般可不处理,但要加强施工监视、观察,发现问题及时处理
淹井是由于井孔内遇较大泉眼或遇到渗透系数较大的沙砾层,附近的地下水在井孔中集中
处理方法是在群桩中设置深井并用水泵抽水以降低地下水位
当施工完成后,该深井用沙砾封堵
截面变形是在挖孔时桩的中心线与半径未及时量测,护壁支护未严格控制尺寸而引起
所以在挖孔时每节支护都要量测桩的中心线和半径,遇松软土层要加强支护,严格仔细控制支护尺寸
超量产生往往是每层未控制好截面,孔壁塌落,遇有地下土洞、下水道、古墓和坑穴等均会出现超挖
要求在施工未出现特别原因尽量不要超挖,当遇有上述孔洞时,可用 3︰7 灰土或其它的地基加固材料填补并拍、夯实
2 挖孔桩的特别安全措施 人工挖孔桩应实行以下特别安全措施 1)桩孔内必须设置应急软爬梯供人员上下井,,不得使用麻绳和尼龙绳吊挂或脚踏井壁凸缘上下

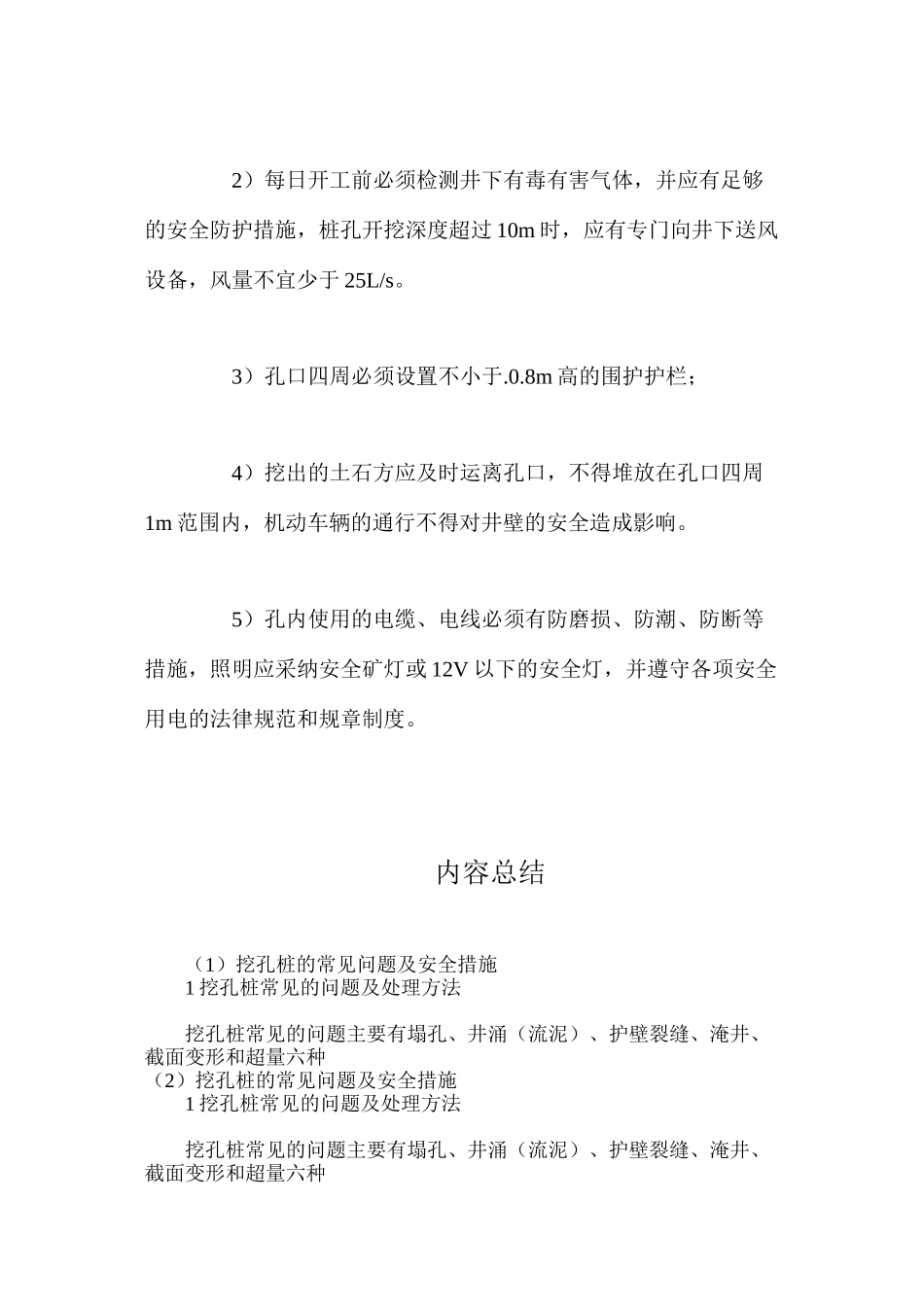

2)每日开工前必须检测井下有毒有害气体,并应有足够的安全防护
