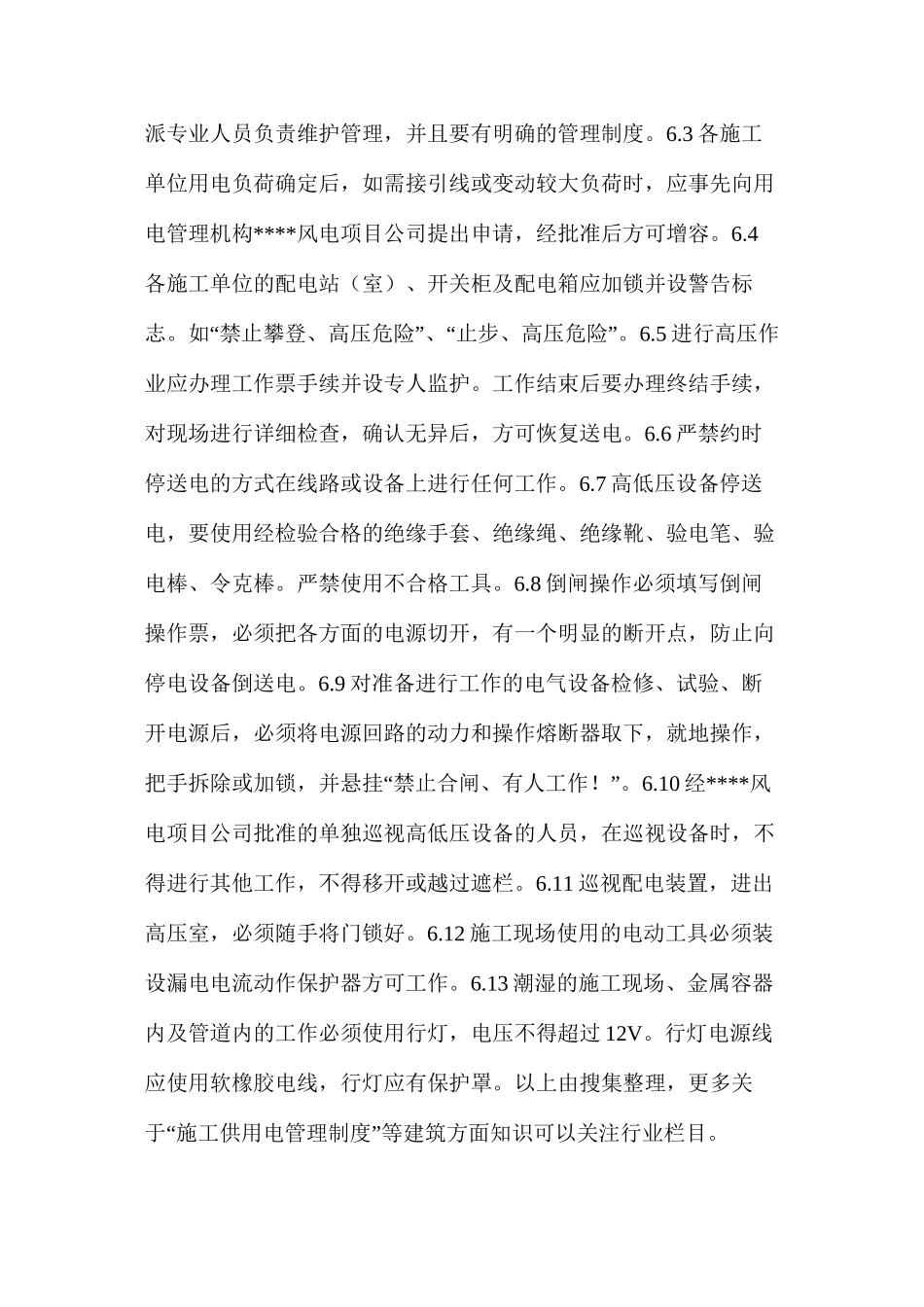

施工供用电管理制度1 目的为确保施工现场的安全用电,确保****有限公司 2—49.5MW 新建工程施工中不发生触电伤亡事故,制订本标准。2 适用范围本标准适用于****有限公司 2—49.5MW 新建工程的安全用电管理工作。3 引用标准及相关子系统 3.1 引用标准 3.1.1《中国****集团公司工程安全、健康与环境管理办法》;3.1.2《电力建设安全工作规程》(火力发电厂部分)DL5009.1-2024;3.1.3《建筑施工安全检查标准》国家行业标准;3.1.4《起重机械安全监察规定》劳动部;3.1.5《电力建设安全施工管理规定》;3.1.6《电力建设文明施工管理规定》。3.2 相关子系统 3.2.1 安健环管理;3.2.2 档案管理;3.2.3 基建与生产接口管理;3.2.4 纠偏与控制;3.2.5 评估及改进管理。4 专用术语定义 5 职责 5.1 标准监督实施及完善负责人****有限公司基建副总经理是本标准负责人,负责本标准的全面管理,监督检查****有限公司所属中部门执行本标准的有效性。5.2 标准监督实施及完善执行人****有限公司安生部主管领导是本标准监督实施及完善执行人,负责检查本标准在本部门的执行情况,对执行标准中存在的问题应积极及时予以解决或处理,负责收集和提出完善本标准的建议,经本标准负责人同意和授权修订本标准。6 安全检查执行标准 6.110KV 施工用电配电设施应由****风电项目公司委托有资质的单位维护管理,其它的由各施工单位负责维护管理。6.2 各运行维护管理单位都要明确职责及管理范围,指派专业人员负责维护管理,并且要有明确的管理制度。6.3 各施工单位用电负荷确定后,如需接引线或变动较大负荷时,应事先向用电管理机构****风电项目公司提出申请,经批准后方可增容。6.4各施工单位的配电站(室)、开关柜及配电箱应加锁并设警告标“”“”志。如 禁止攀登、高压危险 、 止步、高压危险 。6.5 进行高压作业应办理工作票手续并设专人监护。工作结束后要办理终结手续,对现场进行详细检查,确认无异后,方可恢复送电。6.6 严禁约时停送电的方式在线路或设备上进行任何工作。6.7 高低压设备停送电,要使用经检验合格的绝缘手套、绝缘绳、绝缘靴、验电笔、验电棒、令克棒。严禁使用不合格工具。6.8 倒闸操作必须填写倒闸操作票,必须把各方面的电源切开,有一个明显的断开点,防止向停电设备倒送电。6.9 对准备进行工作的电气设备检修、试验、断开电源后,必须将电源回路的动力和操作熔断器取下,就地操作,“”把手拆除或加锁,...
