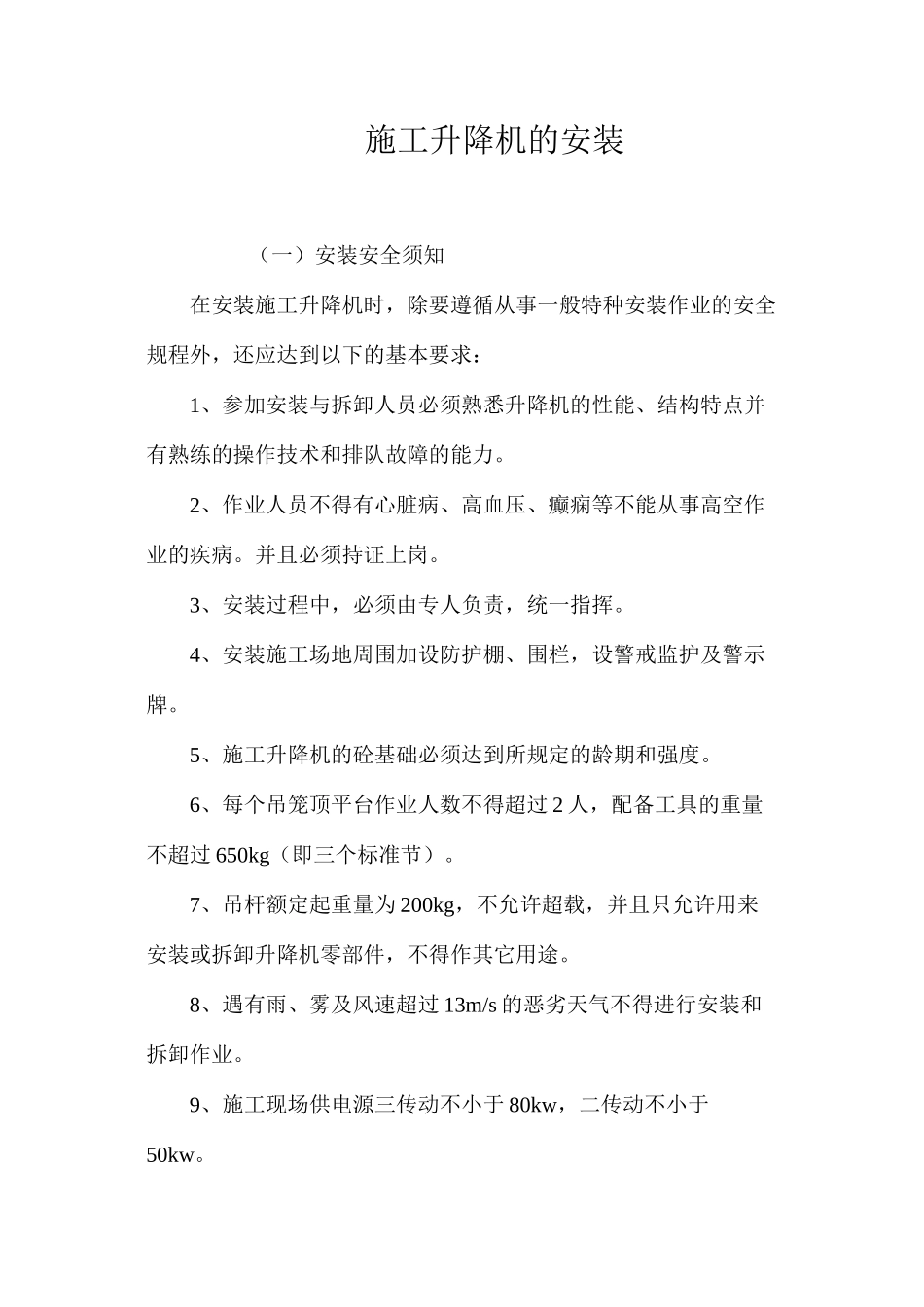

施工升降机的安装 (一)安装安全须知在安装施工升降机时,除要遵循从事一般特种安装作业的安全规程外,还应达到以下的基本要求:1、参加安装与拆卸人员必须熟悉升降机的性能、结构特点并有熟练的操作技术和排队故障的能力。2、作业人员不得有心脏病、高血压、癫痫等不能从事高空作业的疾病。并且必须持证上岗。3、安装过程中,必须由专人负责,统一指挥。4、安装施工场地周围加设防护棚、围栏,设警戒监护及警示牌。5、施工升降机的砼基础必须达到所规定的龄期和强度。6、每个吊笼顶平台作业人数不得超过 2 人,配备工具的重量不超过 650kg(即三个标准节)。7、吊杆额定起重量为 200kg,不允许超载,并且只允许用来安装或拆卸升降机零部件,不得作其它用途。8、遇有雨、雾及风速超过 13m/s 的恶劣天气不得进行安装和拆卸作业。9、施工现场供电源三传动不小于 80kw,二传动不小于50kw。10、电源配备一个专供升降机的电源箱,两个吊笼由一开关控制,供电熔断器的电源为额定电流的两倍。 (二)施工升降机的基础本工程实际上需要的导架高度为 27 米(18 个标准节),施工升降机的基础根据施工升降机使用说明书要求的设置。 (三)施工升降机安装主要步骤:1、把基础表面打扫洁净,去掉基础预留孔内的杂物和积水,将带有预埋螺杆的基础构架摆放到基础上面,使预埋螺杆自动沉入预留孔内,松开螺母,将基础构架吊开,将螺杆焊牢在基础内的钢筋上,并用 200#混凝土将预留孔浇平。2、将左吊笼与基础构架围栏和二节标准节一同安装在标准节上检查水平与附墙的距离。3、按次序装上标准节,应把缓冲弹簧一同装上。4、安装右吊笼,把吊笼上导向滚轮松开,电机制动器松闸,用起重设备将吊安装位置,使传动板上的小齿轮与标准节上的齿条啮合,导向滚轮抱住标准节上的主弦杆,慢慢将吊笼放下。就位后,重新安装好导向滚轮,通过导向滚轮的偏心轴调整导向滚轮与主弦杆间隙为 0.4~0.6㎜, 然后,调整传动板背面的两个背轮,使之与齿条背面接触。并使小齿轮与齿条的侧隙 0.2~0.5㎜,接触斑点沿齿高应 ge;40%,沿齿长应 ge;50%。5、吊笼在标准节上安装调整好后,重新使电机制动器合闸。6、安装电缆框在两吊笼之间或两侧,注意要把电缆从框底拉出 2m 左右。然后,用螺栓将电缆框固定好。7、接通好升降机的电气线路,检查各功能是否正常。假如发现升降机的运动方向与操作开关指示的方向不同的话,可切断主电源,调换两根电缆的联接即可。8、装好导轨...
