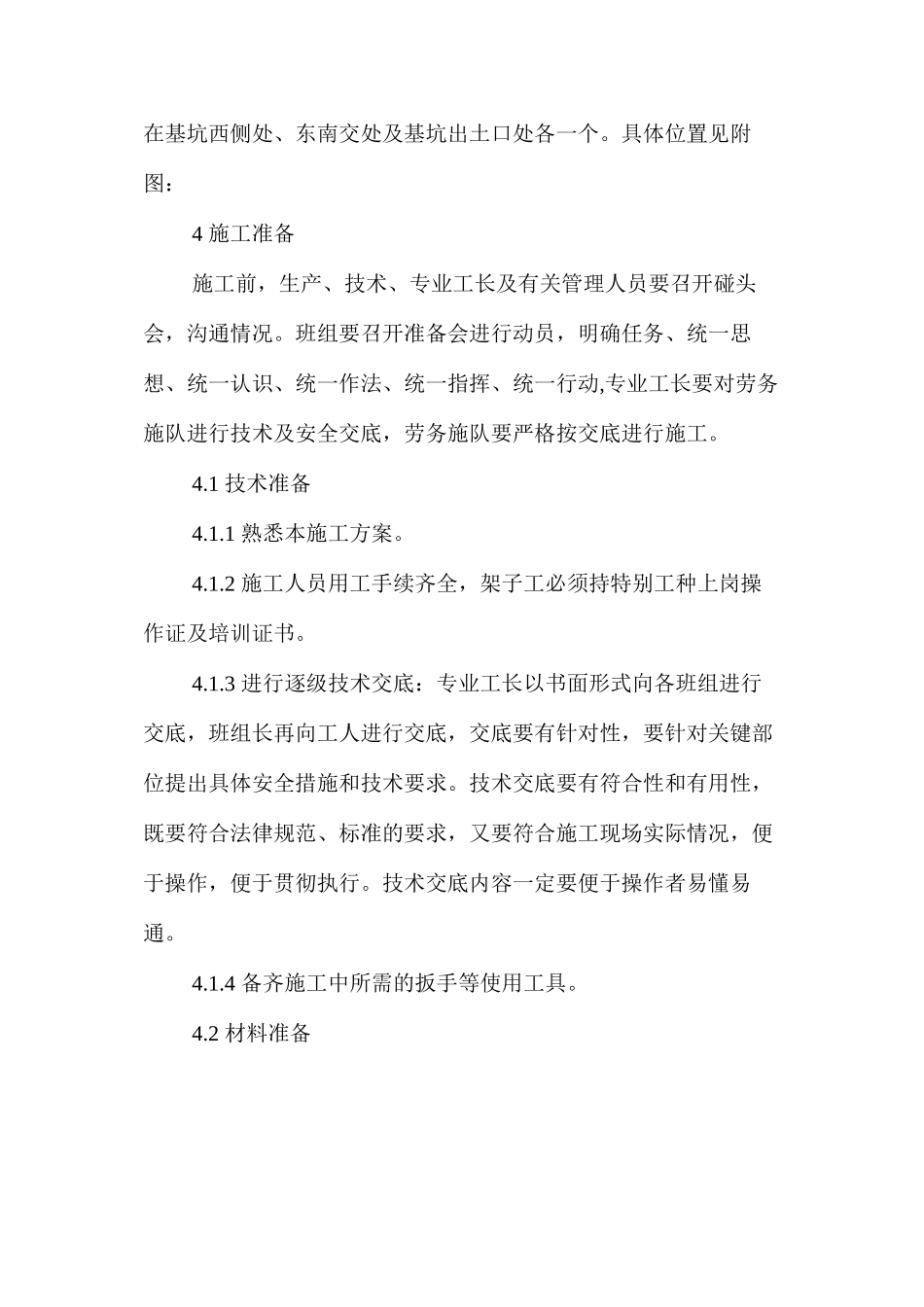

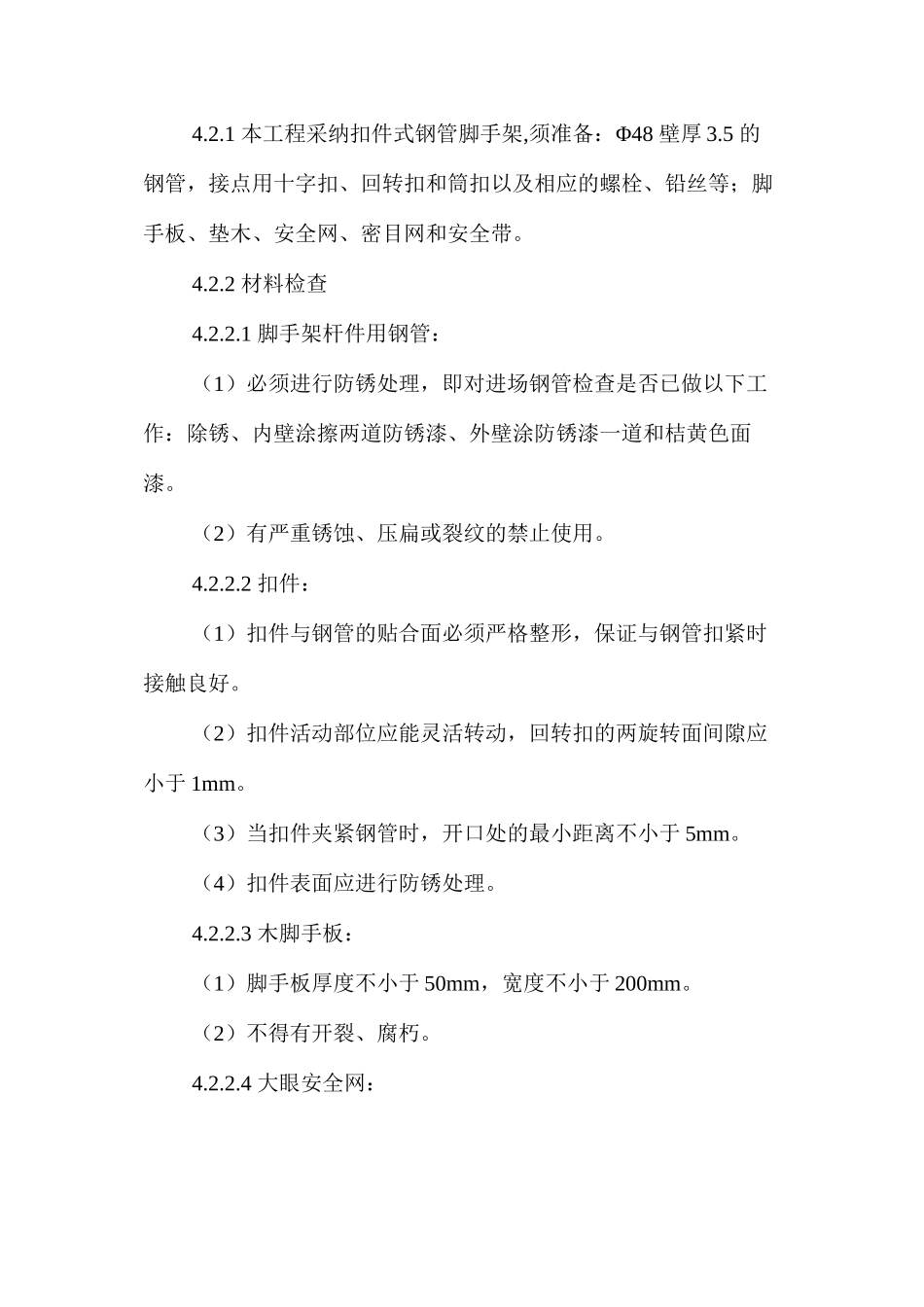

施工现场上下扶梯搭设措施 1 编制依据 建筑施工高处作业安全技术法律规范(JGJ80-91); 本工程施工组织设计 本工程深基坑支护和土方施工方案 高层施工手册 建筑施工脚手架有用手册 2 工程概况 省电力公司武汉供电生产调度楼拟在汉口解放大道 1053 号。项目南临解放大道,东面为湖村社区绿荫仁居小区,西面为湖村社区和辛亥首义烈士陵园,北为湖村社区。基地总用地面积 8278 平方米。基地东北边长 92.1 米,西北边长 77.9 米,地下 3 层,地上25 层。结构形式为框架-剪力墙结构。基坑埋深-13.400m,局部埋深-18.200m。本工程总建筑面积 46181.3 平方米,其中,地下部分建筑面积 17867.6 平方米。 3 施工部署及任务安排 根据本工程施工组织设计,为方便施工人员上下 18m 深的基坑,本工程考虑搭设 2 “”个 之字 马道。由于高压旋喷桩护壁底部距结构外墙工作面狭小,考虑到底板及地下三层外墙施工故在三层支护以下部分暂为临时马道,此部分马道防碍施工时将此部分拆除另行搭设,护壁三层支护以上部分按规定搭设。办公区马道搭设位置在基坑西侧处、东南交处及基坑出土口处各一个。具体位置见附图: 4 施工准备 施工前,生产、技术、专业工长及有关管理人员要召开碰头会,沟通情况。班组要召开准备会进行动员,明确任务、统一思想、统一认识、统一作法、统一指挥、统一行动,专业工长要对劳务施队进行技术及安全交底,劳务施队要严格按交底进行施工。 4.1 技术准备 4.1.1 熟悉本施工方案。 4.1.2 施工人员用工手续齐全,架子工必须持特别工种上岗操作证及培训证书。 4.1.3 进行逐级技术交底:专业工长以书面形式向各班组进行交底,班组长再向工人进行交底,交底要有针对性,要针对关键部位提出具体安全措施和技术要求。技术交底要有符合性和有用性,既要符合法律规范、标准的要求,又要符合施工现场实际情况,便于操作,便于贯彻执行。技术交底内容一定要便于操作者易懂易通。 4.1.4 备齐施工中所需的扳手等使用工具。 4.2 材料准备 4.2.1 本工程采纳扣件式钢管脚手架,须准备:Φ48 壁厚 3.5 的钢管,接点用十字扣、回转扣和筒扣以及相应的螺栓、铅丝等;脚手板、垫木、安全网、密目网和安全带。 4.2.2 材料检查 4.2.2.1 脚手架杆件用钢管: (1)必须进行防锈处理,即对进场钢管检查是否已做以下工作:除锈、内壁涂擦两道防锈漆、外壁涂防锈漆一道和桔黄色面漆。 (2)有严重锈蚀、压扁...
