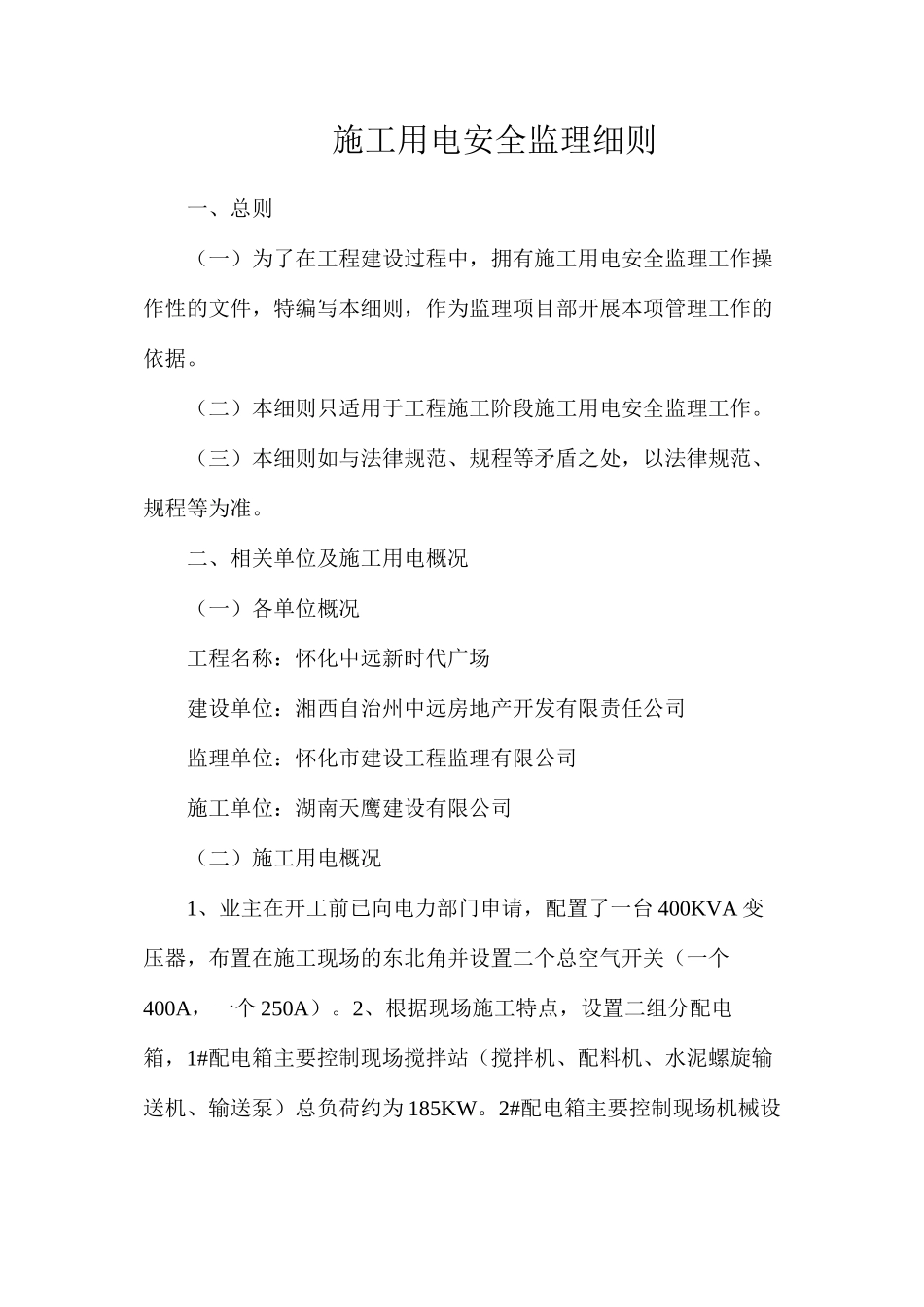

施工用电安全监理细则一、总则(一)为了在工程建设过程中,拥有施工用电安全监理工作操作性的文件,特编写本细则,作为监理项目部开展本项管理工作的依据
(二)本细则只适用于工程施工阶段施工用电安全监理工作
(三)本细则如与法律规范、规程等矛盾之处,以法律规范、规程等为准
二、相关单位及施工用电概况(一)各单位概况工程名称:怀化中远新时代广场建设单位:湘西自治州中远房地产开发有限责任公司监理单位:怀化市建设工程监理有限公司施工单位:湖南天鹰建设有限公司(二)施工用电概况1、业主在开工前已向电力部门申请,配置了一台 400KVA 变压器,布置在施工现场的东北角并设置二个总空气开关(一个400A,一个 250A)
2、根据现场施工特点,设置二组分配电箱,1#配电箱主要控制现场搅拌站(搅拌机、配料机、水泥螺旋输送机、输送泵)总负荷约为 185KW
2#配电箱主要控制现场机械设备(塔吊、振动器、照明、木工机械、电焊机、切断机、弯曲机及施工电梯)总负荷约为 200KW

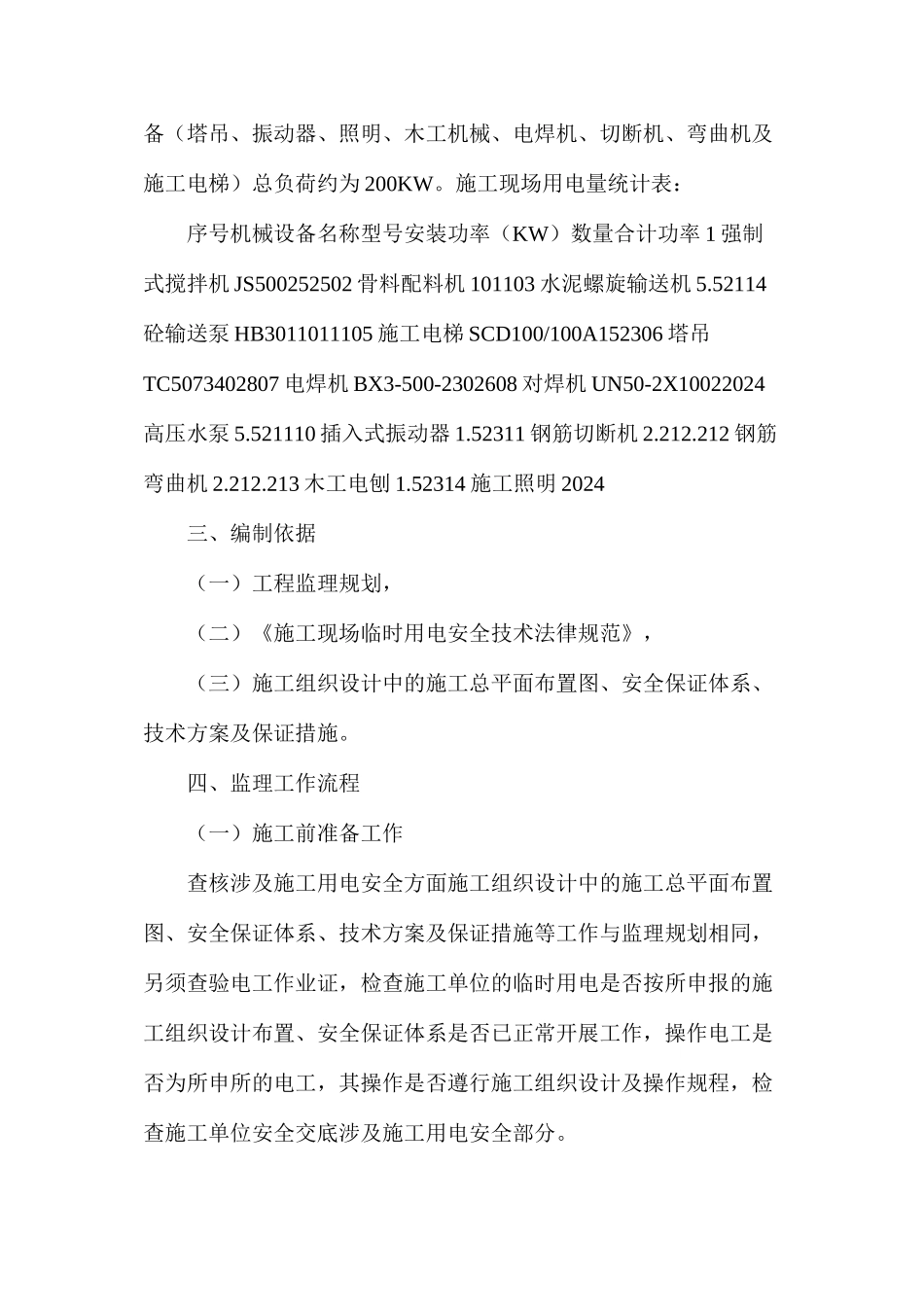

施工现场用电量统计表:序号机械设备名称型号安装功率(KW)数量合计功率 1 强制式搅拌机 JS500252502 骨料配料机 101103 水泥螺旋输送机 5
52114砼输送泵 HB3011011105 施工电梯 SCD100/100A152306 塔吊TC5073402807 电焊机 BX3-500-2302608 对焊机 UN50-2X10022024高压水泵 5
521110 插入式振动器 1
52311 钢筋切断机 2
212 钢筋弯曲机 2
213 木工电刨 1
52314 施工照明 2024三、编制依据(一)工程监理规划,(二)《施工现场临时用电安全技术法律规范》,(三)施工组织设计中的施工总平面布置图、安全保证体系、技术方案及保证措施
四、监理工作流程(一)施工前准备工作查核涉及施工用电安全方面
