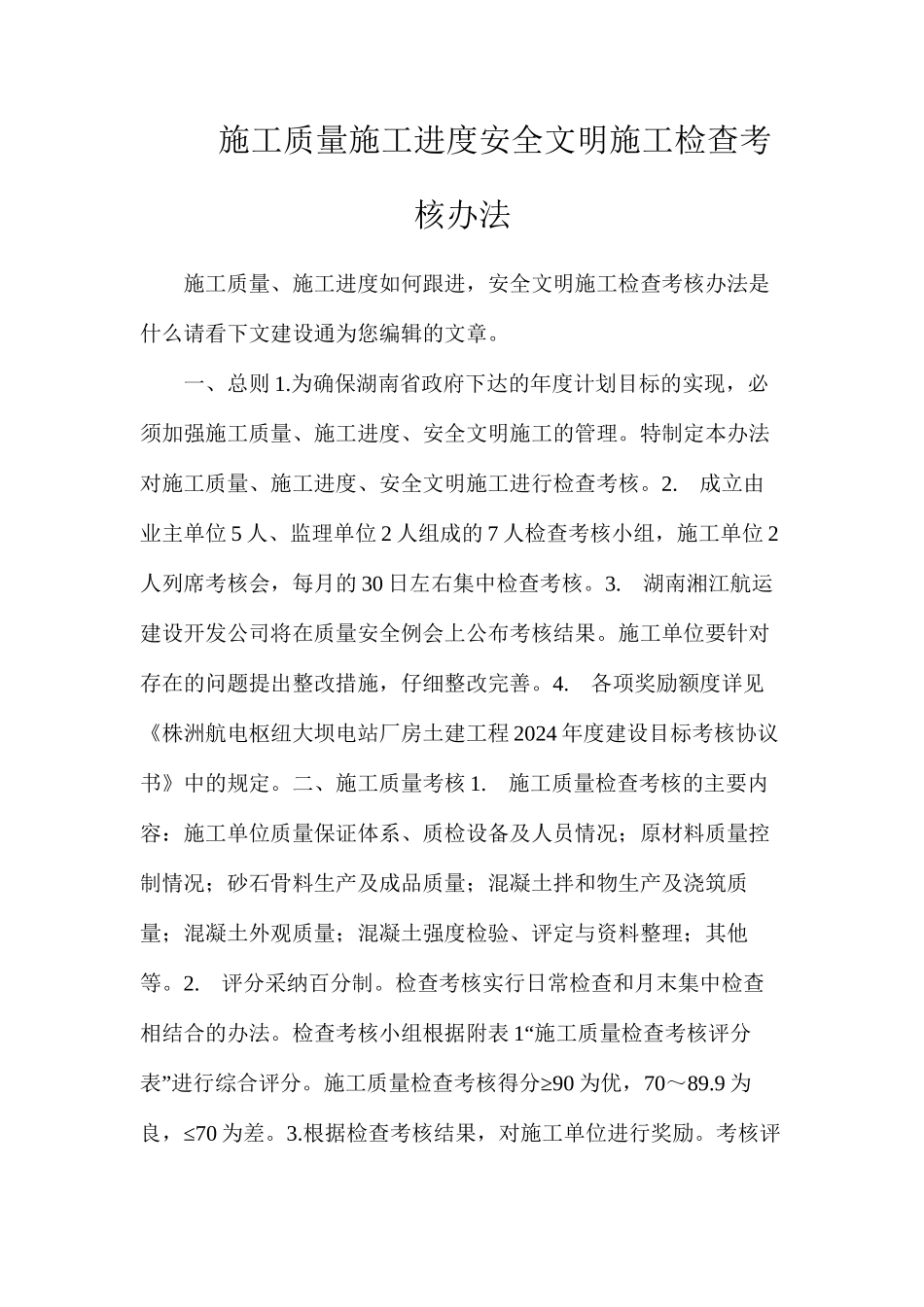

施工质量施工进度安全文明施工检查考核办法施工质量、施工进度如何跟进,安全文明施工检查考核办法是什么请看下文建设通为您编辑的文章
一、总则 1
为确保湖南省政府下达的年度计划目标的实现,必须加强施工质量、施工进度、安全文明施工的管理
特制定本办法对施工质量、施工进度、安全文明施工进行检查考核
成立由业主单位 5 人、监理单位 2 人组成的 7 人检查考核小组,施工单位 2人列席考核会,每月的 30 日左右集中检查考核
湖南湘江航运建设开发公司将在质量安全例会上公布考核结果
施工单位要针对存在的问题提出整改措施,仔细整改完善
各项奖励额度详见《株洲航电枢纽大坝电站厂房土建工程 2024 年度建设目标考核协议书》中的规定
二、施工质量考核 1
施工质量检查考核的主要内容:施工单位质量保证体系、质检设备及人员情况;原材料质量控制情况;砂石骨料生产及成品质量;混凝土拌和物生产及浇筑质量;混凝土外观质量;混凝土强度检验、评定与资料整理;其他等
评分采纳百分制
检查考核实行日常检查和月末集中检查相结合的办法
检查考核小组根据附表 1“施工质量检查考核评分”≥表 进行综合评分
施工质量检查考核得分 90 为优,70~89
9 为≤良, 70 为差
根据检查考核结果,对施工单位进行奖励
考核评分结果为优的予以全额奖励;考核评分结果为差的不予奖励,且必须进行整改;考核评分结果为良的根据得分率计算实际奖励比例

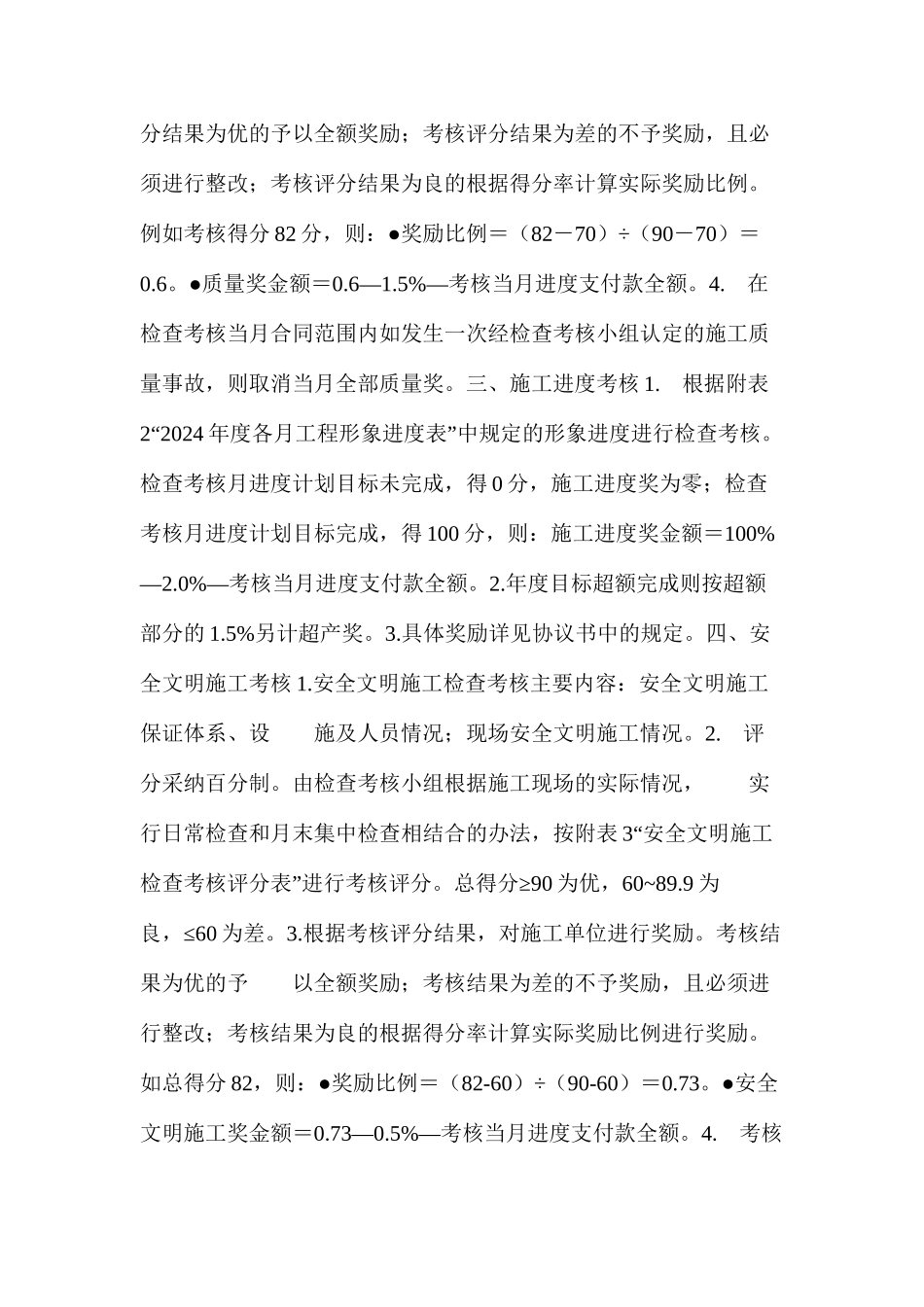

例如考核得分 82●分,则: 奖励比例=(82-70)÷(90-70)=0
质量奖金额=0
5%—考核当月进度支付款全额
在检查考核当月合同范围内如发生一次经检查考核小组认定的施工质量事故,则取消当月全部质量奖
三、施工进度考核 1
根据附表2“2024”年度各月工程形象进度表 中规定的形象进度进行检查考核
检查考核月进度计划目标未完成
