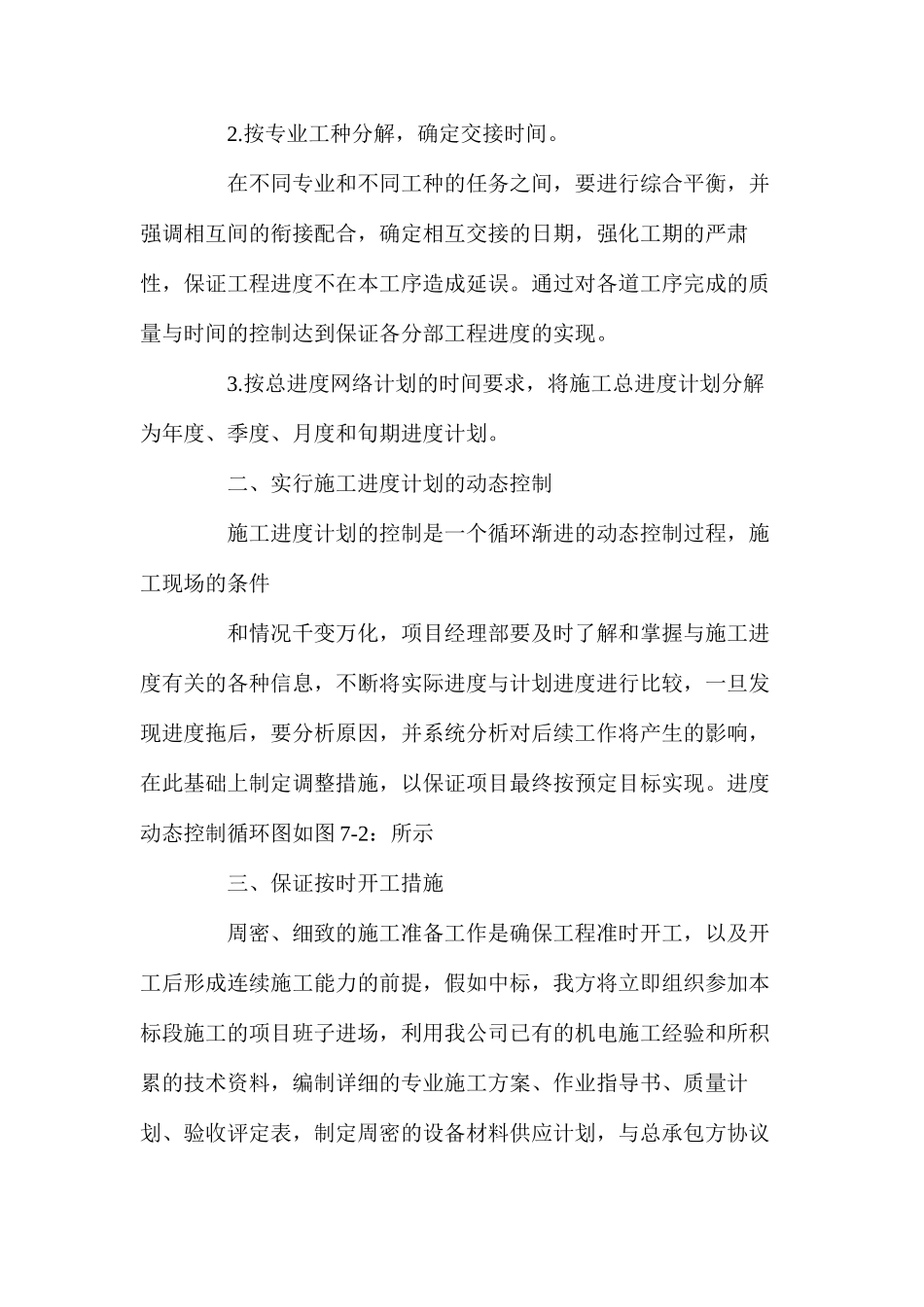

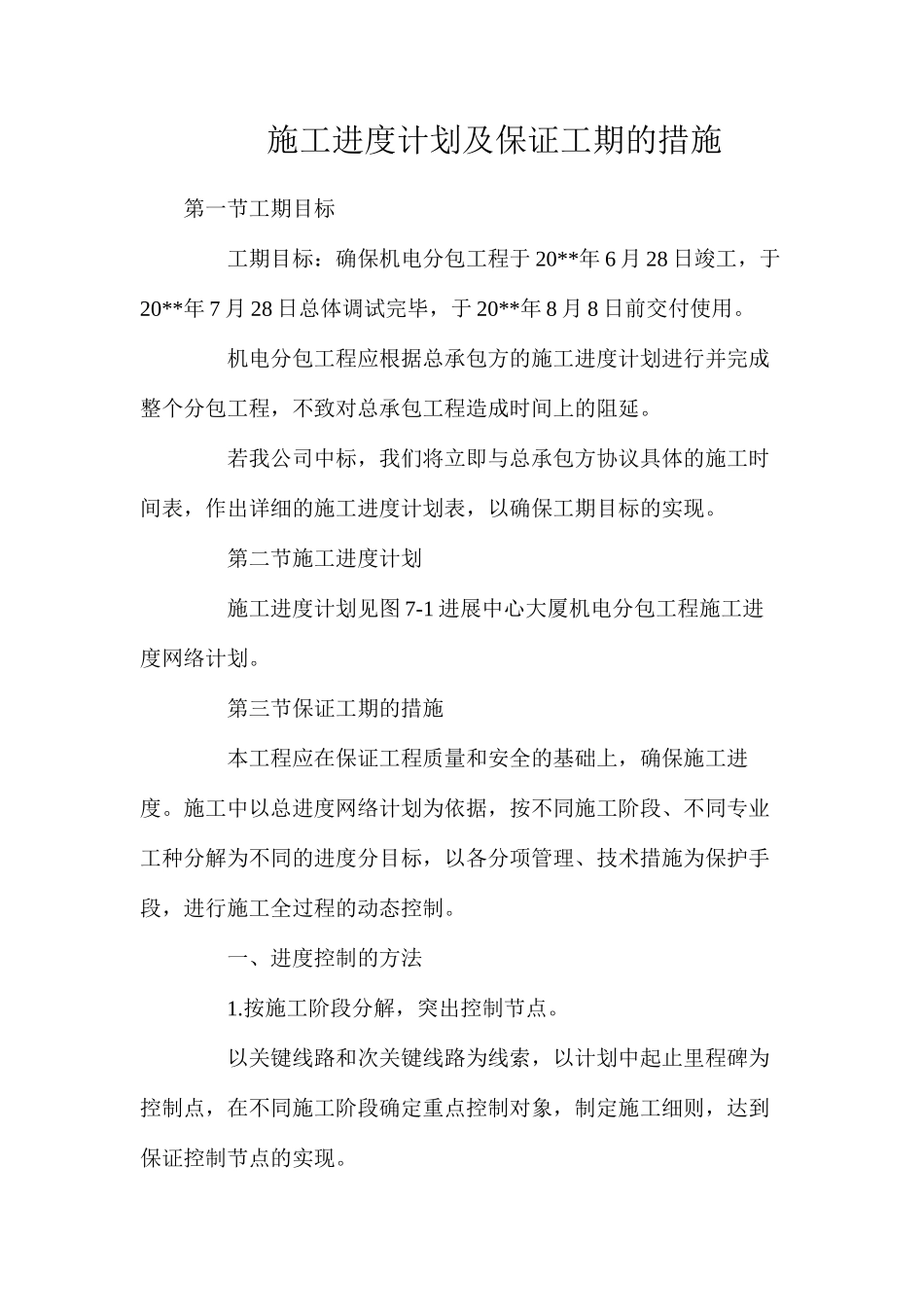

施工进度计划及保证工期的措施第一节工期目标 工期目标:确保机电分包工程于 20**年 6 月 28 日竣工,于20**年 7 月 28 日总体调试完毕,于 20**年 8 月 8 日前交付使用。 机电分包工程应根据总承包方的施工进度计划进行并完成整个分包工程,不致对总承包工程造成时间上的阻延。 若我公司中标,我们将立即与总承包方协议具体的施工时间表,作出详细的施工进度计划表,以确保工期目标的实现。 第二节施工进度计划 施工进度计划见图 7-1 进展中心大厦机电分包工程施工进度网络计划。 第三节保证工期的措施 本工程应在保证工程质量和安全的基础上,确保施工进度。施工中以总进度网络计划为依据,按不同施工阶段、不同专业工种分解为不同的进度分目标,以各分项管理、技术措施为保护手段,进行施工全过程的动态控制。 一、进度控制的方法 1.按施工阶段分解,突出控制节点。 以关键线路和次关键线路为线索,以计划中起止里程碑为控制点,在不同施工阶段确定重点控制对象,制定施工细则,达到保证控制节点的实现。 2.按专业工种分解,确定交接时间。 在不同专业和不同工种的任务之间,要进行综合平衡,并强调相互间的衔接配合,确定相互交接的日期,强化工期的严肃性,保证工程进度不在本工序造成延误。通过对各道工序完成的质量与时间的控制达到保证各分部工程进度的实现。 3.按总进度网络计划的时间要求,将施工总进度计划分解为年度、季度、月度和旬期进度计划。 二、实行施工进度计划的动态控制 施工进度计划的控制是一个循环渐进的动态控制过程,施工现场的条件 和情况千变万化,项目经理部要及时了解和掌握与施工进度有关的各种信息,不断将实际进度与计划进度进行比较,一旦发现进度拖后,要分析原因,并系统分析对后续工作将产生的影响,在此基础上制定调整措施,以保证项目最终按预定目标实现。进度动态控制循环图如图 7-2:所示 三、保证按时开工措施 周密、细致的施工准备工作是确保工程准时开工,以及开工后形成连续施工能力的前提,假如中标,我方将立即组织参加本标段施工的项目班子进场,利用我公司已有的机电施工经验和所积累的技术资料,编制详细的专业施工方案、作业指导书、质量计划、验收评定表,制定周密的设备材料供应计划,与总承包方协议具体的施工时间表,并编制出施工进度二级计划。专业施工方案、质量计划及施工二级进度计划将在进场 10d 内交建设单位和监理单位核准。 四、技术保证措...
