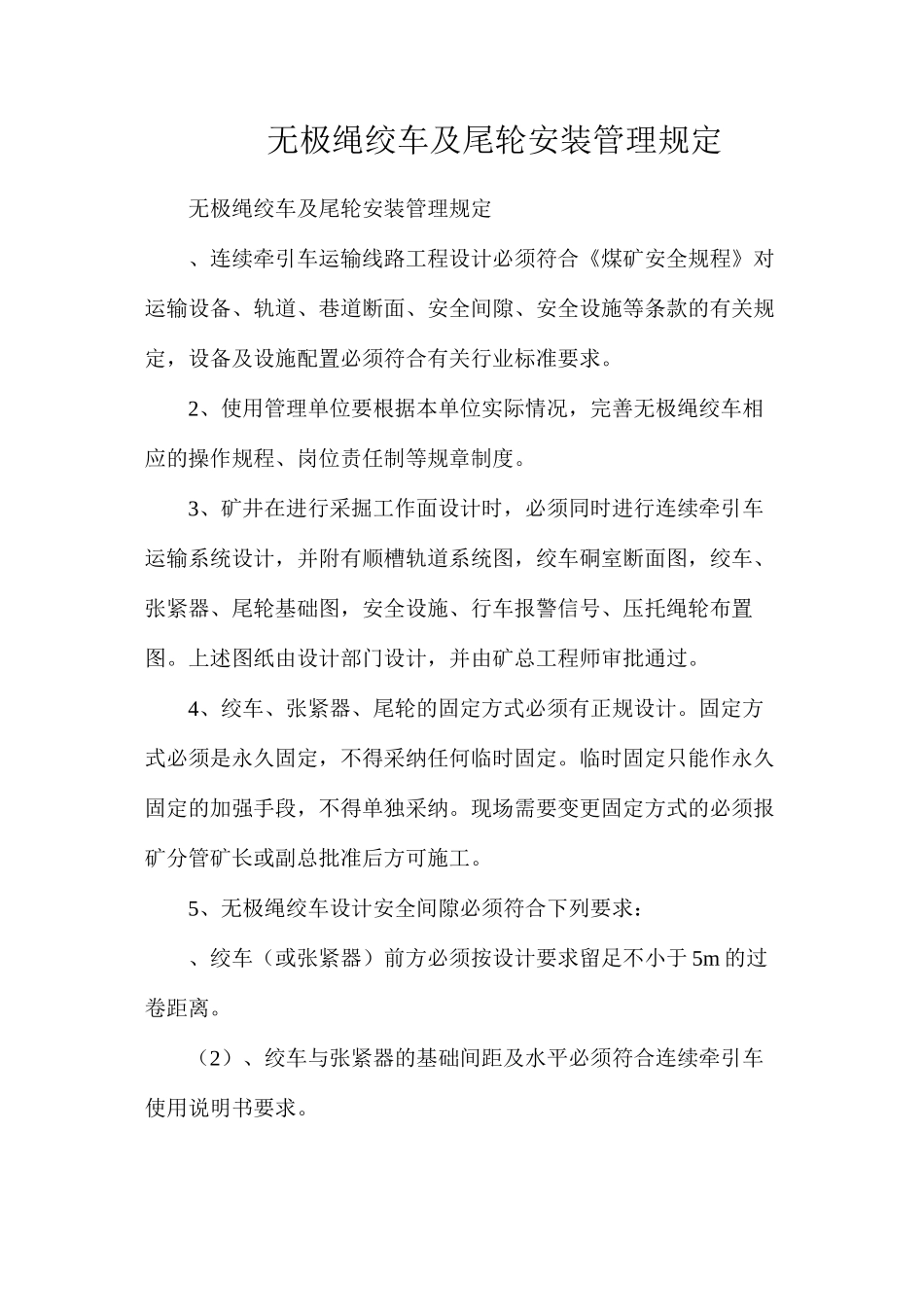

无极绳绞车及尾轮安装管理规定无极绳绞车及尾轮安装管理规定、连续牵引车运输线路工程设计必须符合《煤矿安全规程》对运输设备、轨道、巷道断面、安全间隙、安全设施等条款的有关规定,设备及设施配置必须符合有关行业标准要求
2、使用管理单位要根据本单位实际情况,完善无极绳绞车相应的操作规程、岗位责任制等规章制度
3、矿井在进行采掘工作面设计时,必须同时进行连续牵引车运输系统设计,并附有顺槽轨道系统图,绞车硐室断面图,绞车、张紧器、尾轮基础图,安全设施、行车报警信号、压托绳轮布置图
上述图纸由设计部门设计,并由矿总工程师审批通过
4、绞车、张紧器、尾轮的固定方式必须有正规设计
固定方式必须是永久固定,不得采纳任何临时固定
临时固定只能作永久固定的加强手段,不得单独采纳
现场需要变更固定方式的必须报矿分管矿长或副总批准后方可施工

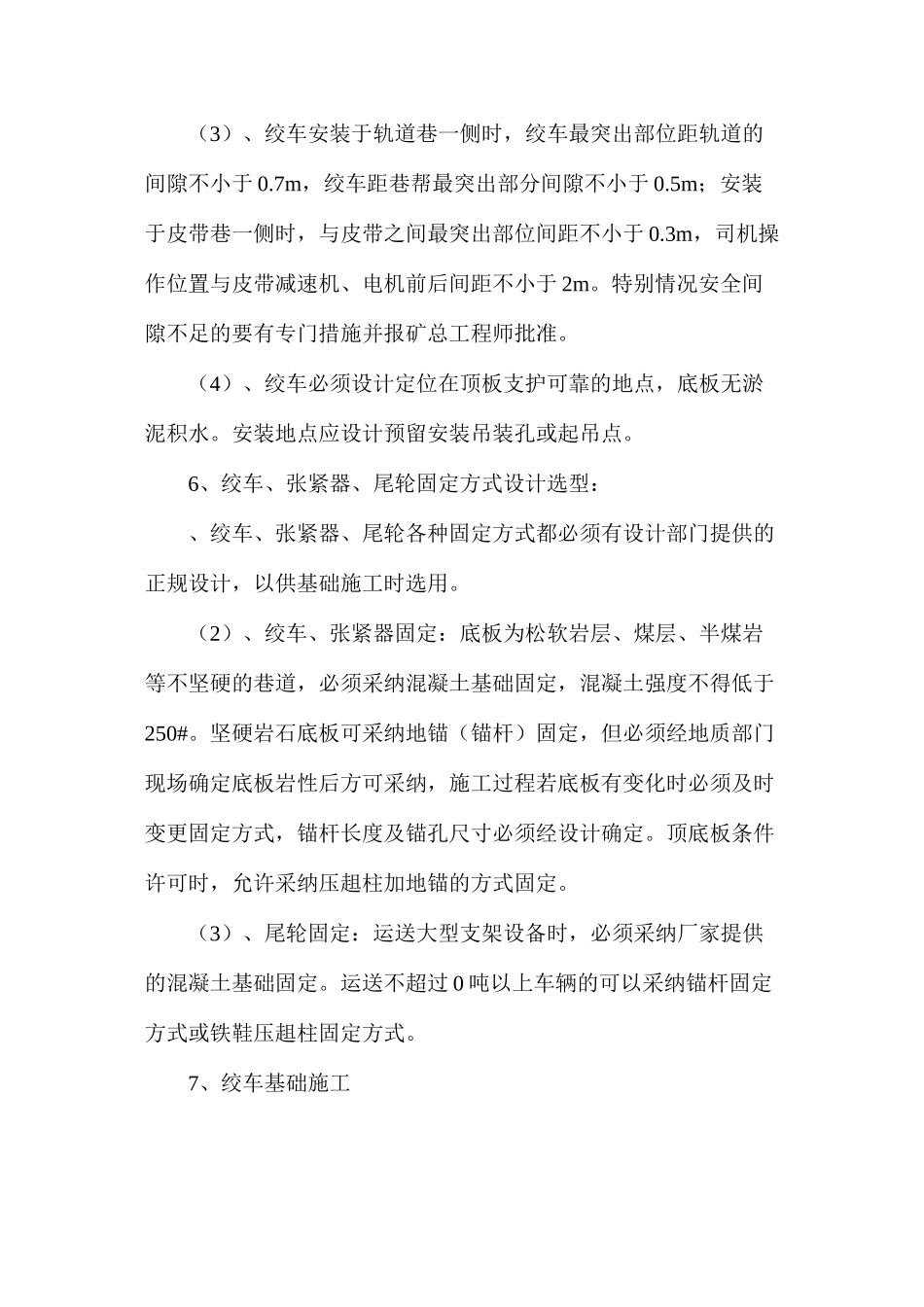

5、无极绳绞车设计安全间隙必须符合下列要求:、绞车(或张紧器)前方必须按设计要求留足不小于 5m 的过卷距离
(2)、绞车与张紧器的基础间距及水平必须符合连续牵引车使用说明书要求
(3)、绞车安装于轨道巷一侧时,绞车最突出部位距轨道的间隙不小于 0
7m,绞车距巷帮最突出部分间隙不小于 0
5m;安装于皮带巷一侧时,与皮带之间最突出部位间距不小于 0
3m,司机操作位置与皮带减速机、电机前后间距不小于 2m
特别情况安全间隙不足的要有专门措施并报矿总工程师批准
(4)、绞车必须设计定位在顶板支护可靠的地点,底板无淤泥积水
安装地点应设计预留安装吊装孔或起吊点
6、绞车、张紧器、尾轮固定方式设计选型:、绞车、张紧器、尾轮各种固定方式都必须有设计部门提供的正规设计,以供基础施工时选用
(2)、绞车、张紧器固定:底板为松软岩层、煤层、半煤岩等不坚硬的巷道,必须采纳混凝土基础固定,混凝土强度不得低于250#

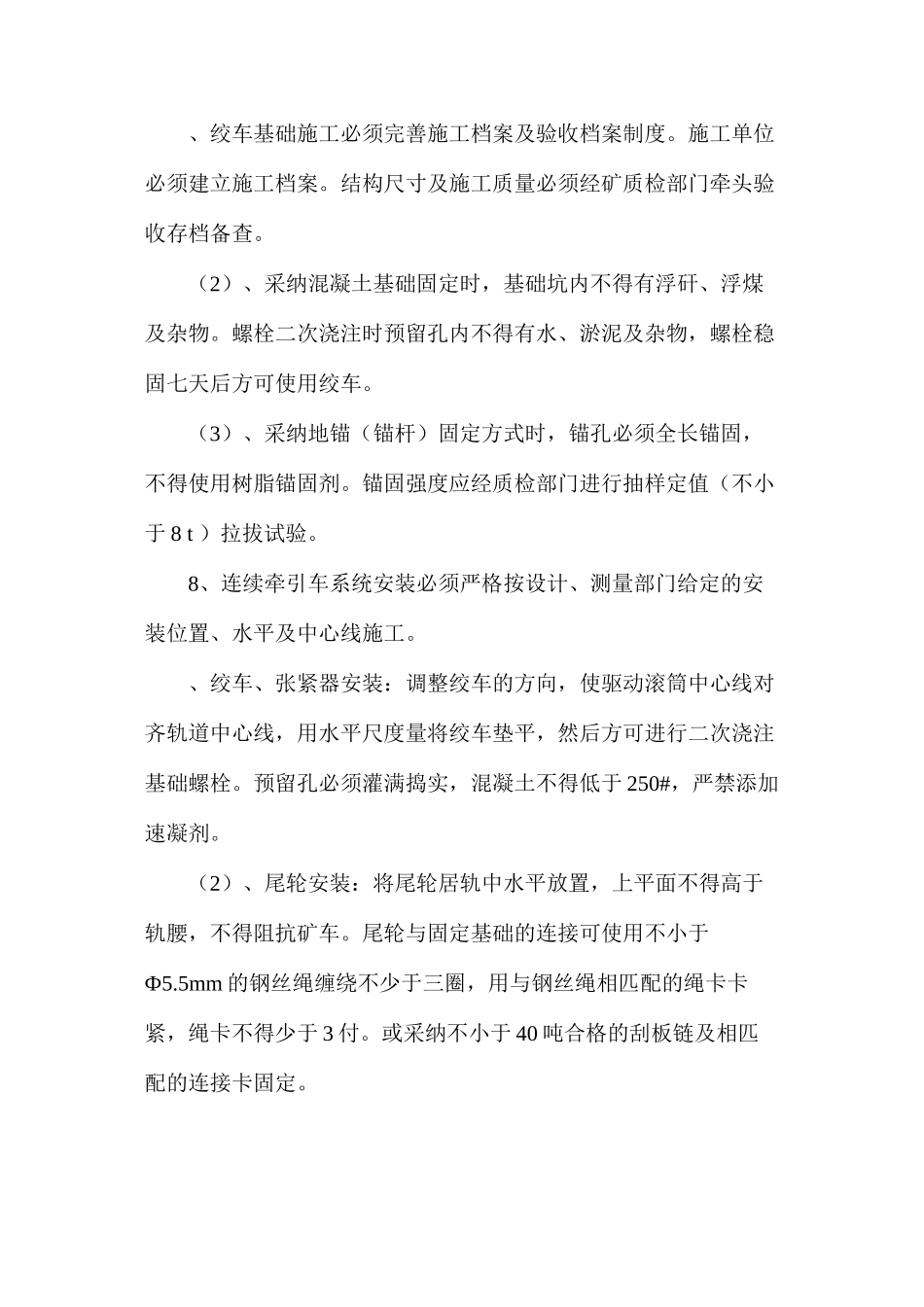

坚硬岩石底板可采纳地锚(锚杆)固定,但必须经地质部门现场确定底板
