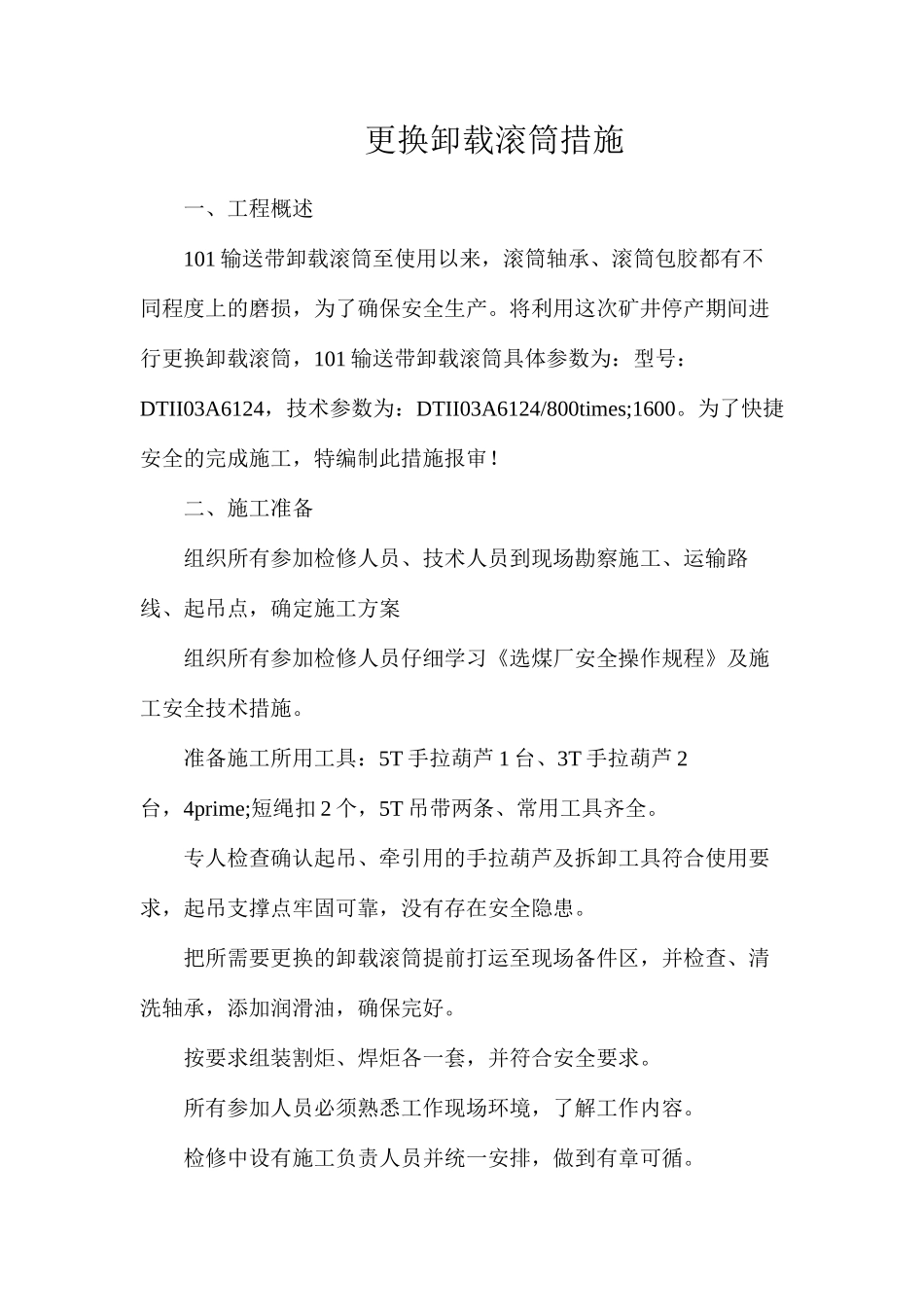

更换卸载滚筒措施一、工程概述101 输送带卸载滚筒至使用以来,滚筒轴承、滚筒包胶都有不同程度上的磨损,为了确保安全生产
将利用这次矿井停产期间进行更换卸载滚筒,101 输送带卸载滚筒具体参数为:型号:DTII03A6124,技术参数为:DTII03A6124/800times;1600
为了快捷安全的完成施工,特编制此措施报审
二、施工准备组织所有参加检修人员、技术人员到现场勘察施工、运输路线、起吊点,确定施工方案组织所有参加检修人员仔细学习《选煤厂安全操作规程》及施工安全技术措施
准备施工所用工具:5T 手拉葫芦 1 台、3T 手拉葫芦 2台,4prime;短绳扣 2 个,5T 吊带两条、常用工具齐全
专人检查确认起吊、牵引用的手拉葫芦及拆卸工具符合使用要求,起吊支撑点牢固可靠,没有存在安全隐患
把所需要更换的卸载滚筒提前打运至现场备件区,并检查、清洗轴承,添加润滑油,确保完好
按要求组装割炬、焊炬各一套,并符合安全要求
所有参加人员必须熟悉工作现场环境,了解工作内容
检修中设有施工负责人员并统一安排,做到有章可循

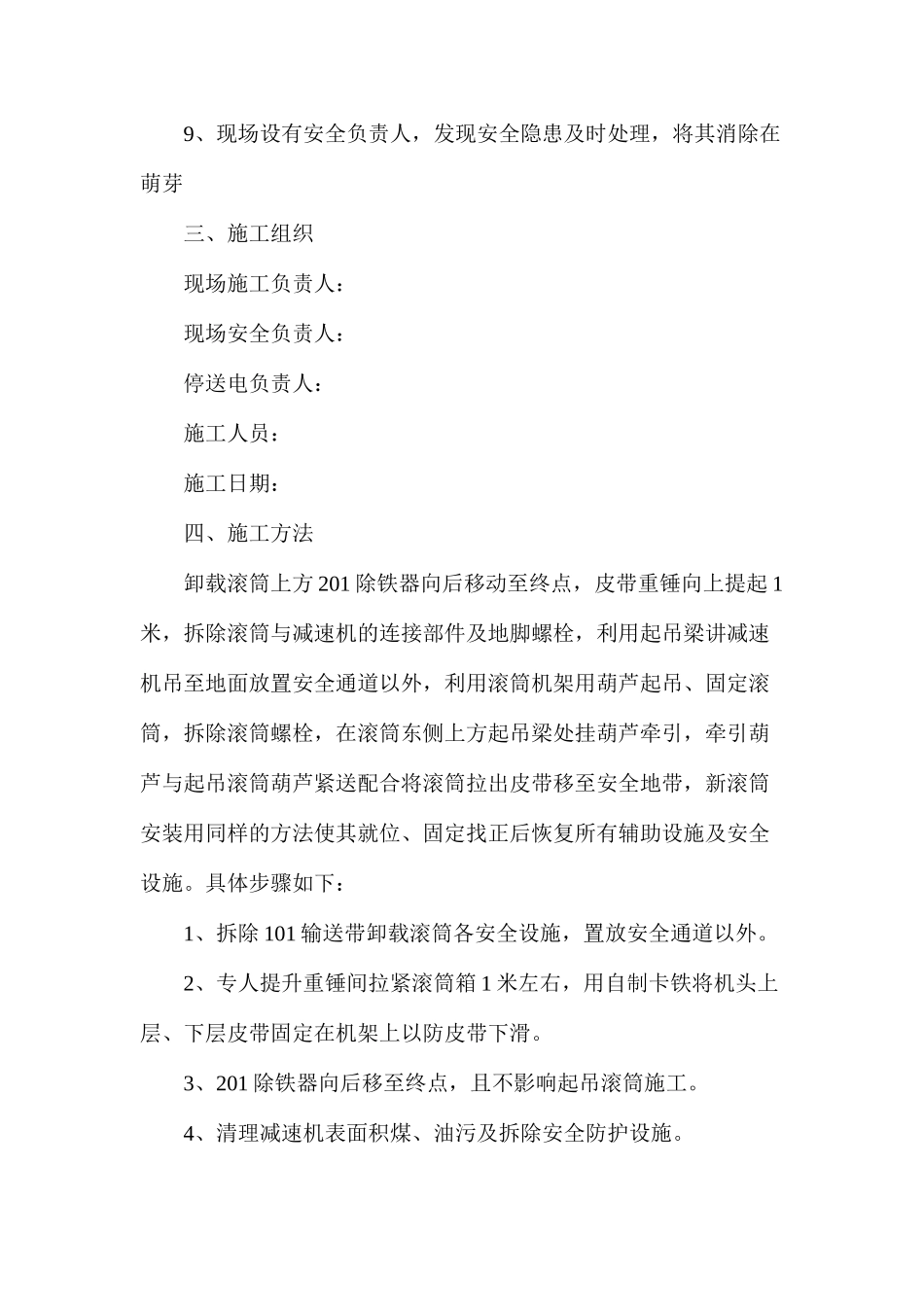

9、现场设有安全负责人,发现安全隐患及时处理,将其消除在萌芽三、施工组织现场施工负责人:现场安全负责人:停送电负责人:施工人员:施工日期:四、施工方法卸载滚筒上方 201 除铁器向后移动至终点,皮带重锤向上提起 1米,拆除滚筒与减速机的连接部件及地脚螺栓,利用起吊梁讲减速机吊至地面放置安全通道以外,利用滚筒机架用葫芦起吊、固定滚筒,拆除滚筒螺栓,在滚筒东侧上方起吊梁处挂葫芦牵引,牵引葫芦与起吊滚筒葫芦紧送配合将滚筒拉出皮带移至安全地带,新滚筒安装用同样的方法使其就位、固定找正后恢复所有辅助设施及安全设施
具体步骤如下:1、拆除 101 输送带卸载滚筒各安全设施,置放安全通道以外

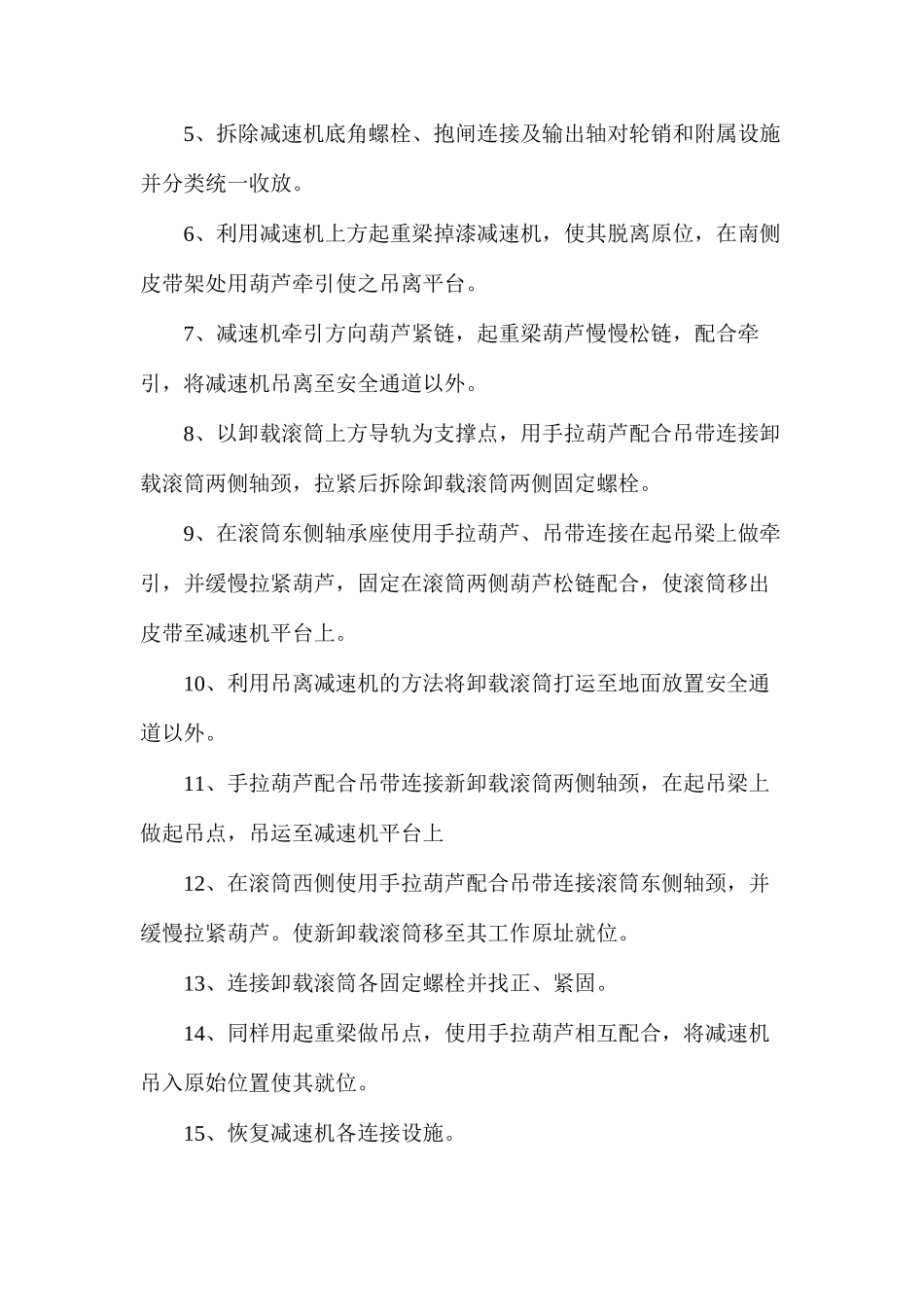

2、专人提升重锤间拉紧滚筒箱 1 米左右,用自制卡铁将机头上层、下层皮带固定在机架
