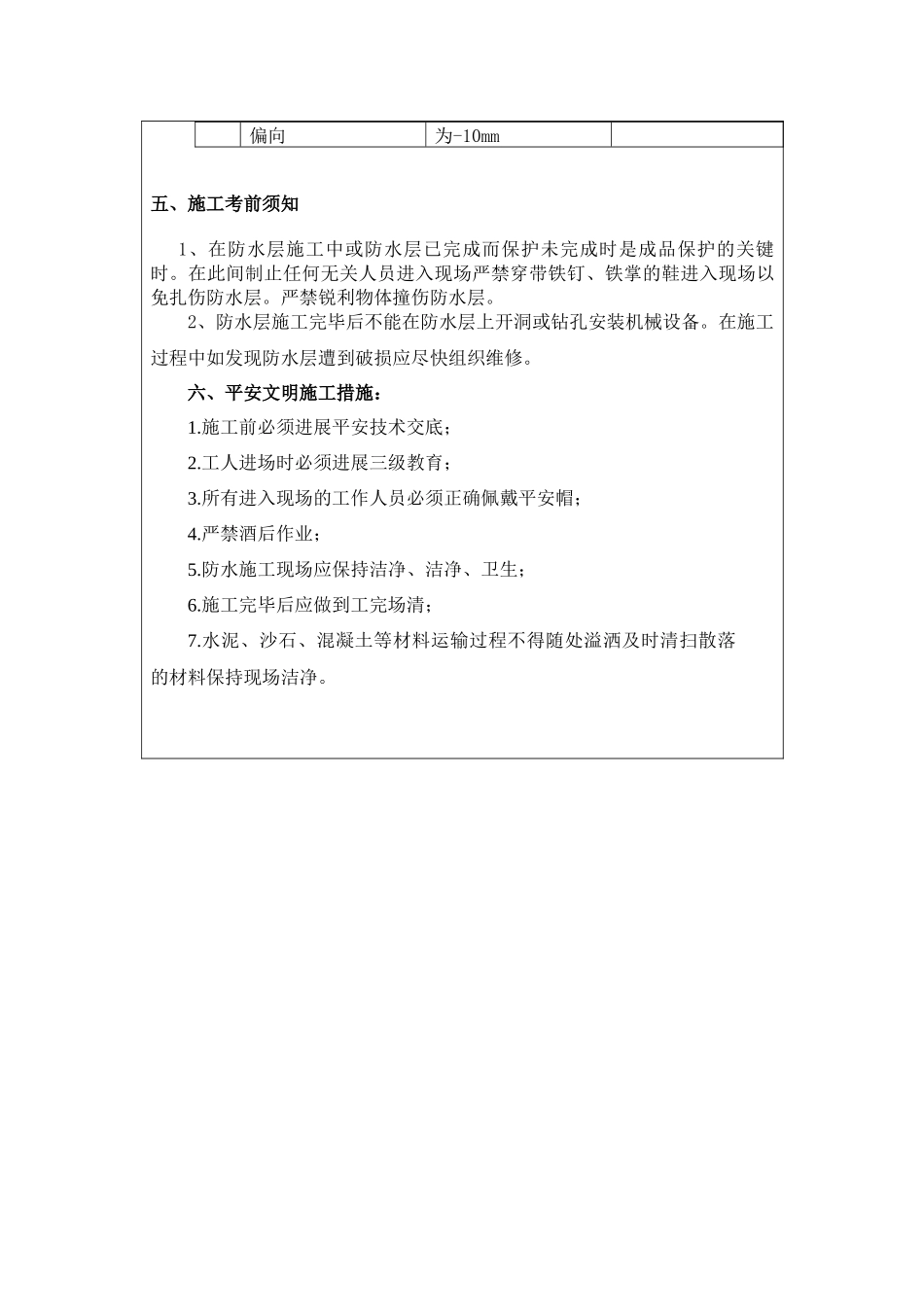

屋面工程平安技术交底工程名称淮北通信楼拆迁还建工程分部分项屋面工程作业班组防水施工队 瓦工队作业人数一、施工准备:1、 施工机具: 2、 材料符合设计要求需复检材料送检合格;3、 基层处理:构造面要求将二次施工散落的砂浆、砼块刨净湿水清扫尤其注意檐沟、泛水、预埋处的处理;立面卷材收头凹槽剔凿顺通深度不小于50㎜;三、技术要求:1、工艺流程:构造基层清理→铺贴高分子防水卷材→涂刷高分子涂膜 →铺泡沫塑料板→浇筑混凝土保护层2、 操作工艺1、施工前将验收合格的基层外表尘土、建筑垃圾清理洁净。2、铺贴高分子防水卷材铺设前先刷基层处理剂一道要求涂刷均匀不得漏刷铺设时应按顺水方向从最低处往处进展使上面一幅压住下面一幅防水层的搭接宽度长边不小于 70mm 短边不小于 100mm 铺设时应将防水卷材的粘结面对下揭掉下面的保护膜边揭边向前推动并用刮板往下压防水层使防水层结实地粘结在找平层上。防水层不得出现空鼓或气泡现象搭接处封边应严。3、防水涂料施工时应按 1:1 的配合比准确计量充分搅拌均匀;涂膜厚度为 1.5mm,分屡次涂刷上层涂料涂刷是应待下层涂料干固后进展。阴角等细部处先涂刷一遍涂料。涂刷时要均匀不得有部分沉淀。4、待涂膜层施工完成后且涂膜干固后铺设 60mm 泡沫板泡沫板的拼缝处要划成 V 口型泡沫板铺设要紧凑平整。5、防水层做完后要及时做 40mm 细石混凝土保护层做细石混凝土层前在泡沫板上干铺一层无纺聚酯前卫布然后再绑扎6@150 的钢筋网片按不大于6m 进展分格浇 40mm 细石混凝土。 6、水落口周围 500mm 半径内的找平层坡度应加大为 5 在水落口与找平层的接触处应留宽 20mm 深 20mm 的凹槽槽内用 SBS 改性沥青弹性封膏嵌填严上面做防水卷材附加层一道。7、儿墙上在距防水层上方 300mm 处预留凹槽卷材防水层的收头压入凹槽内每隔 900mm 用水泥钉钉牢然后用水泥砂浆将凹槽嵌填、挤实外表抹平。四、质量验收要求:1.屋面不得有渗漏和积水现象。2.所使用的材料必须符合设计要求和质量。3.天沟、泛水等构造应符合设计要求。4.卷材铺贴和搭接顺序应符合设计要求搭接宽度正确接缝严无皱折、鼓泡和翘边现象。5.卷材防水层的基层卷材防水层搭接宽度附加层、天沟、泛水和变形缝等细部做法刚性保护层与卷材防水层之间设置的隔离层封防水处理部位等应作隐蔽工程验收并有记录。6、涂膜防水层厚度要符合要求涂抹要均匀。防水层质量检验 检验工程要求检验主控工程1....
