施工监理施行细那么第二部分〕桥墩台横、立墙〕 桥梁编制人: 审批人: 2024 年 12 月目 录Ⅰ

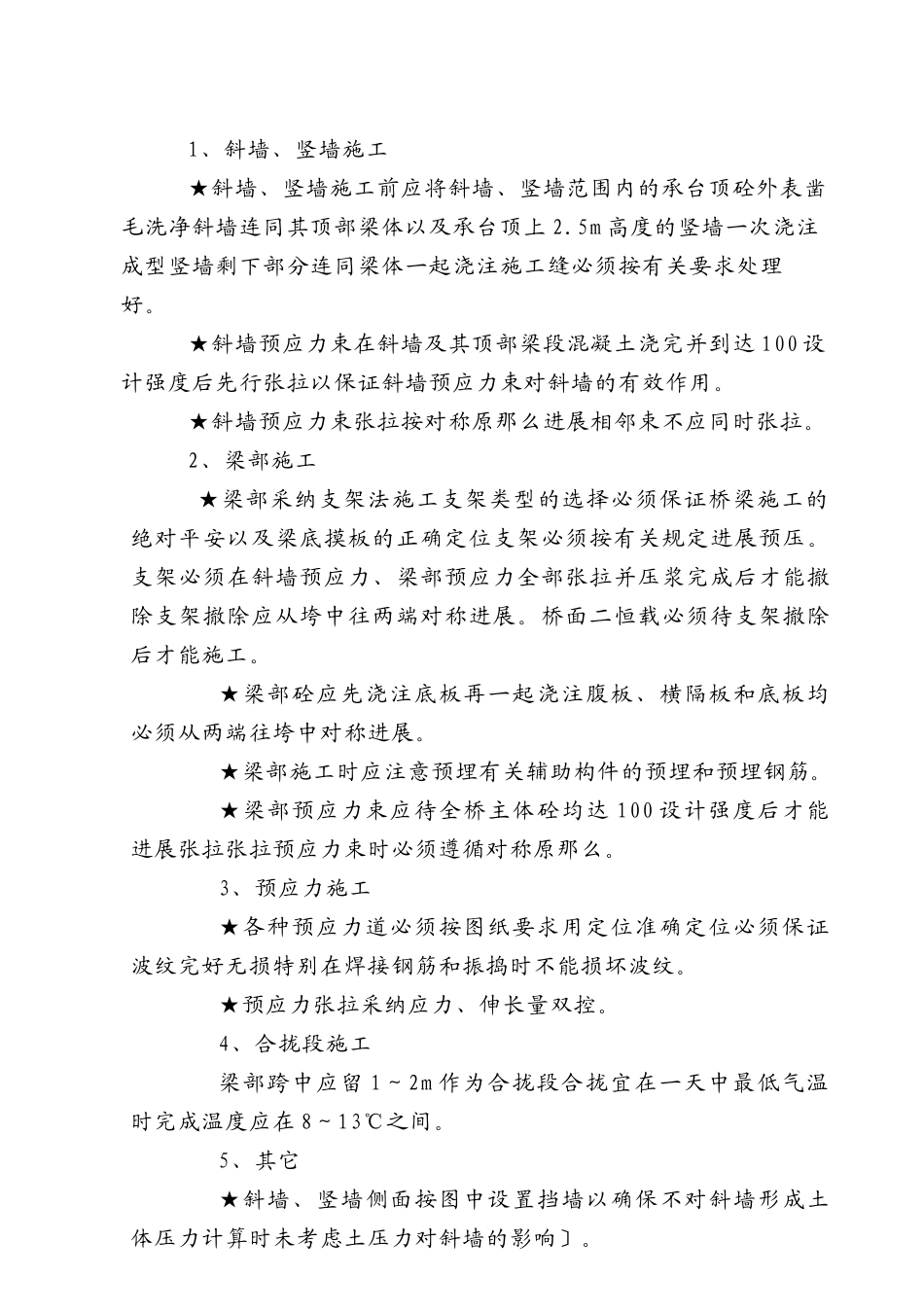

桥墩台横、立墙〕施工监理施行细那么一
桥墩台横、立墙〕施工测量的监理 二
桥墩台横、立墙〕施工监理1.桥墩横、立墙〕施工监理2.桥台施工监理三
施工平安监理控制要点四
施工`试验`质检表格Ⅲ
桥梁施工监理施行细那么一
施工中测量的监理三
桥梁施工监理1.就地浇筑箱梁的支架2.梁体模板3.箱梁钢筋制作安装4.箱梁浇筑砼5.部分预应力施工6.支座安装四
桥梁附属构造施工监理1.防滑锚杆2.防撞护墙3.型钢伸缩缝4.桥头搭板5.桥面铺装6.桥梁泄水五
施工平安监理控制要点六
施工`试验`质检表格Ⅰ

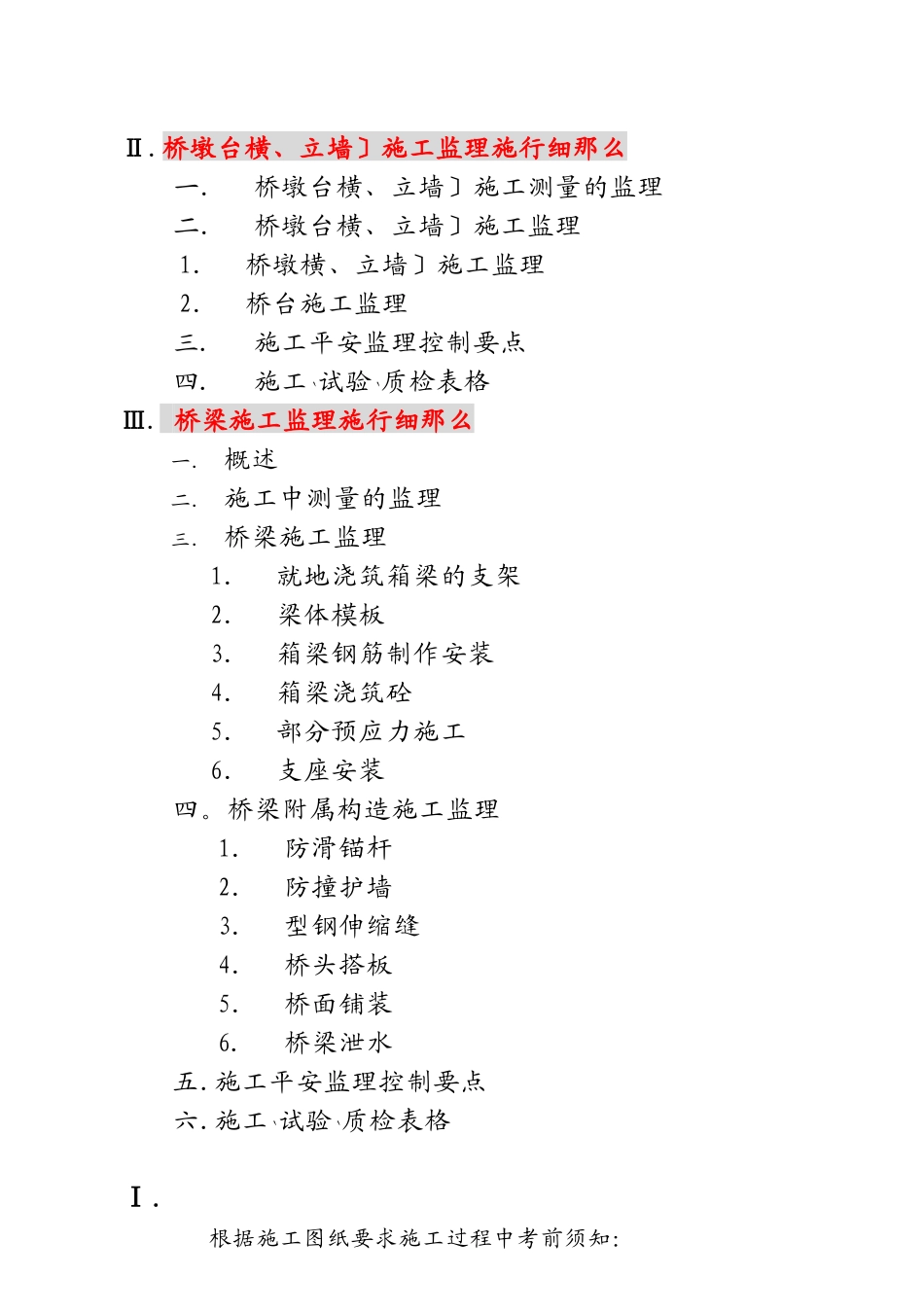

根据施工图纸要求施工过程中考前须知:1、斜墙、竖墙施工★斜墙、竖墙施工前应将斜墙、竖墙范围内的承台顶砼外表凿毛洗净斜墙连同其顶部梁体以及承台顶上 2
5m 高度的竖墙一次浇注成型竖墙剩下部分连同梁体一起浇注施工缝必须按有关要求处理好
★斜墙预应力束在斜墙及其顶部梁段混凝土浇完并到达 100 设计强度后先行张拉以保证斜墙预应力束对斜墙的有效作用
★斜墙预应力束张拉按对称原那么进展相邻束不应同时张拉
2、梁部施工★梁部采纳支架法施工支架类型的选择必须保证桥梁施工的绝对平安以及梁底摸板的正确定位支架必须按有关规定进展预压
支架必须在斜墙预应力、梁部预应力全部张拉并压浆完成后才能撤除支架撤除应从垮中往两端对称进展
桥面二恒载必须待支架撤除后才能施工
★梁部砼应先浇注底板再一起浇注腹板、横隔板和底板均必须从两端往垮中对称进展
★梁部施工时应注意预埋有关辅助构件的预埋和预埋钢筋
★梁部预应力束应待全桥主体砼均达 100 设计强度后才能进展张拉张拉预应力束时必须遵循对称原那么
3、预应力施工★各种预应力道必须按图纸要求用定位准确定位必须保证波纹完好无损特别在焊接钢筋和振捣时不能损
