桥梁工程钢板桩倒塌处理施工方法 0 引言 随着各客运专线及高速铁路的开工建设,主要为桥梁基础采纳桩基承台,桥梁基础也开始大面积施工,在基础的施工过程中遇到了诸多问题,这些铁路线路多经过河流、灌溉渠、低洼水塘等环境,在施工中这些地段多为深水基坑,常采纳钢板桩围堰防护,由于施工和技术经验的缺乏,时常导致钢板桩倒塌
本文介绍了某大桥深水基坑钢板桩倒塌后的处理方法,供广阔技术人员参考借鉴
1 工程概况 某客运专线承台结构尺寸大部分为10
5m、8×11×2m 等 12 种结构型式,开挖深度均在 5m 以上,均属于深基坑开挖施工
跨河承台基础开挖较深,该部分承台的施工拟采纳钢板桩围堰施工;根据此桥的水文、地质等相关情况,认为采纳钢板桩围堰施工具有工期短、工艺简单、较少占用空间、安全、施工风险易于控制等诸多优势
钻孔桩完成后,利用钻孔用筑捣平台作为钢板桩施工平台

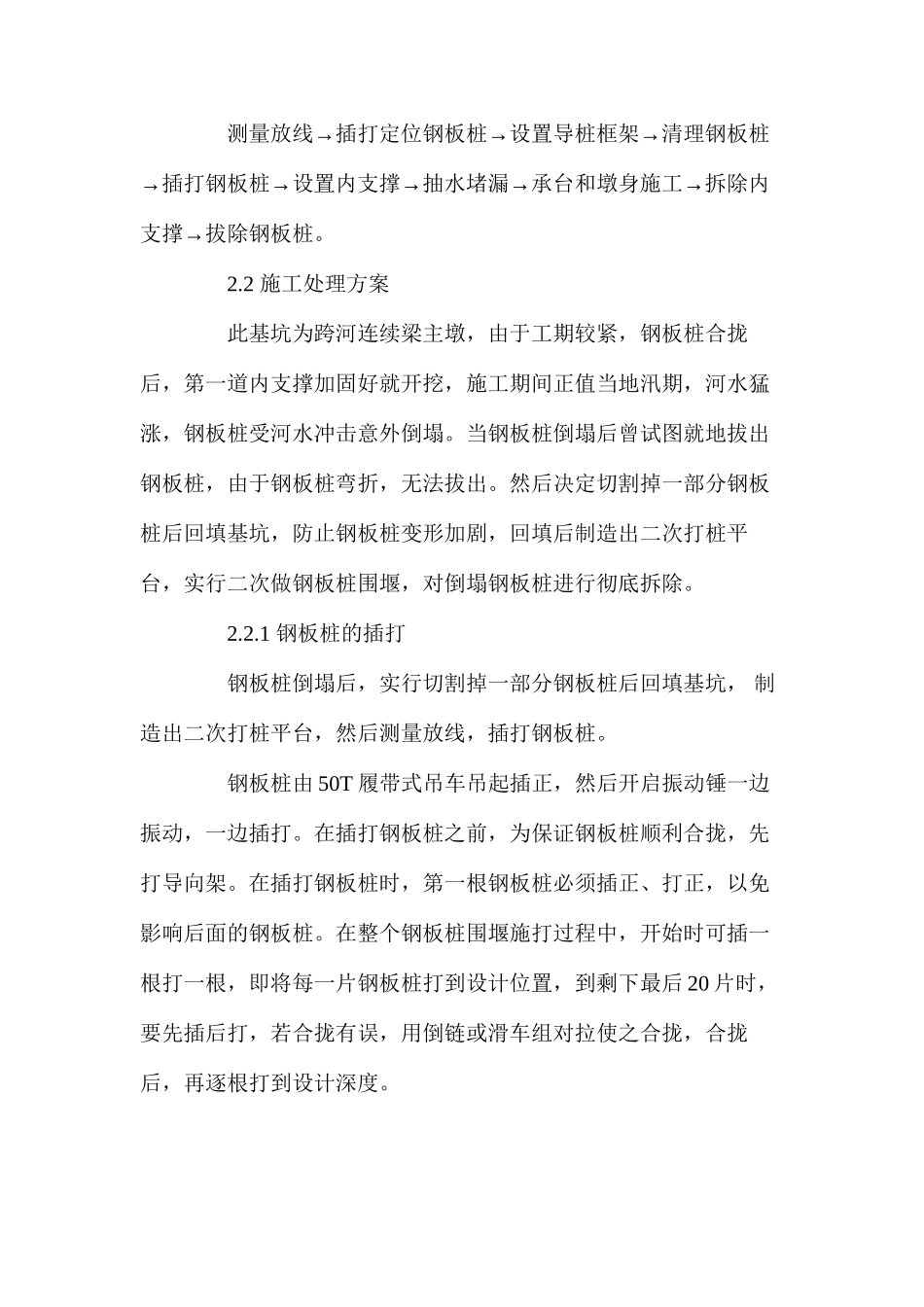

2 施工工艺流程与处理方案 2
1 工艺流程 →→→测量放线插打定位钢板桩设置导桩框架清理钢板桩→→→→→插打钢板桩设置内支撑抽水堵漏承台和墩身施工拆除内→支撑拔除钢板桩
2 施工处理方案 此基坑为跨河连续梁主墩,由于工期较紧,钢板桩合拢后,第一道内支撑加固好就开挖,施工期间正值当地汛期,河水猛涨,钢板桩受河水冲击意外倒塌
当钢板桩倒塌后曾试图就地拔出钢板桩,由于钢板桩弯折,无法拔出
然后决定切割掉一部分钢板桩后回填基坑,防止钢板桩变形加剧,回填后制造出二次打桩平台,实行二次做钢板桩围堰,对倒塌钢板桩进行彻底拆除
1 钢板桩的插打 钢板桩倒塌后,实行切割掉一部分钢板桩后回填基坑, 制造出二次打桩平台,然后测量放线,插打钢板桩
钢板桩由 50T 履带式吊车吊起插正,然后开启振动锤一边振动,一边插打
在插打钢板桩之前,为保证钢板桩顺利合拢,先打导向架

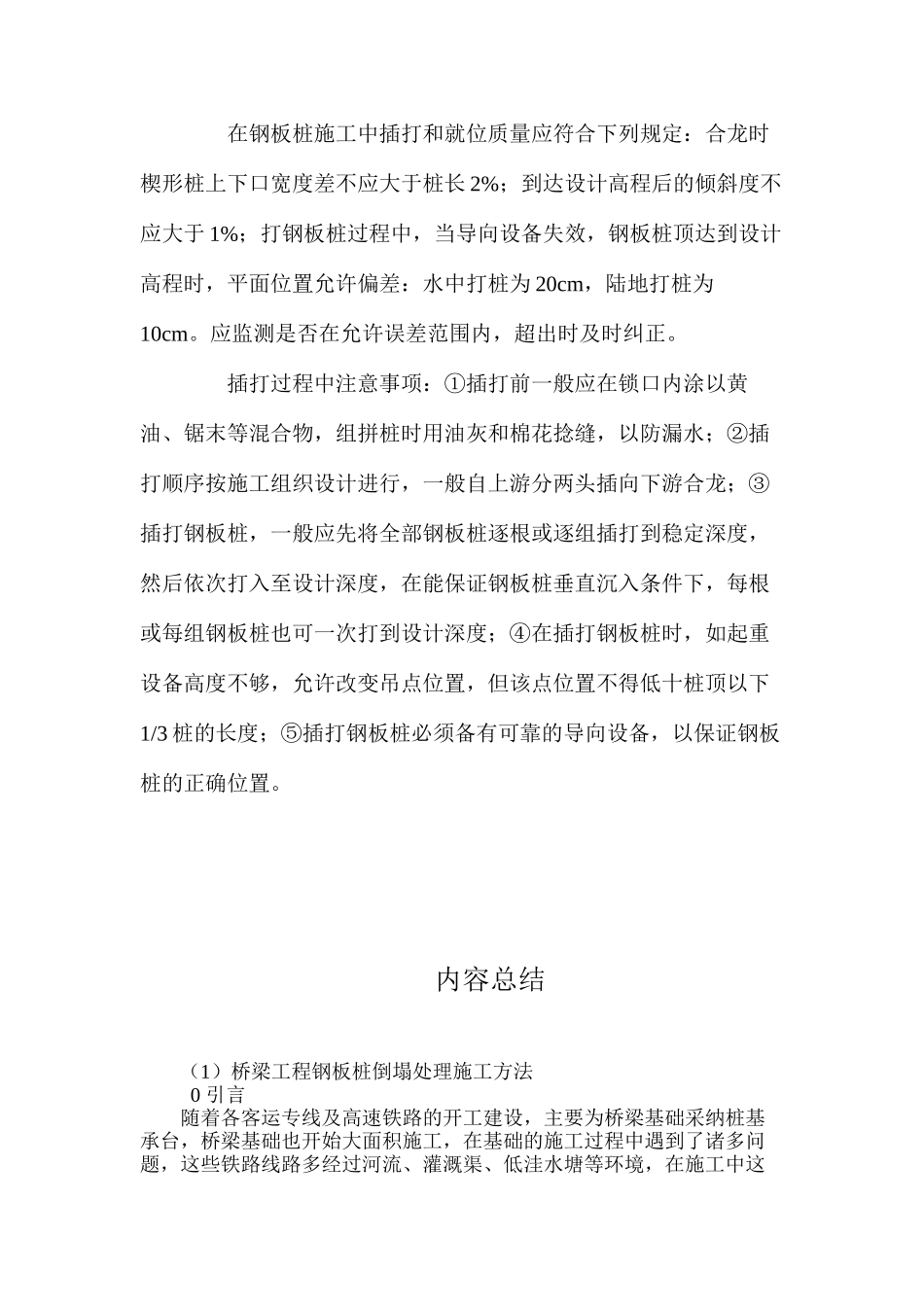

在插打钢板桩
