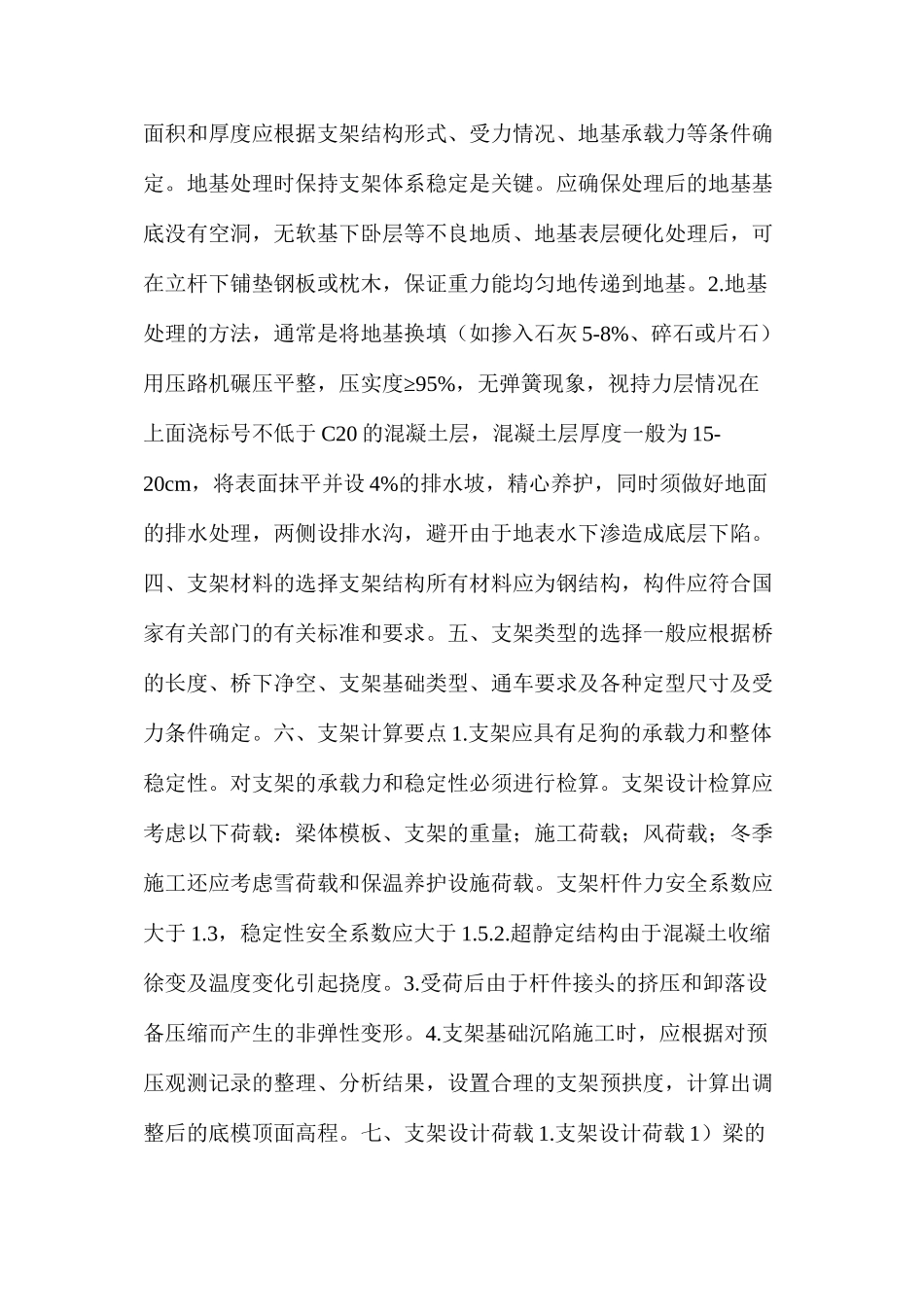

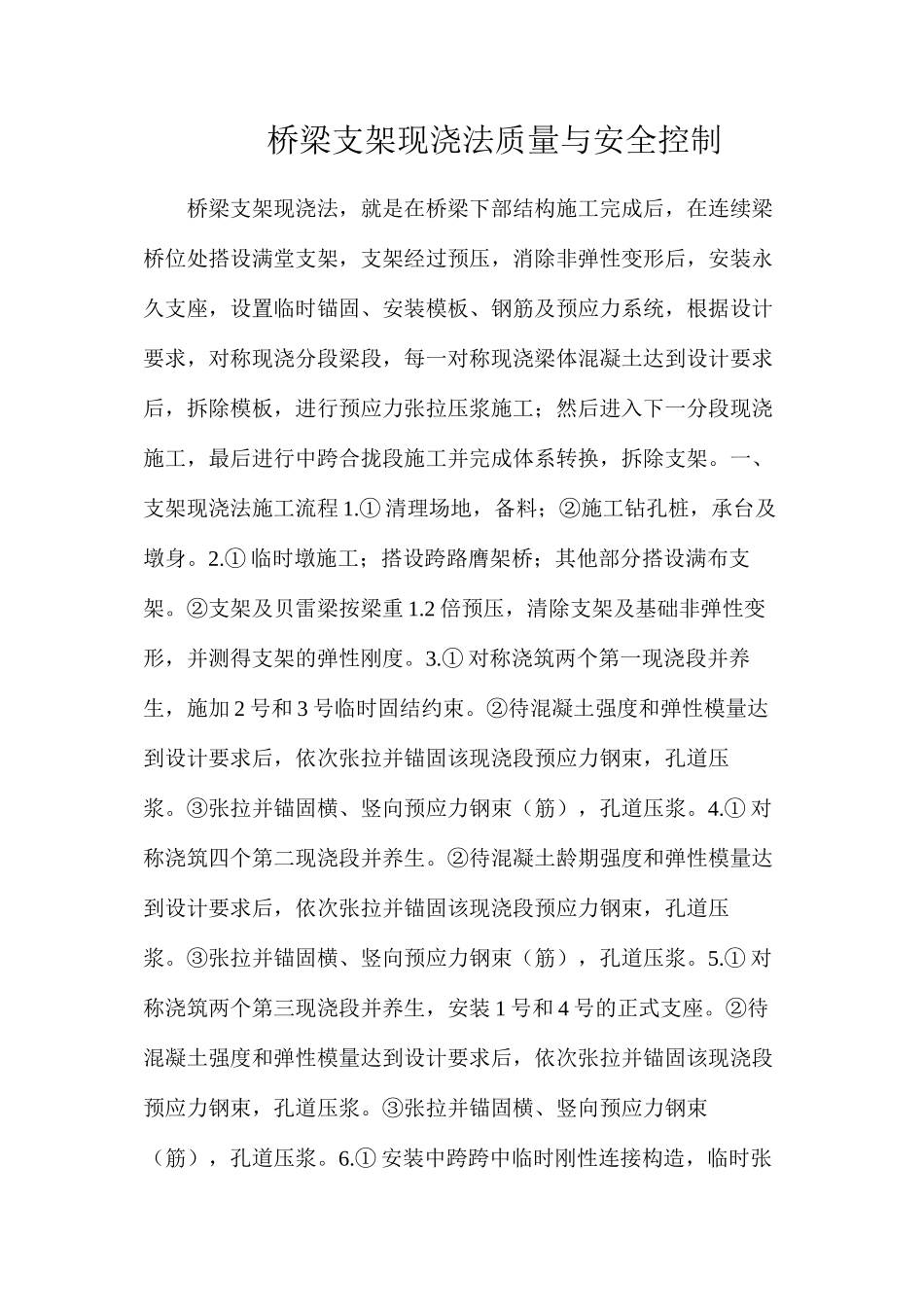

桥梁支架现浇法质量与安全控制桥梁支架现浇法,就是在桥梁下部结构施工完成后,在连续梁桥位处搭设满堂支架,支架经过预压,消除非弹性变形后,安装永久支座,设置临时锚固、安装模板、钢筋及预应力系统,根据设计要求,对称现浇分段梁段,每一对称现浇梁体混凝土达到设计要求后,拆除模板,进行预应力张拉压浆施工;然后进入下一分段现浇施工,最后进行中跨合拢段施工并完成体系转换,拆除支架
一、支架现浇法施工流程 1
① 清理场地,备料;②施工钻孔桩,承台及墩身
① 临时墩施工;搭设跨路膺架桥;其他部分搭设满布支架
②支架及贝雷梁按梁重 1
2 倍预压,清除支架及基础非弹性变形,并测得支架的弹性刚度
① 对称浇筑两个第一现浇段并养生,施加 2 号和 3 号临时固结约束
②待混凝土强度和弹性模量达到设计要求后,依次张拉并锚固该现浇段预应力钢束,孔道压浆
③张拉并锚固横、竖向预应力钢束(筋),孔道压浆
① 对称浇筑四个第二现浇段并养生
②待混凝土龄期强度和弹性模量达到设计要求后,依次张拉并锚固该现浇段预应力钢束,孔道压浆
③张拉并锚固横、竖向预应力钢束(筋),孔道压浆
① 对称浇筑两个第三现浇段并养生,安装 1 号和 4 号的正式支座
②待混凝土强度和弹性模量达到设计要求后,依次张拉并锚固该现浇段预应力钢束,孔道压浆
③张拉并锚固横、竖向预应力钢束(筋),孔道压浆

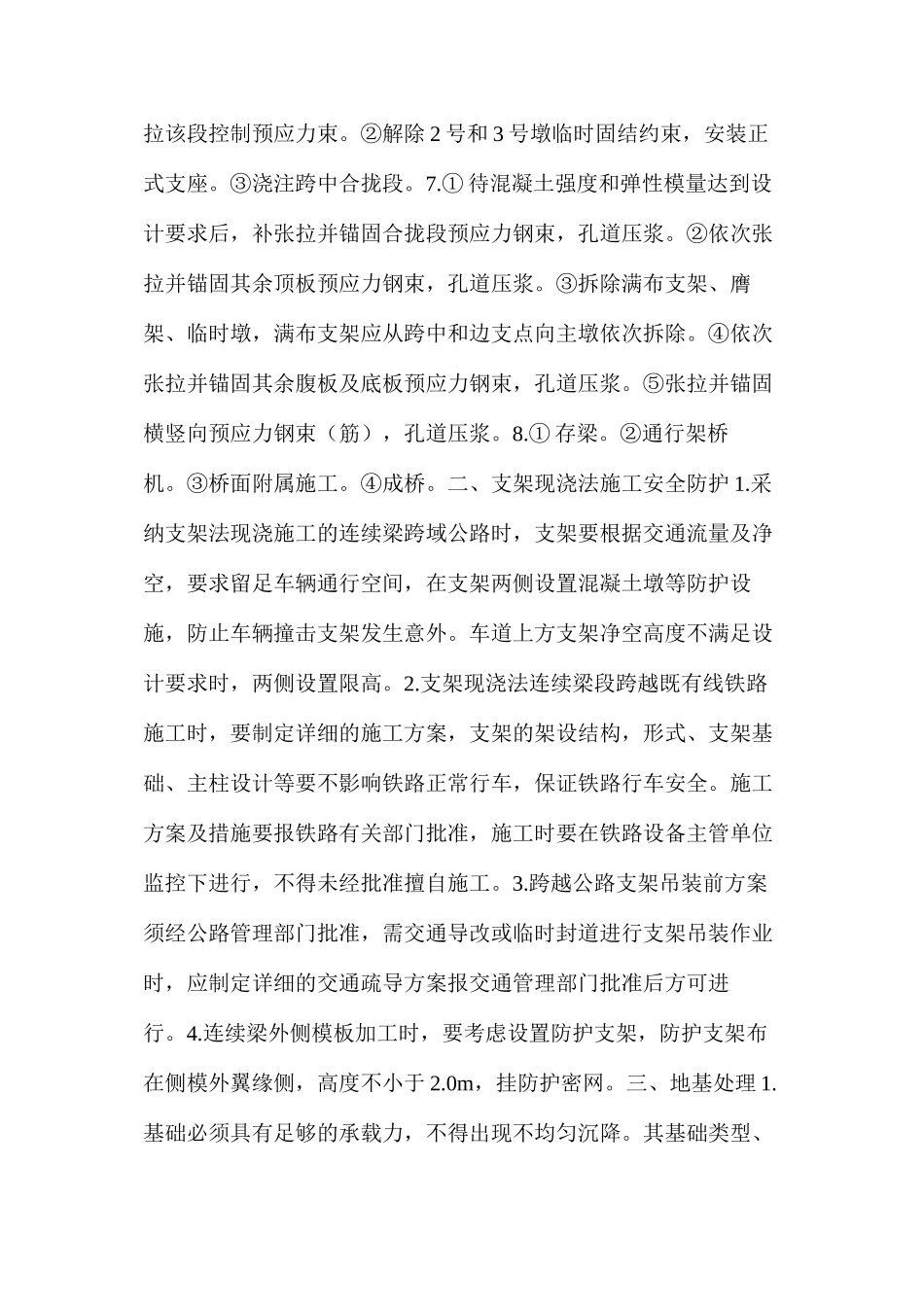

① 安装中跨跨中临时刚性连接构造,临时张拉该段控制预应力束
②解除 2 号和 3 号墩临时固结约束,安装正式支座
③浇注跨中合拢段
① 待混凝土强度和弹性模量达到设计要求后,补张拉并锚固合拢段预应力钢束,孔道压浆
②依次张拉并锚固其余顶板预应力钢束,孔道压浆
③拆除满布支架、膺架、临时墩,满布支架应从跨中和边支点向主墩依次拆除
④依次张拉并锚固其余腹板及底板预应力钢束,孔道压浆
⑤张拉并锚固横竖向预应力钢束(筋),孔道
