桥梁模板与支架、拱架的安装施工安全措施施工前安全措施1 作业前施工技术人员应了解现场环境、电力和通讯等架空线路、附近建(构)筑物和被吊梁等状况,选择适宜的起重机,并确定对吊装影响范围的架空线、建(构)筑物实行的挪移或保护措施
2 吊装作业前应划定作业区,设护栏和安全标志,严禁非作业人员入内;吊装时,吊臂、吊钩运行范围,严禁人员入内;吊装中严禁超载;吊装时应先试吊,确认正常后方可正式吊装
3 现场及其附近有电力架空线路时应设专人监护,确认符合施工用电安全距离要求
施工中安全措施1 吊装中遇地基沉陷、机体倾斜、吊具损坏或吊装困难等,必须立即停止作业,待处理并确认安全后方可继续作业
2 现场配合吊装的全体作业人员应站位于安全地方,待吊钩和模板离就位点距离 50cm 时方可靠近作业,严禁位于起重机臂下
3 作业场地应平整、坚实
地面承载力不能满足起重机作业要求时,必须对地基进行加固处理,并经验收确认合格
4 构件吊装就位,必须待构件稳固后,作业人员方可离开现场

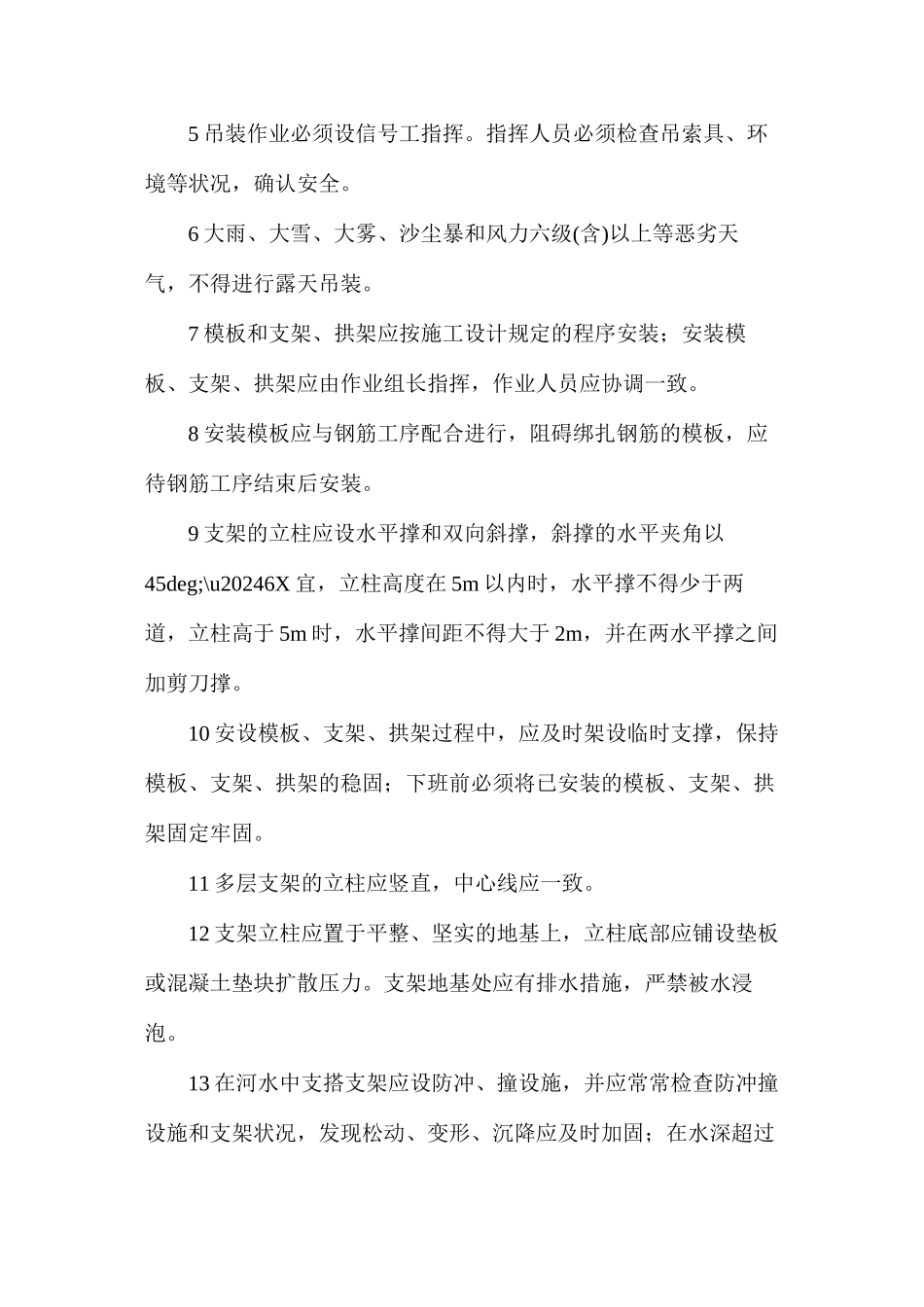

5 吊装作业必须设信号工指挥
指挥人员必须检查吊索具、环境等状况,确认安全
6 大雨、大雪、大雾、沙尘暴和风力六级(含)以上等恶劣天气,不得进行露天吊装
7 模板和支架、拱架应按施工设计规定的程序安装;安装模板、支架、拱架应由作业组长指挥,作业人员应协调一致

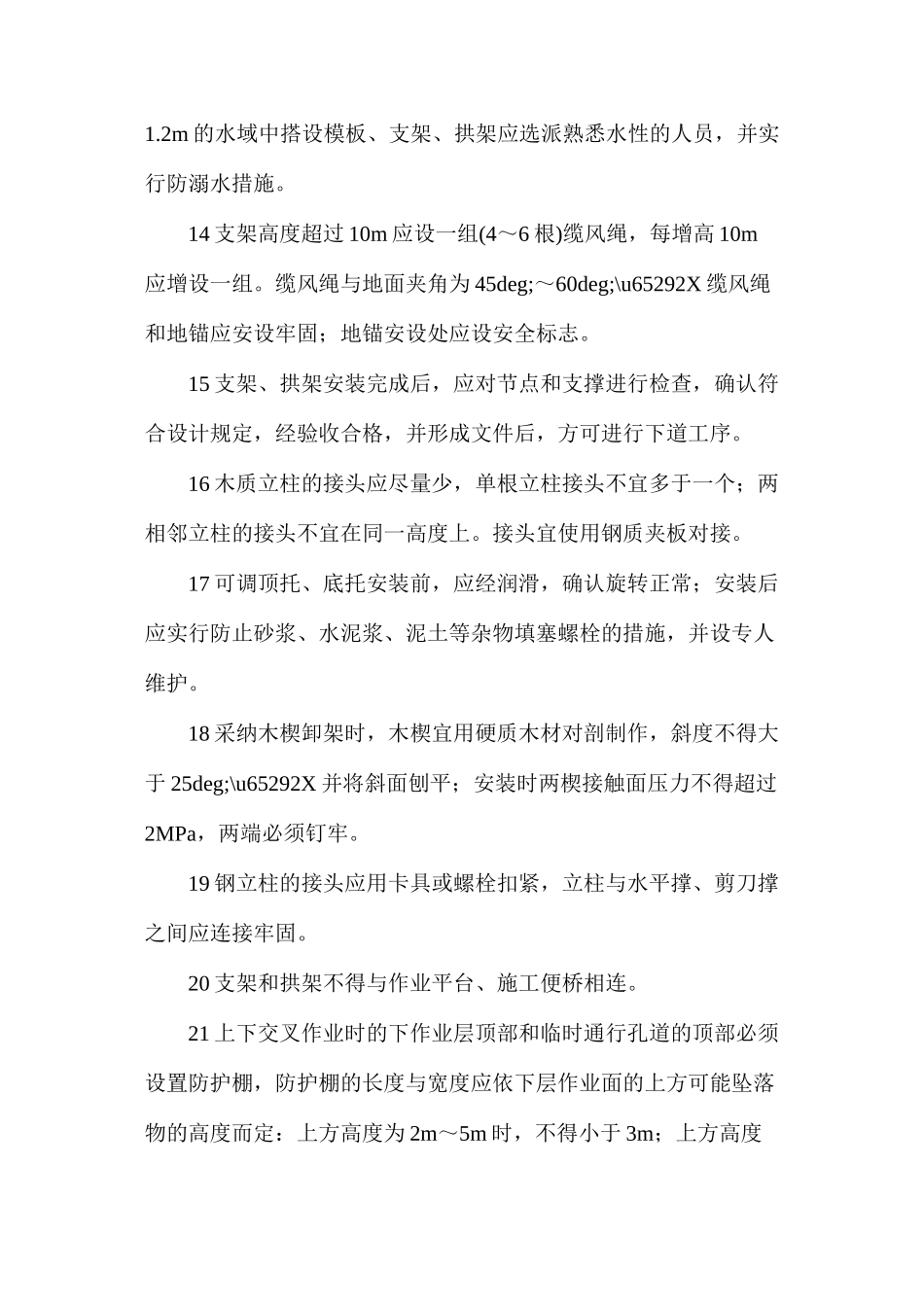

8 安装模板应与钢筋工序配合进行,阻碍绑扎钢筋的模板,应待钢筋工序结束后安装
9 支架的立柱应设水平撑和双向斜撑,斜撑的水平夹角以45deg;\u20246X 宜,立柱高度在 5m 以内时,水平撑不得少于两道,立柱高于 5m 时,水平撑间距不得大于 2m,并在两水平撑之间加剪刀撑
10 安设模板、支架、拱架过程中,应及时架设临时支撑,保持模板、支架、拱架的稳固;下班前必须将已安装的模板、支架、拱架固定牢固
11 多层支架的立柱应竖直,中心线应一致
12 支架立柱应置于平
