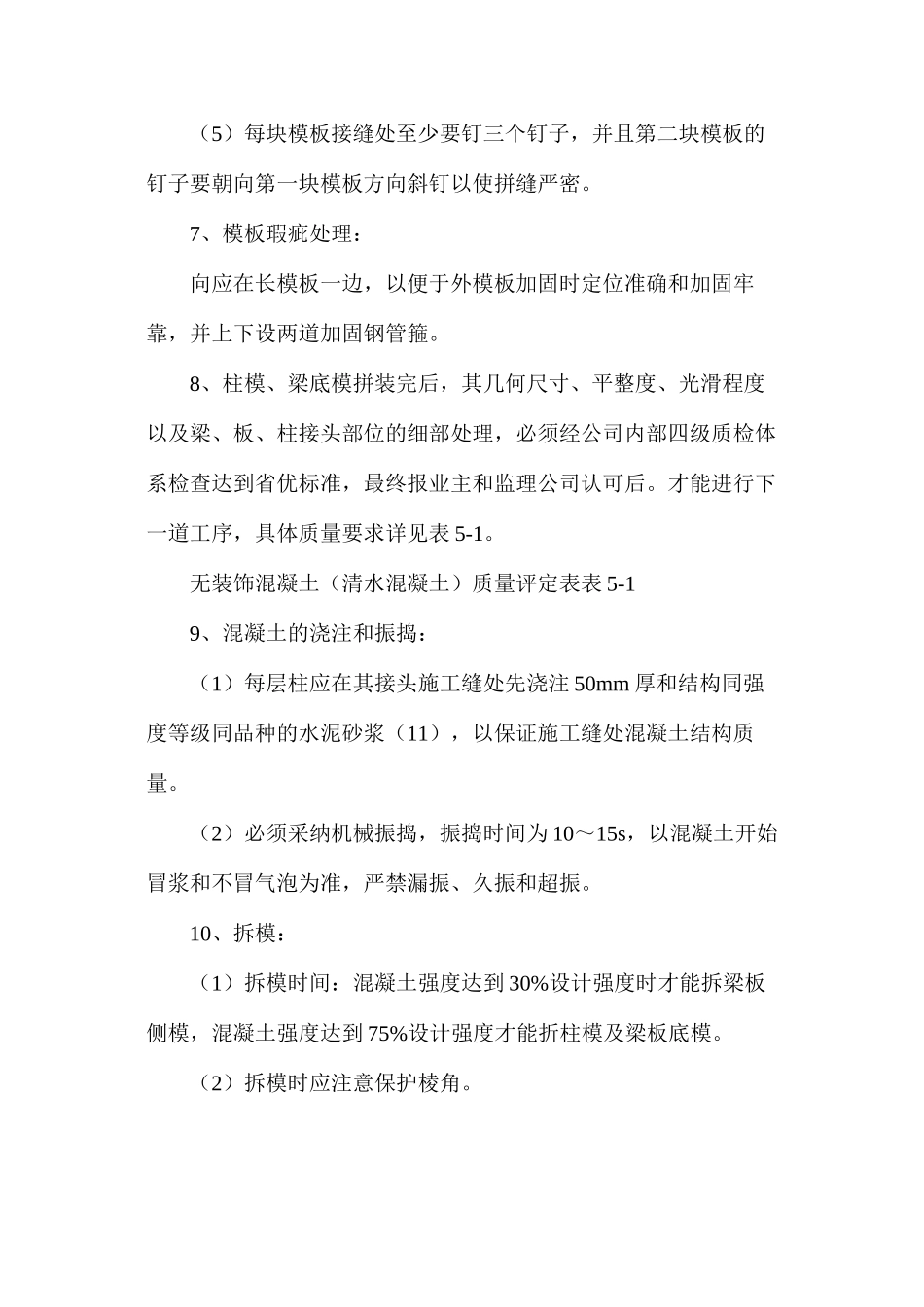

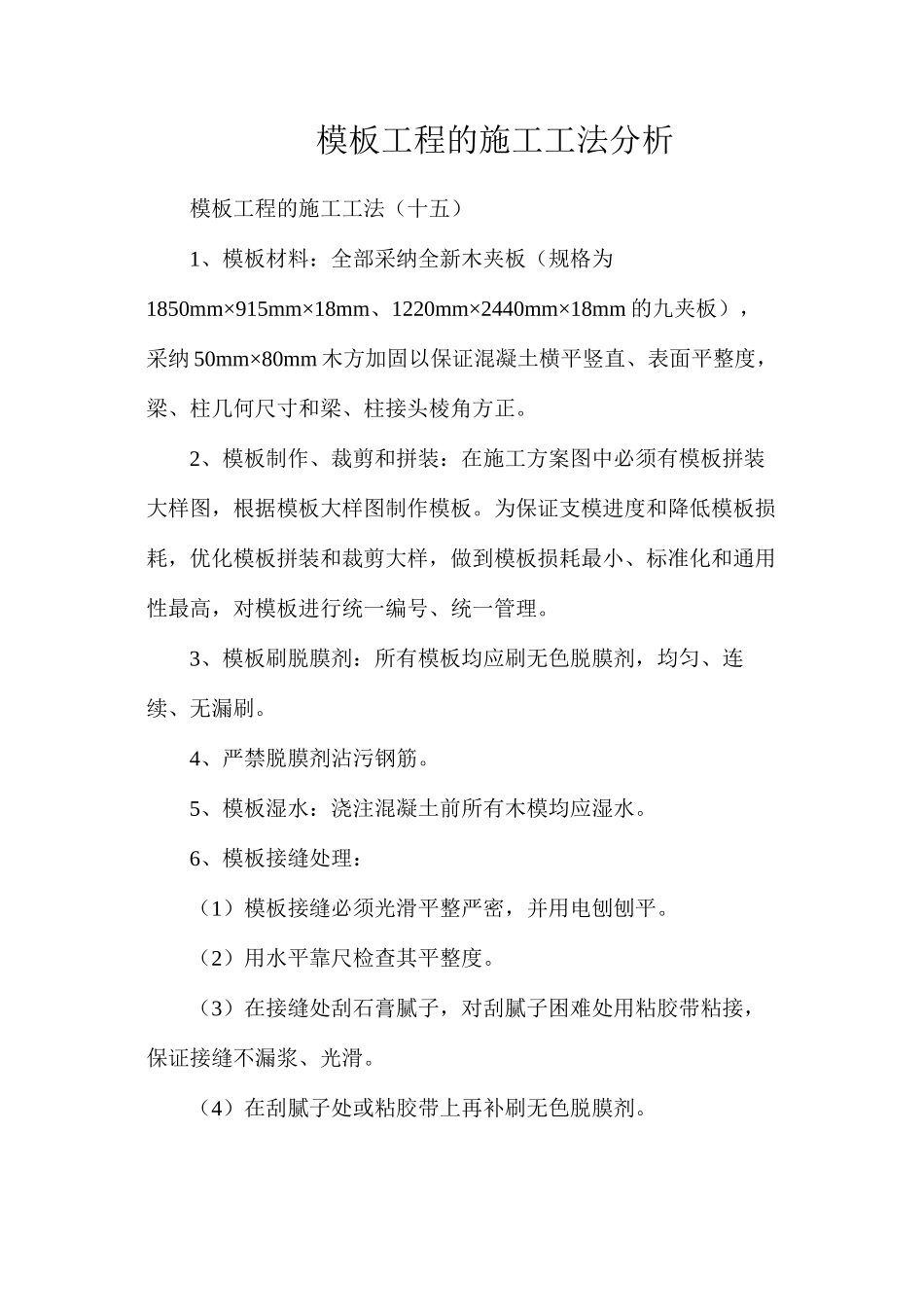

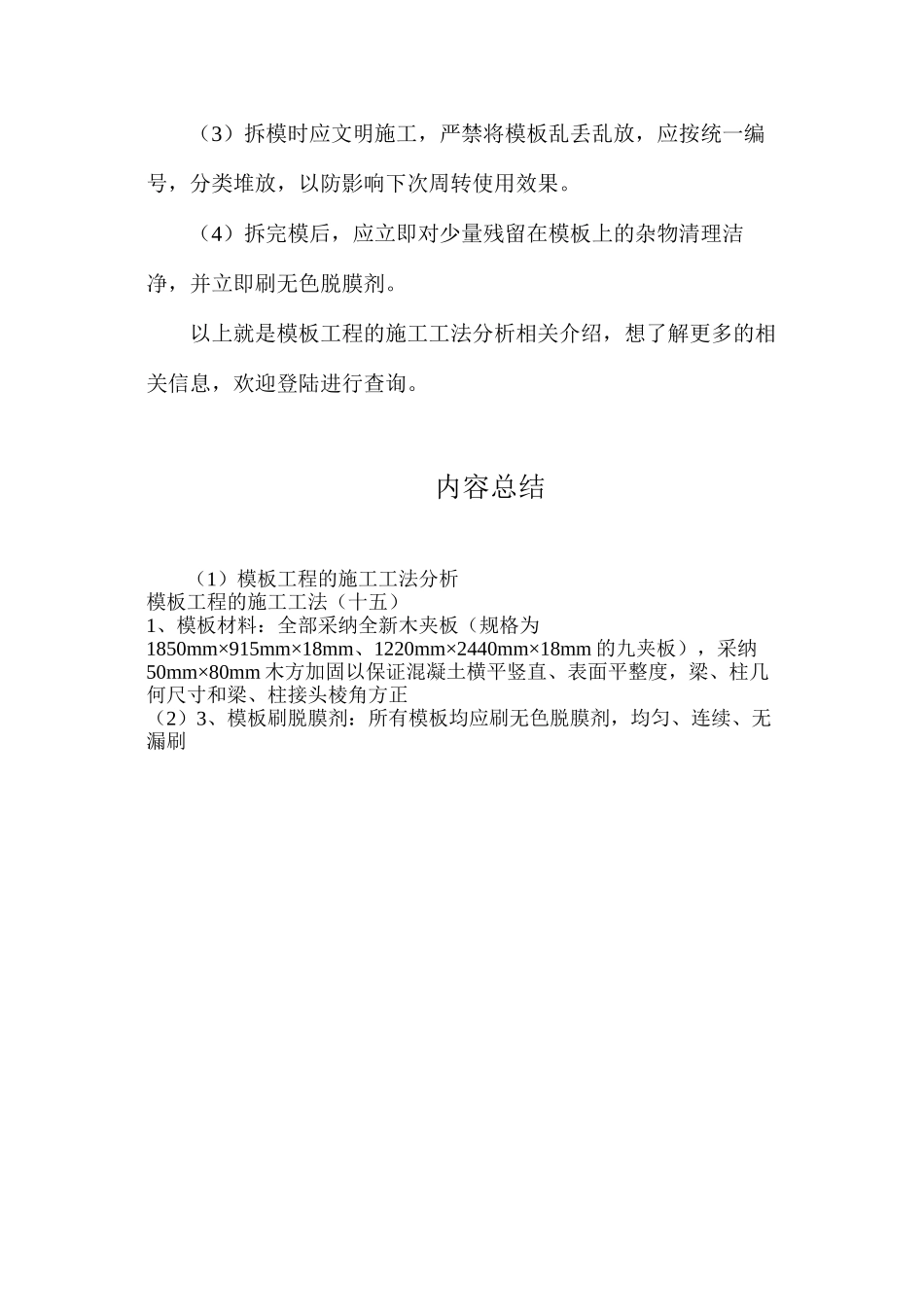

模板工程的施工工法分析模板工程的施工工法(十五)1、模板材料:全部采纳全新木夹板(规格为1850mm×915mm×18mm、1220mm×2440mm×18mm 的九夹板),采纳 50mm×80mm 木方加固以保证混凝土横平竖直、表面平整度,梁、柱几何尺寸和梁、柱接头棱角方正。2、模板制作、裁剪和拼装:在施工方案图中必须有模板拼装大样图,根据模板大样图制作模板。为保证支模进度和降低模板损耗,优化模板拼装和裁剪大样,做到模板损耗最小、标准化和通用性最高,对模板进行统一编号、统一管理。3、模板刷脱膜剂:所有模板均应刷无色脱膜剂,均匀、连续、无漏刷。4、严禁脱膜剂沾污钢筋。5、模板湿水:浇注混凝土前所有木模均应湿水。6、模板接缝处理:(1)模板接缝必须光滑平整严密,并用电刨刨平。(2)用水平靠尺检查其平整度。(3)在接缝处刮石膏腻子,对刮腻子困难处用粘胶带粘接,保证接缝不漏浆、光滑。(4)在刮腻子处或粘胶带上再补刷无色脱膜剂。(5)每块模板接缝处至少要钉三个钉子,并且第二块模板的钉子要朝向第一块模板方向斜钉以使拼缝严密。7、模板瑕疵处理:向应在长模板一边,以便于外模板加固时定位准确和加固牢靠,并上下设两道加固钢管箍。8、柱模、梁底模拼装完后,其几何尺寸、平整度、光滑程度以及梁、板、柱接头部位的细部处理,必须经公司内部四级质检体系检查达到省优标准,最终报业主和监理公司认可后。才能进行下一道工序,具体质量要求详见表 5-1。无装饰混凝土(清水混凝土)质量评定表表 5-19、混凝土的浇注和振捣:(1)每层柱应在其接头施工缝处先浇注 50mm 厚和结构同强度等级同品种的水泥砂浆(11),以保证施工缝处混凝土结构质量。(2)必须采纳机械振捣,振捣时间为 10~15s,以混凝土开始冒浆和不冒气泡为准,严禁漏振、久振和超振。10、拆模:(1)拆模时间:混凝土强度达到 30%设计强度时才能拆梁板侧模,混凝土强度达到 75%设计强度才能折柱模及梁板底模。(2)拆模时应注意保护棱角。(3)拆模时应文明施工,严禁将模板乱丢乱放,应按统一编号,分类堆放,以防影响下次周转使用效果。(4)拆完模后,应立即对少量残留在模板上的杂物清理洁净,并立即刷无色脱膜剂。以上就是模板工程的施工工法分析相关介绍,想了解更多的相关信息,欢迎登陆进行查询。内容总结(1)模板工程的施工工法分析模板工程的施工工法(十五)1、模板材料:全部采纳全新木夹板(规格为1850mm×915mm×18mm、1220mm×2440mm×18mm 的...
