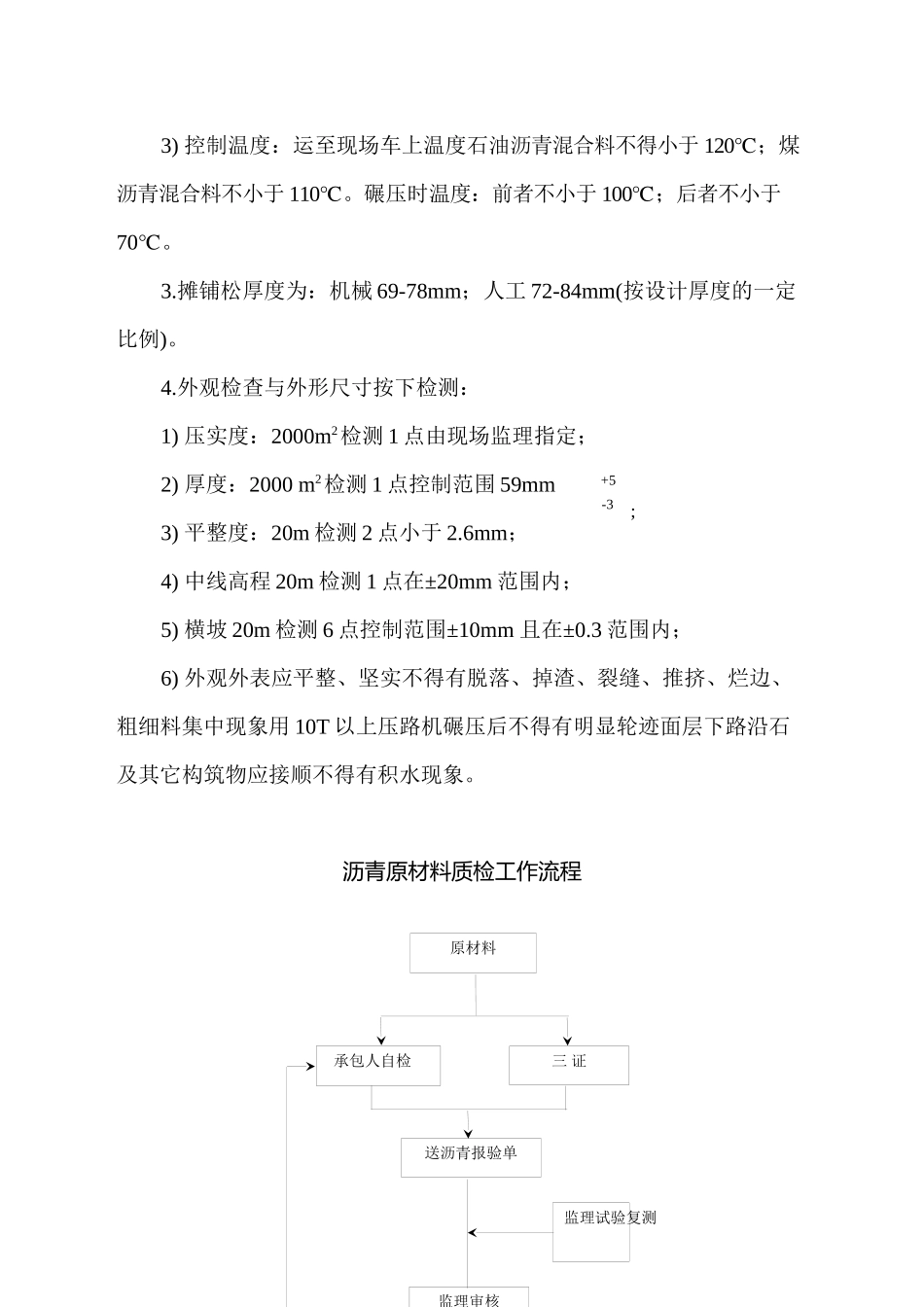

沥青面程施工质量控制细那么一、概述:1.工程概况及施工范围:工程系嘉陵江滨江路综合治理从前卫段 K1+760 至天原段 K3+495 高架桥桥面系的一局部其中含从 K2+7.52 至 K2+722.58 七十五米路基段。高架桥局部基层为 100mm 厚 φ8 钢纤维砼 1mm 防水层沥青面层为 59mm;路基段基层为 250mm 水泥稳定级配碎石、150mm 厚沥青面层。2.工程特点:沥青砼面层的施工质量是影响桥面寿命和行车条件的关键为此必须按设计要求施工施工前应对桥面基层进展检查桥面基层应平整、粗糙、枯燥、干净桥面横坡应符合设计要求不符合时应予处理。施工应到达沥青砼铺装层具有粘结结实、防渗水、抗滑耐磨、低温抗裂、高温抗辙、抗剥离的良好性能。3.监理根据:1) 监理合同及其相关。2) 技术 GB50092-96、JTJ052-93 及?公路桥涵施工技术?。3) 设计图及有关。二、施工前准备监理应做好以下工作:1.熟悉合同、设计、图纸有关技术;审核承包人开工、施工方案、质量控制、使用材料及沥青砼的试验及各种检验表格。2.检查施工人员、技术检验人员上岗证。3.检查验收合格的基层及侧石、缘石、雨水井、窨井等附属构筑物的安砌是否符合要求。4.检查施工机械〔喷布机、摊铺机、压路机及压边机〕等有关机具性能、规格及试运行情况。5.检查层面作业条件是否已全部具备和落实。6.道路沥青材料及混合料应符合 GB50092-96 及 JTJ052-93 要求。三、施工过程中监理人员应检查:1.检查测设的各种测桩是否齐备控制边线的高程、路面高程及平整度。2.检测运至现场沥青砼的外观质量、车上温度不合格时回绝卸料。3.检查摊铺、碾压等各道工序的施工工艺流程。4.控制碾压温度、碾压遍数、碾压实度及外观质量。5.检查接茬、夯边的工作质量。四、道路面层成型后应及时对面层外观及外型各部尺寸进展检查发现问题及时进展修补使之符合设计规定合格签字认可。五、质量、检测频率与:1.喷洒粘层油用量应按设计规定粘层石油沥青用量为 0.3-0.6Lm╱2为宜喷洒应在摊铺沥青砼前 2-3 小时进展喷洒时应均匀一致。2.沥青砼混合料质量及控制温度:1) 级配组合应满足设计规定的规格报验程序按沥青混合料质量监理工作流程进展;2) 外观质量应颜色均匀一致无花白石子及颗粒离折现象;原材料 承包人自检 三 证送沥青报验单监理试验复测监理审核3) 控制温度:运至现场车上温度石油沥青混合料不得小于 120℃;煤沥青混合料不小于 110℃。碾压时温度:前者不小于 100℃;后者不小于70...
