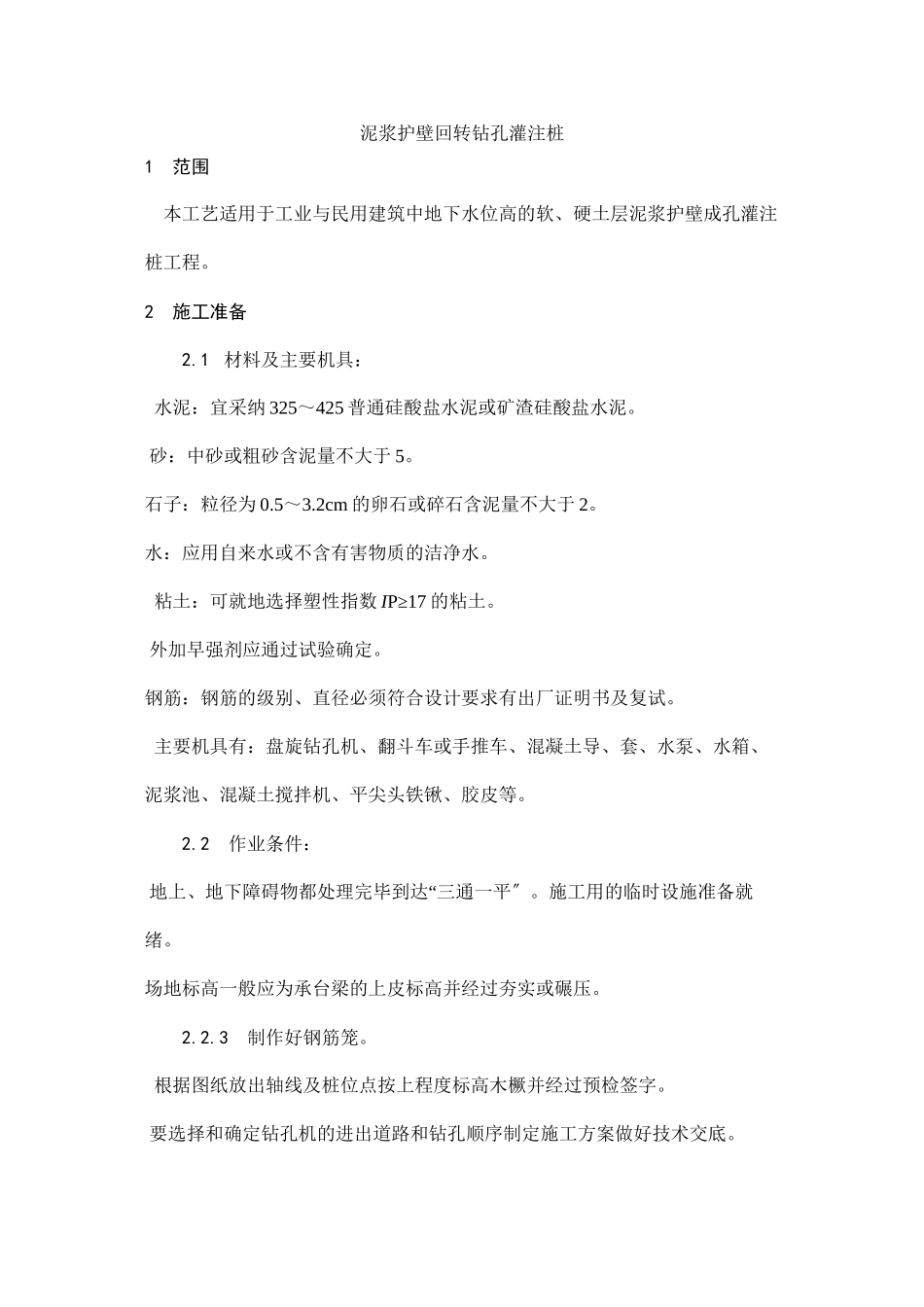

泥浆护壁回转钻孔灌注桩1 范围 本工艺适用于工业与民用建筑中地下水位高的软、硬土层泥浆护壁成孔灌注桩工程
2 施工准备 2
1 材料及主要机具: 水泥:宜采纳 325~425 普通硅酸盐水泥或矿渣硅酸盐水泥
砂:中砂或粗砂含泥量不大于 5
石子:粒径为 0
2cm 的卵石或碎石含泥量不大于 2
水:应用自来水或不含有害物质的洁净水
粘土:可就地选择塑性指数 IP≥17 的粘土
外加早强剂应通过试验确定
钢筋:钢筋的级别、直径必须符合设计要求有出厂证明书及复试
主要机具有:盘旋钻孔机、翻斗车或手推车、混凝土导、套、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮等
2 作业条件: “地上、地下障碍物都处理完毕到达 三通一平〞
施工用的临时设施准备就绪
场地标高一般应为承台梁的上皮标高并经过夯实或碾压
3 制作好钢筋笼
根据图纸放出轴线及桩位点按上程度标高木橛并经过预检签字
要选择和确定钻孔机的进出道路和钻孔顺序制定施工方案做好技术交底
正式施工前应做成孔试验数量不少于两根

3 操作工艺 3
1 工艺流程:钻孔机就位→钻孔→注泥浆→下套→继续钻孔→排渣→清孔→吊放钢筋笼 → 射水清底 →插入混凝土导→ 浇筑混凝土 →拔出导→插桩顶钢筋 3
2 钻孔机就位:钻孔机就位时必须保持平稳不发生倾斜、位移为准确控制钻孔深度应在机架上或机上作出控制的标尺以便在施工中进展观测、记录
3 钻孔及注泥浆:调直机架挺杆对好桩位〔用对位圈〕开动机器钻进出土到达一定深度〔视土质和地下水情况〕停钻孔内注入事先调制好的泥浆然后继续进钻
4 厂套〔护筒〕:钻孔深度到 5m 左右时提钻下套
套内径应大于钻头 100mm
套位置应埋设正确和稳定套与孔壁之间应用粘土填实套中心与桩孔中心线偏向不大于 50mm
套埋设深度:在粘性土中不宜小于 lm 在砂土中不宜小于
