浅析混凝土面板堆石坝坝体填筑施工 1
概述 用堆石或砂砾石分层碾压填筑成坝体,用钢筋混凝土面板作为防渗体的坝,称为钢筋混凝土面板堆石
该坝型主要由堆石体和防渗体组成,其中堆石体从上游向下游依次主要由垫层区、过渡区、主堆区和次堆石区组成;防渗体由钢筋混凝土面板、趾板、趾板地基的防渗帷幕、周边缝和面板间的接缝止水组成
钢筋混凝土面板堆石坝具有可以充分利用当地材料筑坝,大量节约三材和投资;坝体结构简单,工序间干扰少,便于机械化施工作业;施工受气候条件的影响小,有效年工作日数增加,加快工期;运行安全,维修方便等特点,因此我国目前多项水电工程采纳或拟采纳混凝土面板堆石坝坝型
该坝各材料分区之间要满足水力过渡要求,从上游到下游渗透系数依次增大,下游坝料对上游相邻坝料有反滤过渡要求,因此,采纳合理的填筑施工方法就显的尤其重要
坝体填筑施工工艺 2

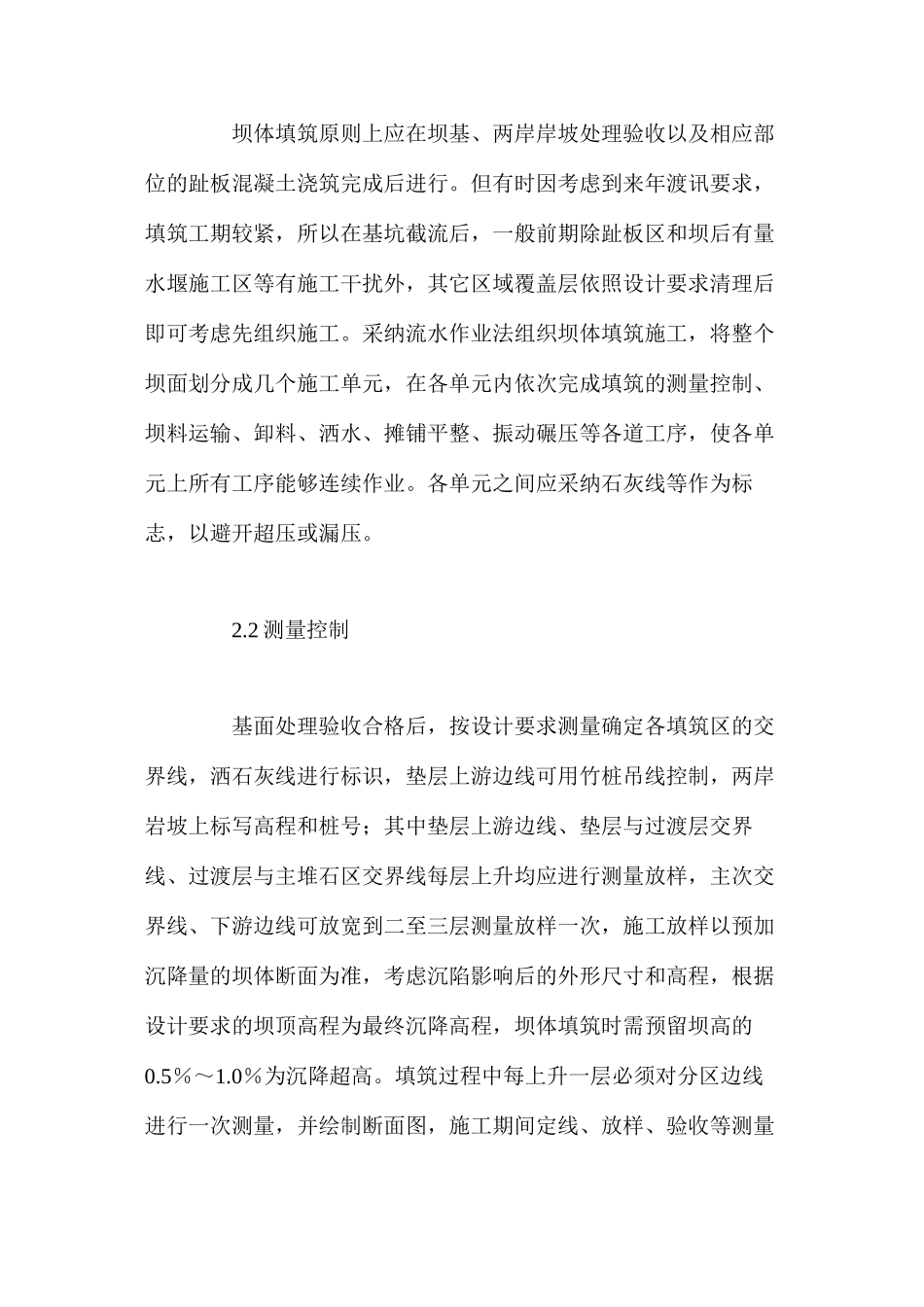

1 坝体填筑施工 坝体填筑原则上应在坝基、两岸岸坡处理验收以及相应部位的趾板混凝土浇筑完成后进行
但有时因考虑到来年渡讯要求,填筑工期较紧,所以在基坑截流后,一般前期除趾板区和坝后有量水堰施工区等有施工干扰外,其它区域覆盖层依照设计要求清理后即可考虑先组织施工
采纳流水作业法组织坝体填筑施工,将整个坝面划分成几个施工单元,在各单元内依次完成填筑的测量控制、坝料运输、卸料、洒水、摊铺平整、振动碾压等各道工序,使各单元上所有工序能够连续作业
各单元之间应采纳石灰线等作为标志,以避开超压或漏压

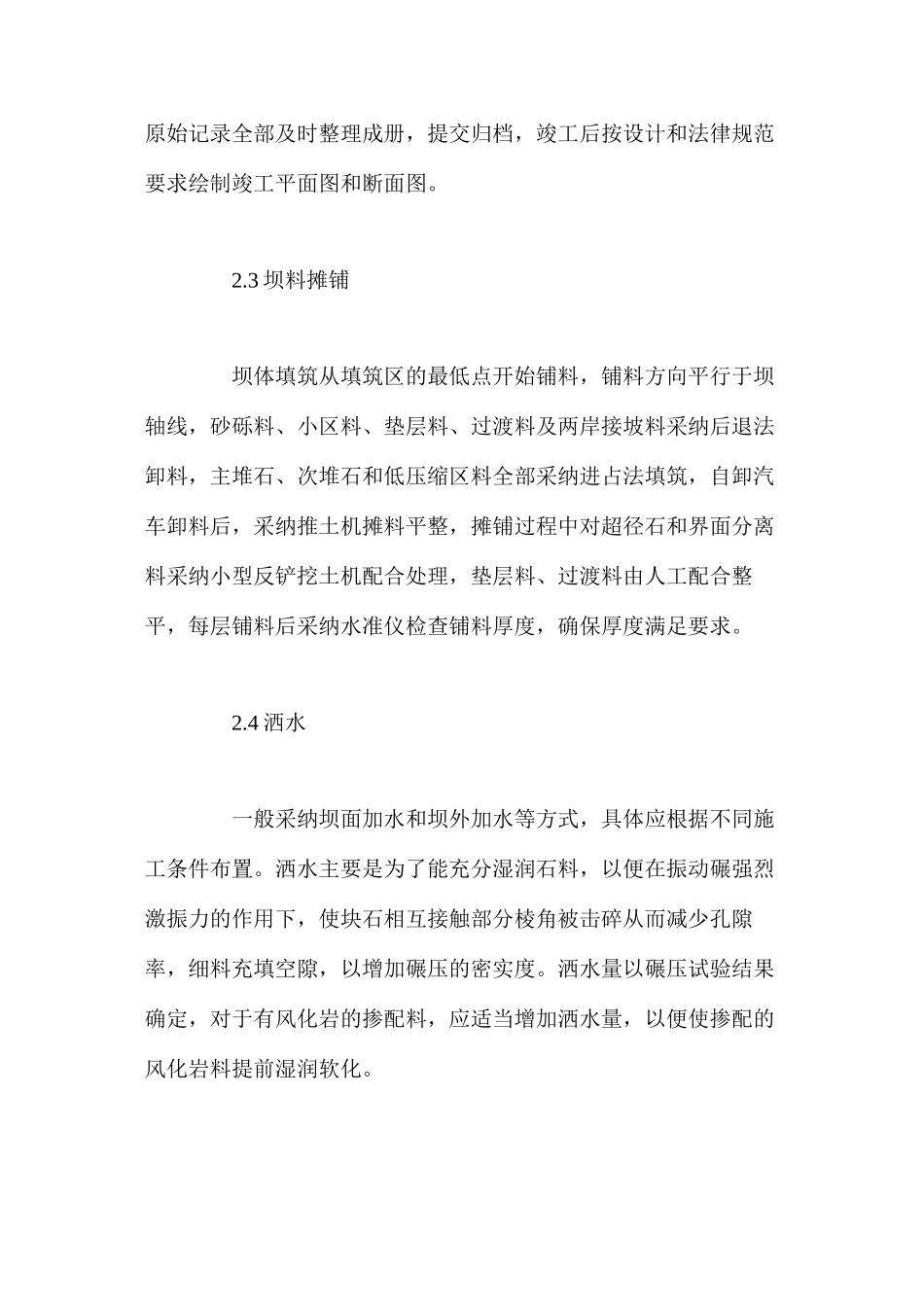

2 测量控制 基面处理验收合格后,按设计要求测量确定各填筑区的交界线,洒石灰线进行标识,垫层上游边线可用竹桩吊线控制,两岸岩坡上标写高程和桩号;其中垫层上游边线、垫层与过渡层交界线、过渡层与主堆石区交界线每层上升均应进行测量放样,主次交界线、下游边线可放宽到二至三层测量放样一次,施工放样以预加沉降量的坝体断面为准,考虑沉陷影响后的外形尺寸和高程,根
