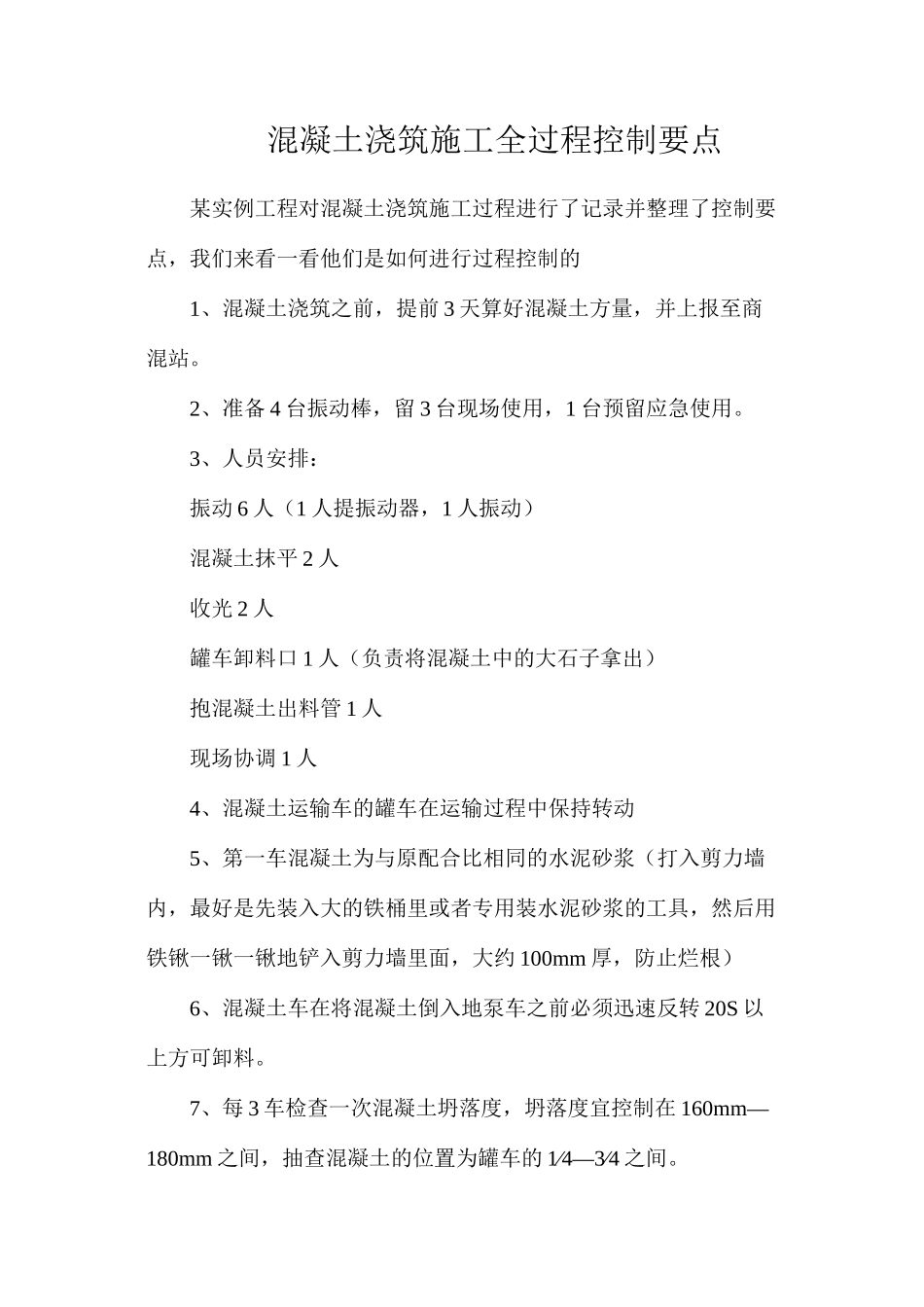

混凝土浇筑施工全过程控制要点某实例工程对混凝土浇筑施工过程进行了记录并整理了控制要点,我们来看一看他们是如何进行过程控制的1、混凝土浇筑之前,提前 3 天算好混凝土方量,并上报至商混站
2、准备 4 台振动棒,留 3 台现场使用,1 台预留应急使用
3、人员安排:振动 6 人(1 人提振动器,1 人振动)混凝土抹平 2 人收光 2 人罐车卸料口 1 人(负责将混凝土中的大石子拿出)抱混凝土出料管 1 人现场协调 1 人4、混凝土运输车的罐车在运输过程中保持转动5、第一车混凝土为与原配合比相同的水泥砂浆(打入剪力墙内,最好是先装入大的铁桶里或者专用装水泥砂浆的工具,然后用铁锹一锹一锹地铲入剪力墙里面,大约 100mm 厚,防止烂根)6、混凝土车在将混凝土倒入地泵车之前必须迅速反转 20S 以上方可卸料
7、每 3 车检查一次混凝土坍落度,坍落度宜控制在 160mm—180mm 之间,抽查混凝土的位置为罐车的 1∕4—3∕4 之间

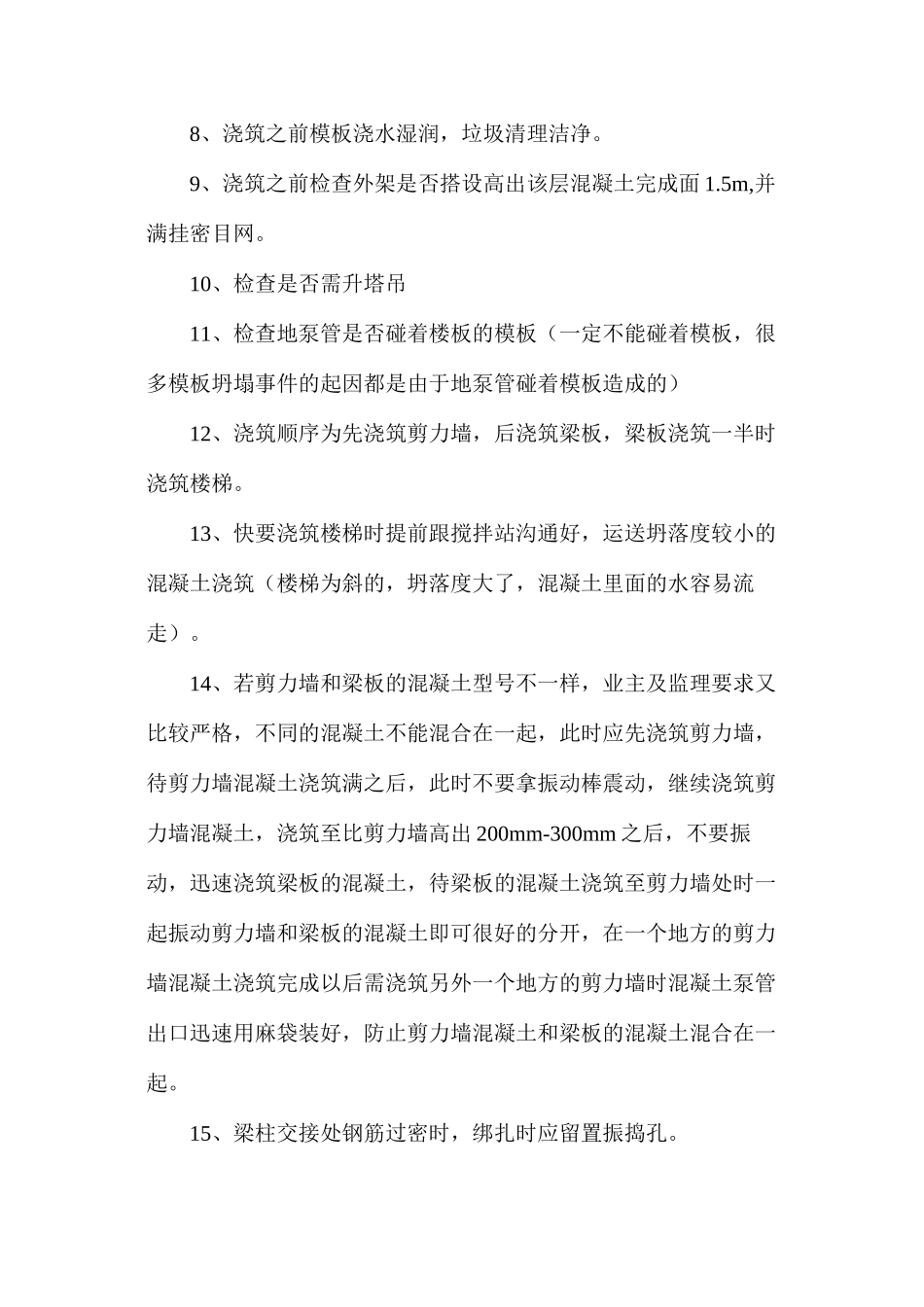

8、浇筑之前模板浇水湿润,垃圾清理洁净
9、浇筑之前检查外架是否搭设高出该层混凝土完成面 1
5m,并满挂密目网
10、检查是否需升塔吊11、检查地泵管是否碰着楼板的模板(一定不能碰着模板,很多模板坍塌事件的起因都是由于地泵管碰着模板造成的)12、浇筑顺序为先浇筑剪力墙,后浇筑梁板,梁板浇筑一半时浇筑楼梯
13、快要浇筑楼梯时提前跟搅拌站沟通好,运送坍落度较小的混凝土浇筑(楼梯为斜的,坍落度大了,混凝土里面的水容易流走)
14、若剪力墙和梁板的混凝土型号不一样,业主及监理要求又比较严格,不同的混凝土不能混合在一起,此时应先浇筑剪力墙,待剪力墙混凝土浇筑满之后,此时不要拿振动棒震动,继续浇筑剪力墙混凝土,浇筑至比剪力墙高出 200mm-300mm 之后,不要振动,迅速浇筑梁板的混凝土,待梁板的混凝土浇筑至剪力墙处时一起振动剪力墙和梁板的混凝土即可很好的
