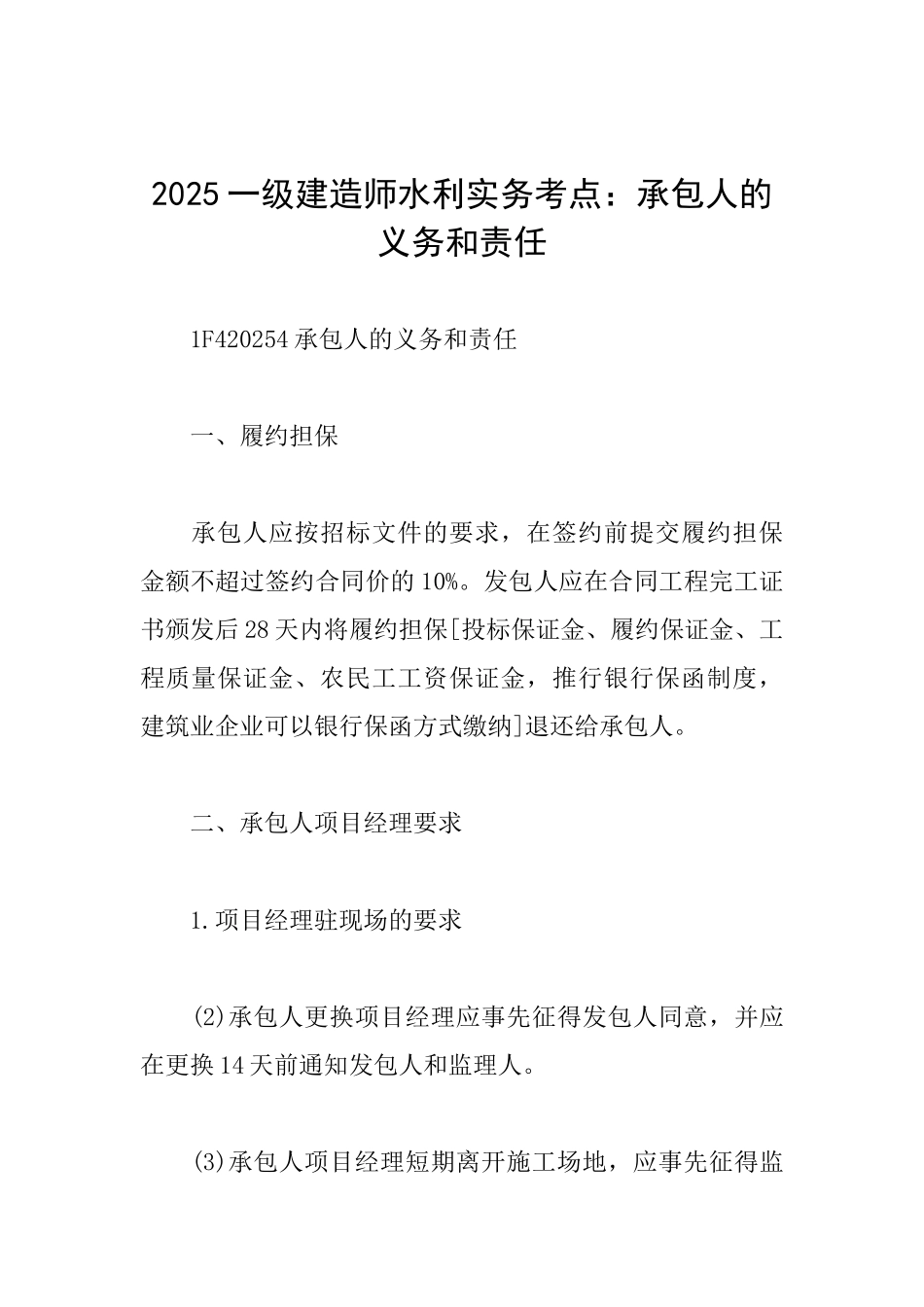

2025 一级建造师水利实务考点:承包人的义务和责任 1F420254 承包人的义务和责任 一、履约担保 承包人应按招标文件的要求,在签约前提交履约担保金额不超过签约合同价的 10%。发包人应在合同工程完工证书颁发后 28 天内将履约担保[投标保证金、履约保证金、工程质量保证金、农民工工资保证金,推行银行保函制度,建筑业企业可以银行保函方式缴纳]退还给承包人。 二、承包人项目经理要求 1.项目经理驻现场的要求 (2)承包人更换项目经理应事先征得发包人同意,并应在更换 14 天前通知发包人和监理人。 (3)承包人项目经理短期离开施工场地,应事先征得监理人同意,并委派代表代行其职责。 2.项目经理职责 (3)承包人为履行合同发出的一切函件均应盖有承包人授权的施工场地管理机构章,并由承包人项目经理或其授权代表签字。 三、地质资料复核 2.不利物质条件 (1)不利物质条件的界定原则 水利水电工程的不利物质条件,指在施工过程中遭遇诸如地下工程开挖中遇到发包人进行的地质勘探工作未能查明的地下溶洞或溶蚀裂隙和坝基河床深层的淤泥层或软弱带等,使施工受阻。 (2)不利物质条件的处理方法 承包人遇到不利物质条件时,应实行适应不利物质条件的合理措施继续施工,并及时通知监理人。承包人有权要求延长工期及增加费用。 四、承包人提供的材料和工程设备 2.承包人采购要求 承包人应按专用合同条款的约定,将各项材料和工程设备的供货人及品种、规格、数量和供货时间等报送监理人审批。承包人应向监理人提交其负责提供的材料和工程设备的质量证明文件,并满足合同约定的质量标准。 4.材料和工程设备专用于合同工程 (2)随同工程设备运入施工场地的备品备件、专用工器具与随机资料,应由承包人会同监理人按供货人的装箱单清点后共同封存,未经监理人同意不得启用。承包人因合同工作需要使用上述物品时,应向监理人提出申请。 五、测量放线 1.施工控制网 施工控制网由承包人负责测设。 承包人应承担施工控制网点的管理与修复费用。 监理人需要使用施工控制网的,承包人应提供必要的协助,发包人不再为此支付费用。 3.基准资料错误的责任 发包人提供上述基准资料错误导致承包人测量放线工作的返工或造成工程损失的,发包人应当承担由此增加的费用和(或)工期延误,并向承包人支付合理利润。 4.补充地质勘探 在合同实施期间,监理人可以指示承包人进行必要的补充地质勘探并提供有关资料。承包人为本合同永久工程施工的...
