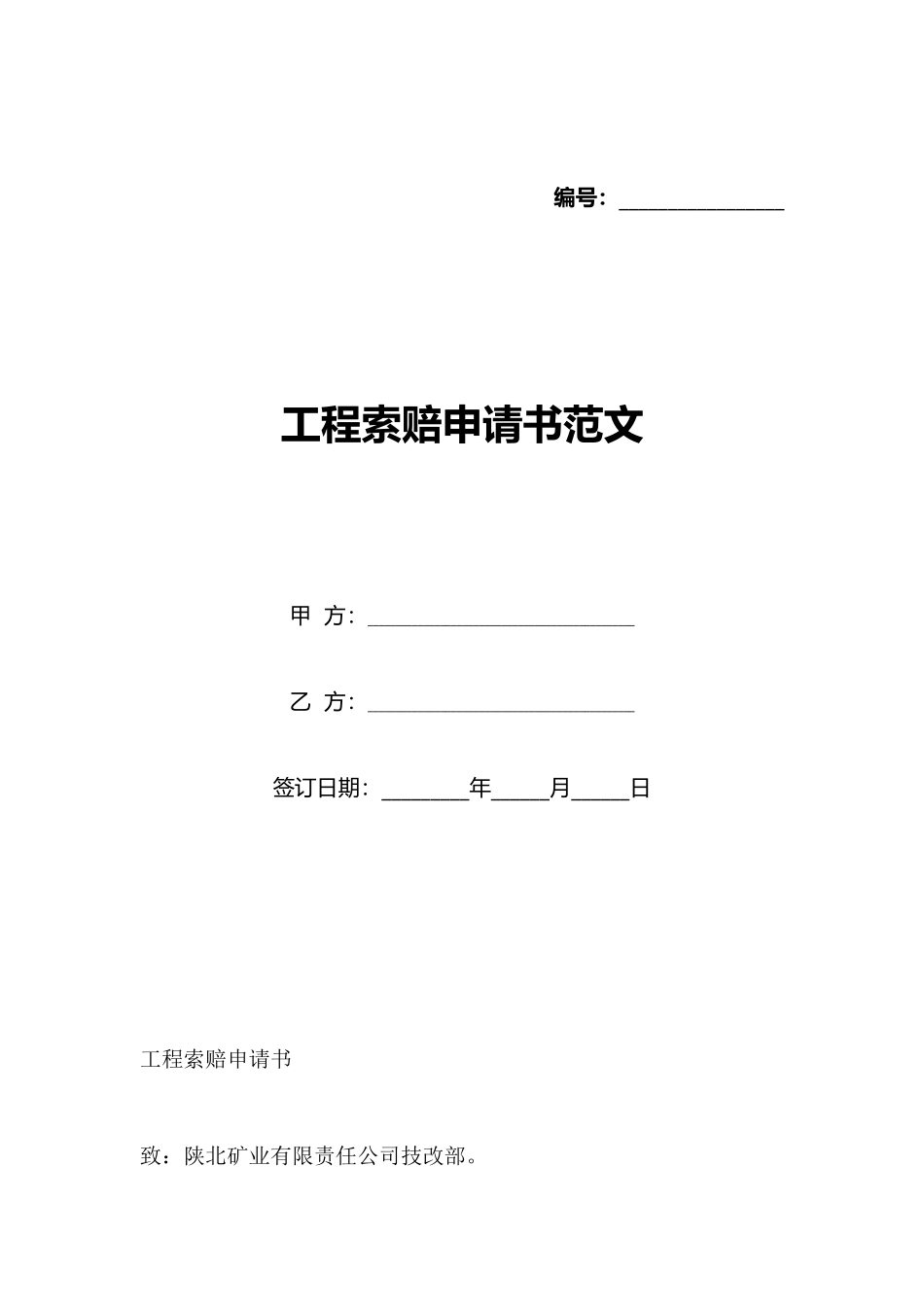

编号:_________________工程索赔申请书范文甲 方:________________________________________________乙 方:________________________________________________签订日期:_________年______月______日 工程索赔申请书致:陕北矿业有限责任公司技改部

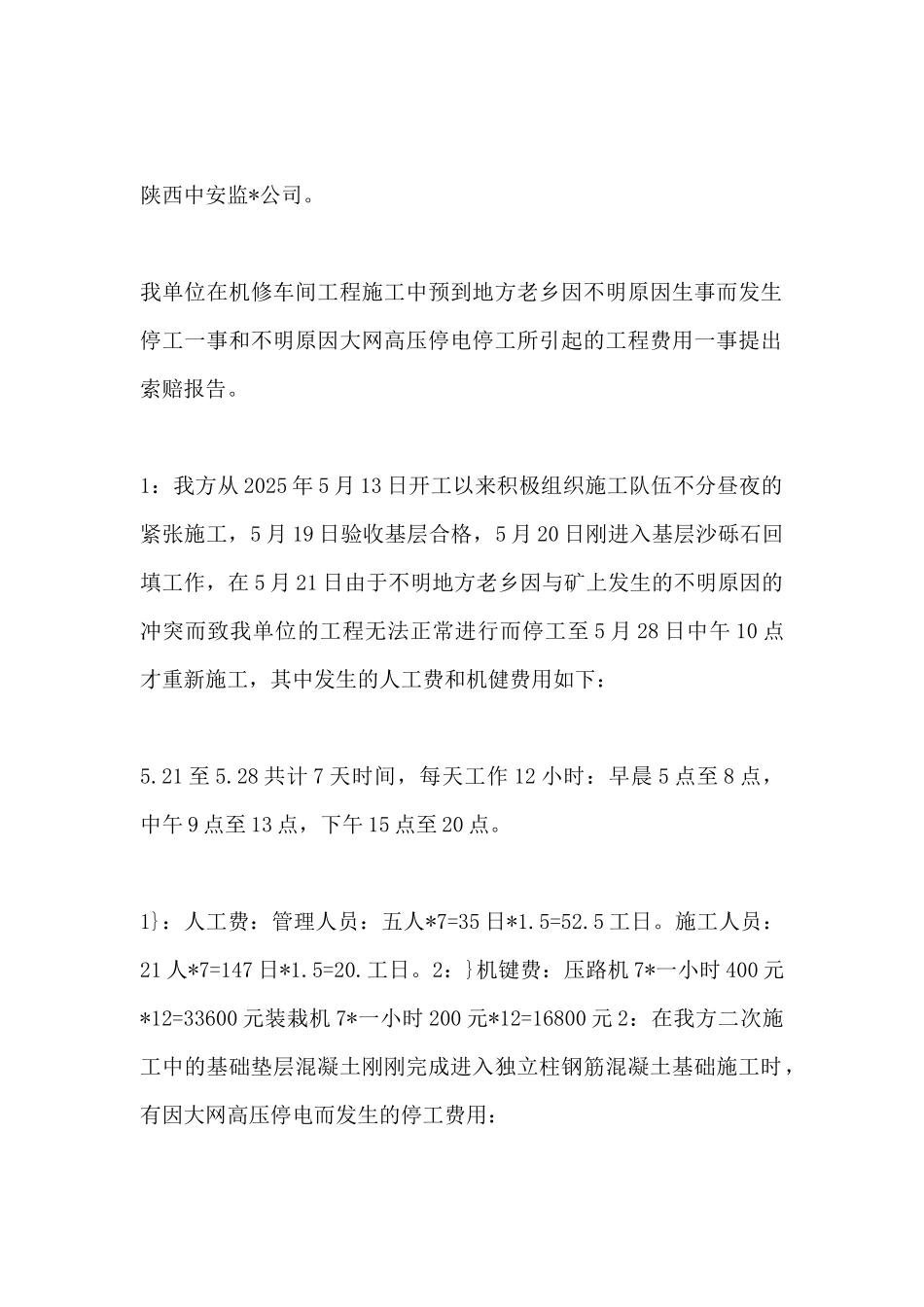

陕西中安监*公司
我单位在机修车间工程施工中预到地方老乡因不明原因生事而发生停工一事和不明原因大网高压停电停工所引起的工程费用一事提出索赔报告
1:我方从 2025 年 5 月 13 日开工以来积极组织施工队伍不分昼夜的紧张施工,5 月 19 日验收基层合格,5 月 20 日刚进入基层沙砾石回填工作,在 5 月 21 日由于不明地方老乡因与矿上发生的不明原因的冲突而致我单位的工程无法正常进行而停工至 5 月 28 日中午 10 点才重新施工,其中发生的人工费和机健费用如下:5
21 至 5
28 共计 7 天时间,每天工作 12 小时:早晨 5 点至 8 点,中午 9 点至 13 点,下午 15 点至 20 点
1}:人工费:管理人员:五人*7=35 日*1
施工人员:21 人*7=147 日*1
2:}机键费:压路机 7*一小时 400 元*12=33600 元装栽机 7*一小时 200 元*12=16800 元 2:在我方二次施工中的基础垫层混凝土刚刚完成进入独立柱钢筋混凝土基础施工时,有因大网高压停电而发生的停工费用:6
19 中午 10:00 左右停电至 21 日中午 11:30 来电共计:停工工时25
1 : 管 理 人 员 : 5 人 *25
5/8=16
2 : 钢 筋 工 : 8 人*25
5/8=25
3:木工班:17*
