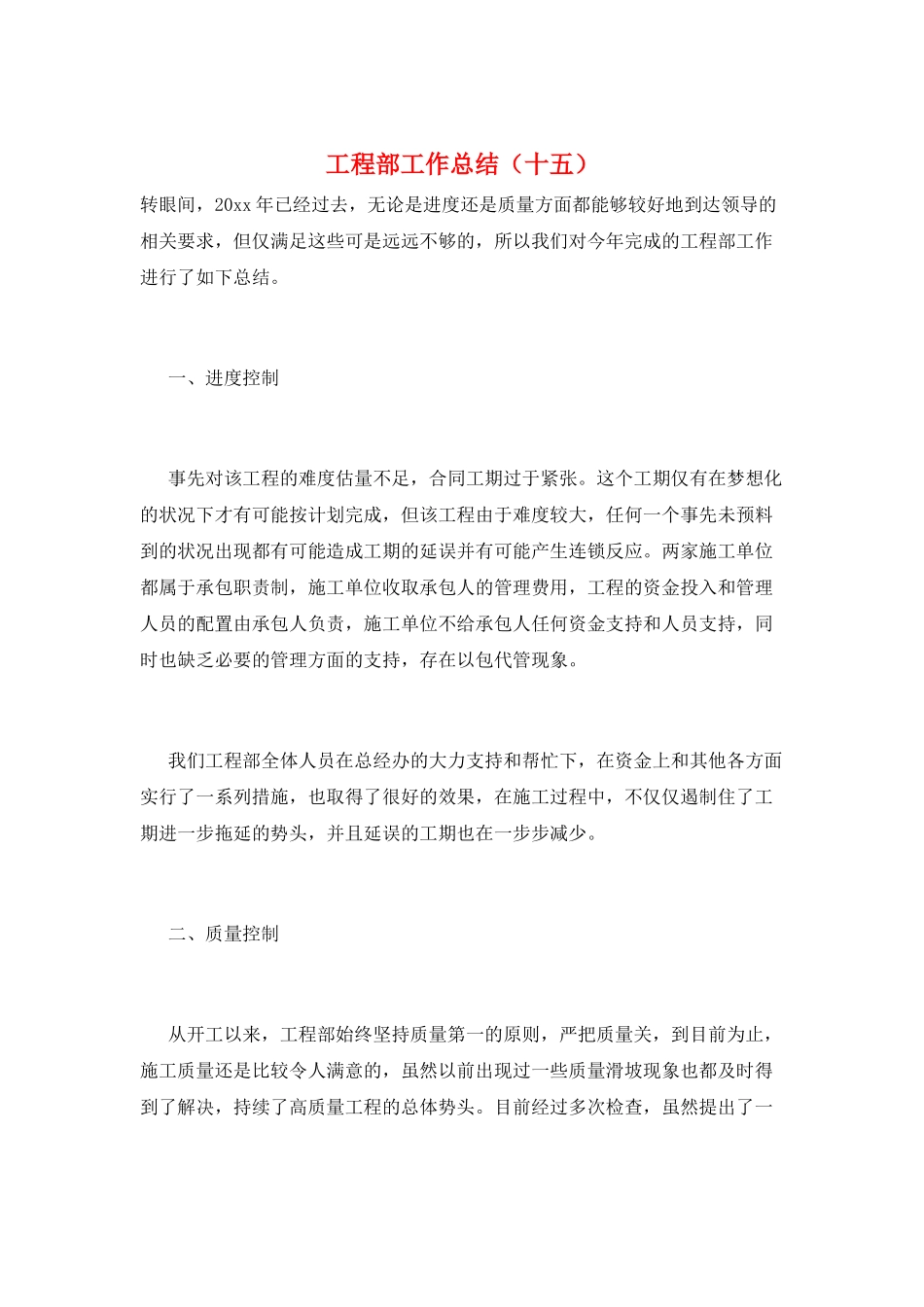

工程部工作总结(十五)转眼间,20xx 年已经过去,无论是进度还是质量方面都能够较好地到达领导的相关要求,但仅满足这些可是远远不够的,所以我们对今年完成的工程部工作进行了如下总结
一、进度控制 事先对该工程的难度估量不足,合同工期过于紧张
这个工期仅有在梦想化的状况下才有可能按计划完成,但该工程由于难度较大,任何一个事先未预料到的状况出现都有可能造成工期的延误并有可能产生连锁反应
两家施工单位都属于承包职责制,施工单位收取承包人的管理费用,工程的资金投入和管理人员的配置由承包人负责,施工单位不给承包人任何资金支持和人员支持,同时也缺乏必要的管理方面的支持,存在以包代管现象
我们工程部全体人员在总经办的大力支持和帮忙下,在资金上和其他各方面实行了一系列措施,也取得了很好的效果,在施工过程中,不仅仅遏制住了工期进一步拖延的势头,并且延误的工期也在一步步减少
二、质量控制 从开工以来,工程部始终坚持质量第一的原则,严把质量关,到目前为止,施工质量还是比较令人满意的,虽然以前出现过一些质量滑坡现象也都及时得到了解决,持续了高质量工程的总体势头

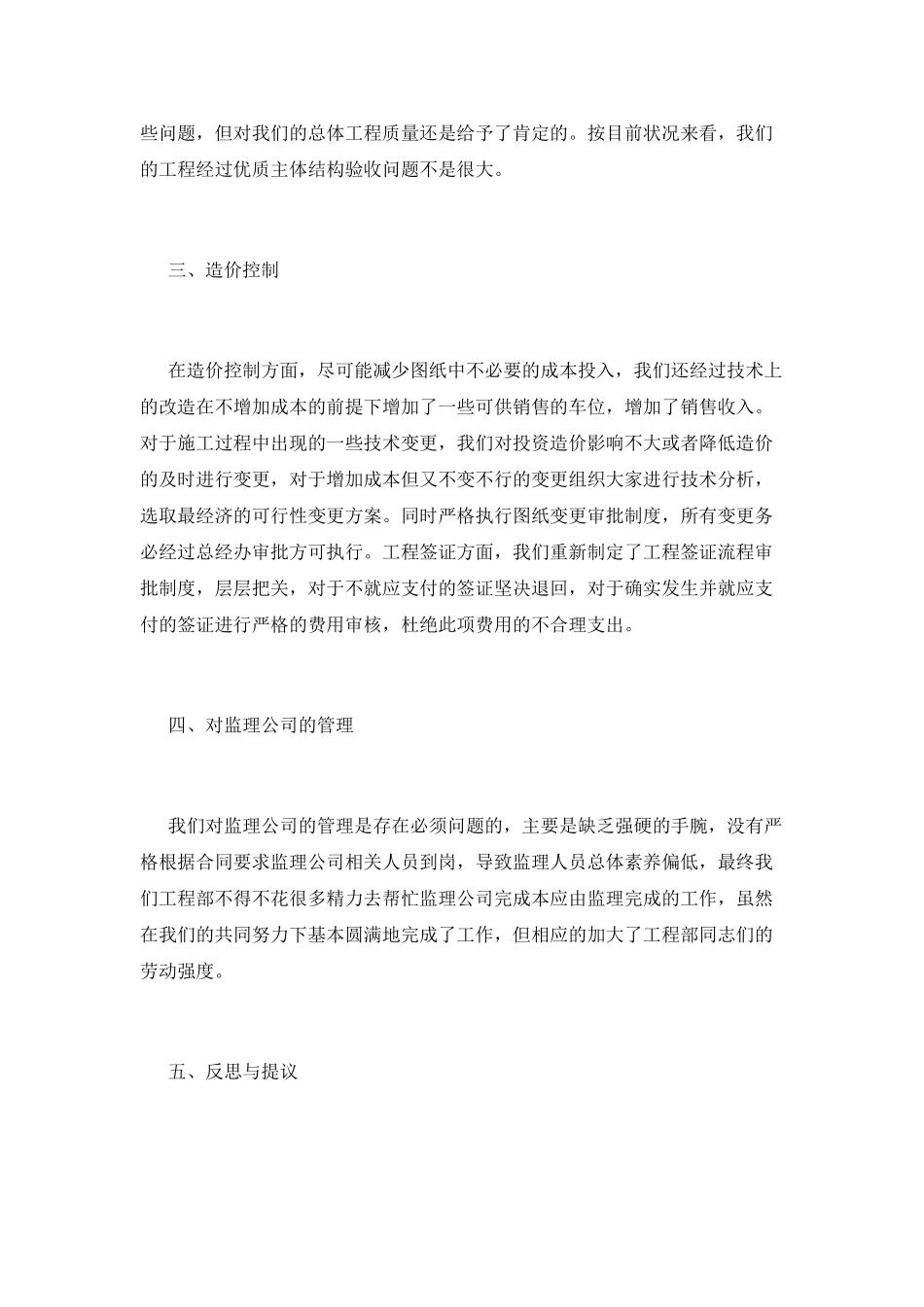

目前经过多次检查,虽然提出了一些问题,但对我们的总体工程质量还是给予了肯定的
按目前状况来看,我们的工程经过优质主体结构验收问题不是很大
三、造价控制 在造价控制方面,尽可能减少图纸中不必要的成本投入,我们还经过技术上的改造在不增加成本的前提下增加了一些可供销售的车位,增加了销售收入
对于施工过程中出现的一些技术变更,我们对投资造价影响不大或者降低造价的及时进行变更,对于增加成本但又不变不行的变更组织大家进行技术分析,选取最经济的可行性变更方案
同时严格执行图纸变更审批制度,所有变更务必经过总经办审批方可执行
工程签证方面,我们重新制定了工程签证流程审批制度,层层把关,对于不就应支付的签证坚决退回,对于确实发生并就应支付的签证进行严格
