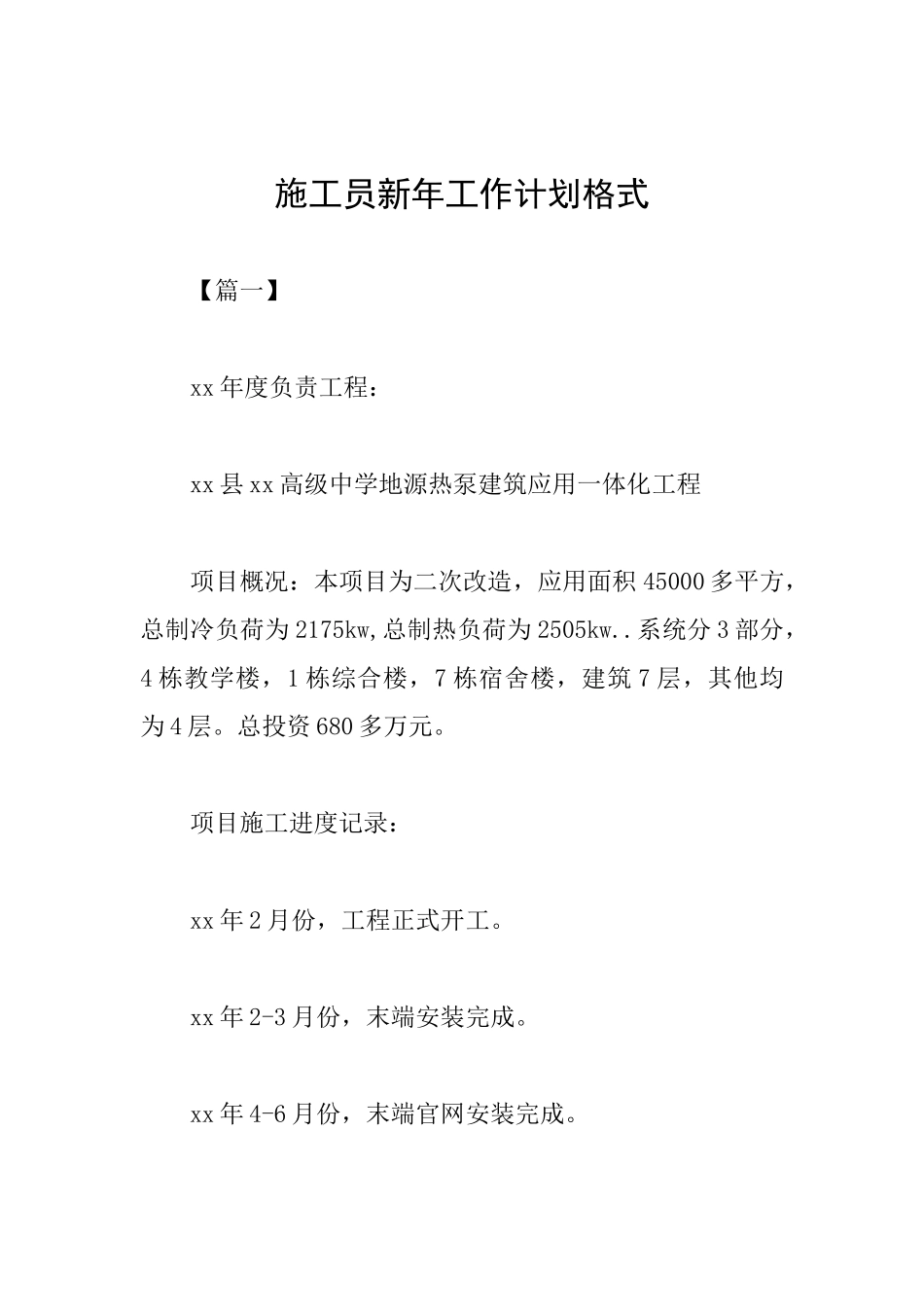

施工员新年工作计划格式 【篇一】 xx 年度负责工程: xx 县 xx 高级中学地源热泵建筑应用一体化工程 项目概况:本项目为二次改造,应用面积 45000 多平方,总制冷负荷为 2175kw,总制热负荷为 2505kw
系统分 3 部分,4 栋教学楼,1 栋综合楼,7 栋宿舍楼,建筑 7 层,其他均为 4 层
总投资 680 多万元
项目施工进度记录: xx 年 2 月份,工程正式开工
xx 年 2-3 月份,末端安装完成
xx 年 4-6 月份,末端官网安装完成

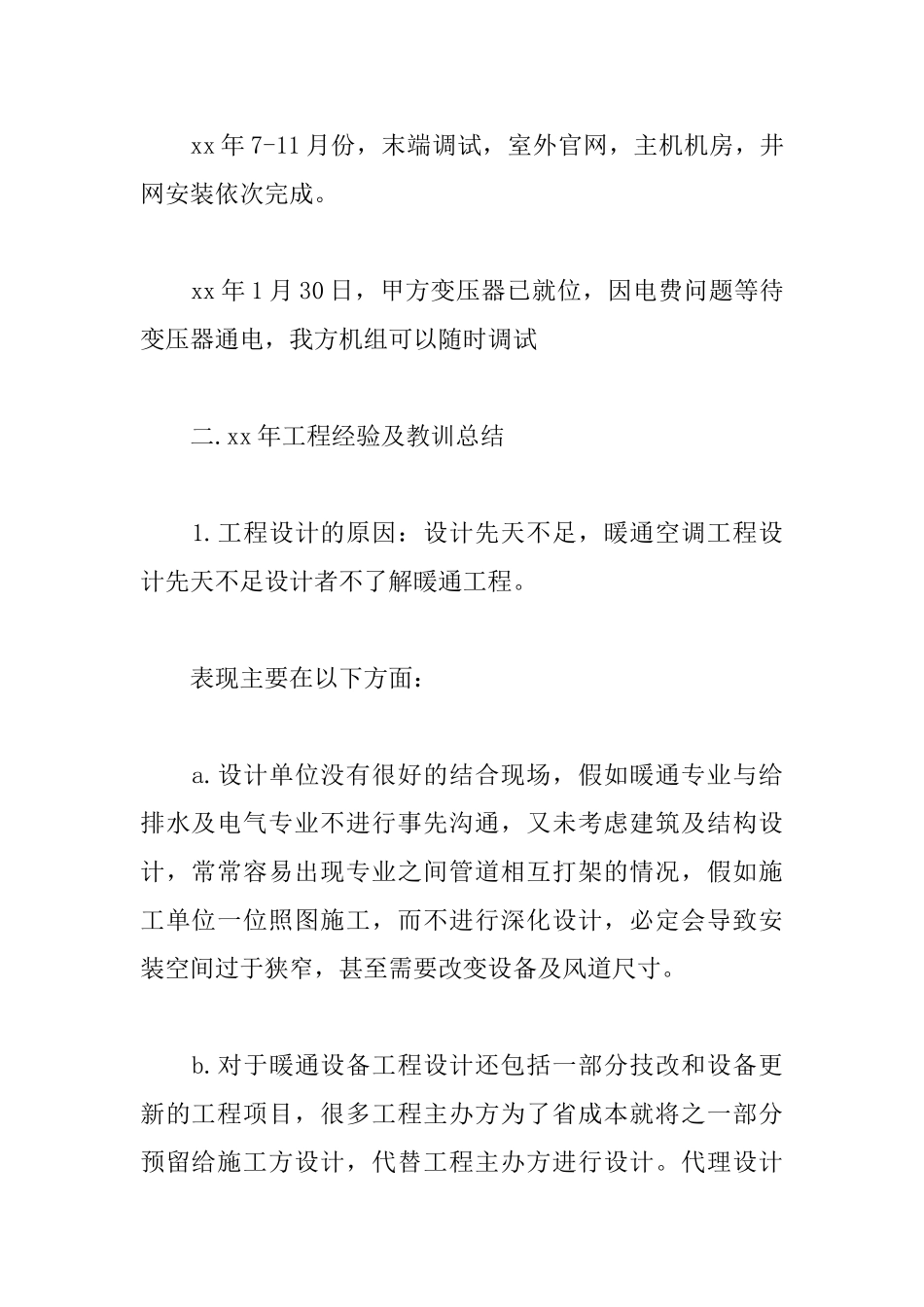

xx 年 7-11 月份,末端调试,室外官网,主机机房,井网安装依次完成
xx 年 1 月 30 日,甲方变压器已就位,因电费问题等待变压器通电,我方机组可以随时调试 二
xx 年工程经验及教训总结 1
工程设计的原因:设计先天不足,暖通空调工程设计先天不足设计者不了解暖通工程
表现主要在以下方面: a
设计单位没有很好的结合现场,假如暖通专业与给排水及电气专业不进行事先沟通,又未考虑建筑及结构设计,常常容易出现专业之间管道相互打架的情况,假如施工单位一位照图施工,而不进行深化设计,必定会导致安装空间过于狭窄,甚至需要改变设备及风道尺寸
对于暖通设备工程设计还包括一部分技改和设备更新的工程项目,很多工程主办方为了省成本就将之一部分预留给施工方设计,代替工程主办方进行设计

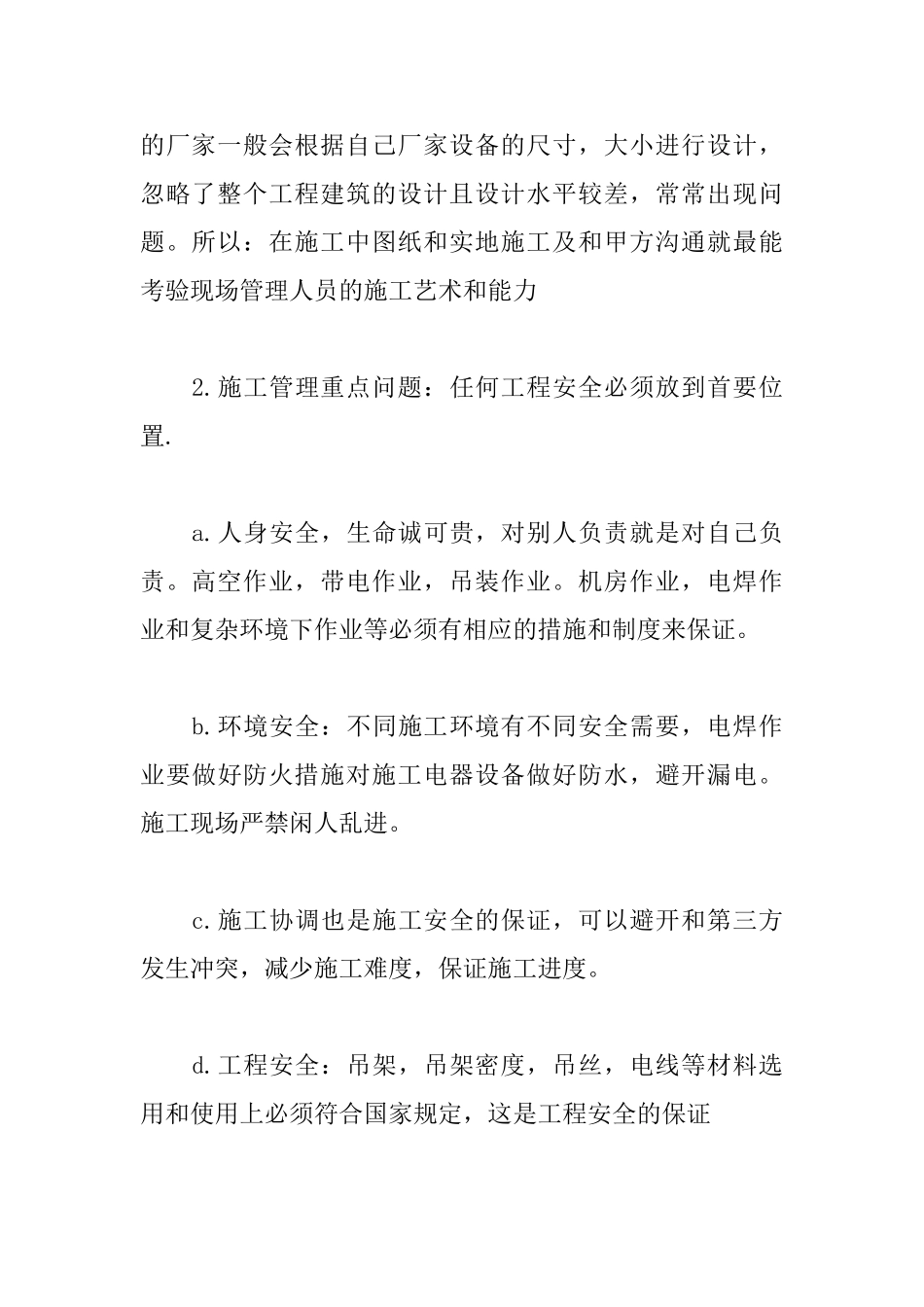

代理设计的厂家一般会根据自己厂家设备的尺寸,大小进行设计,忽略了整个工程建筑的设计且设计水平较差,常常出现问题
所以:在施工中图纸和实地施工及和甲方沟通就最能考验现场管理人员的施工艺术和能力 2
施工管理重点问题:任何工程安全必须放到首要位置
人身安全,生命诚可贵,对别人负责就是对自己负责
高空作业,带电作业,吊装作业
机房作业,电焊作业和复杂环境下作业等必须有相应的措施和制度来保证
环境安全:不同施工环境有不同
