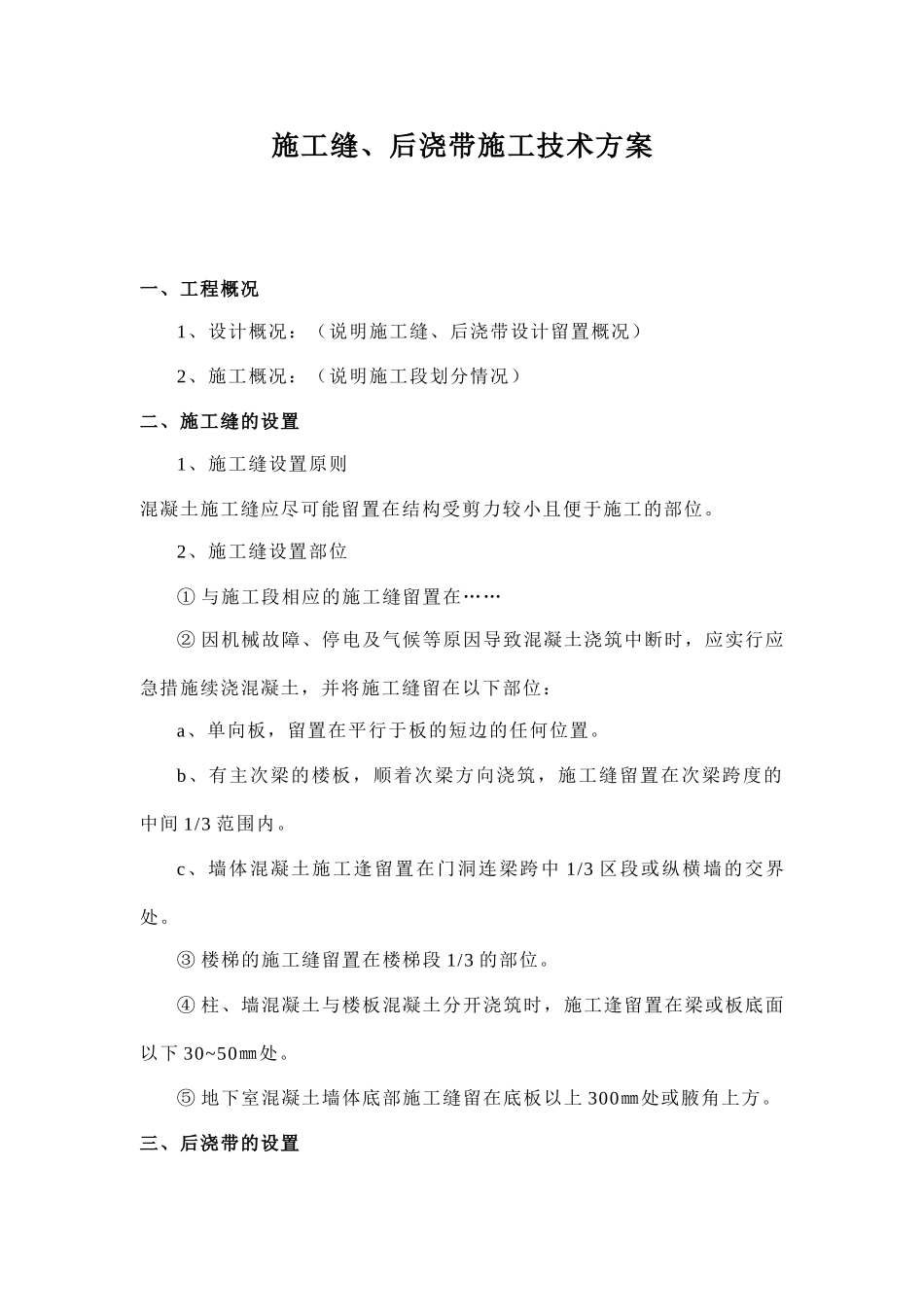

施工缝、后浇带施工技术方案一、工程概况1、设计概况:(说明施工缝、后浇带设计留置概况)2、施工概况:(说明施工段划分情况)二、施工缝的设置1、施工缝设置原则混凝土施工缝应尽可能留置在结构受剪力较小且便于施工的部位
2、施工缝设置部位① 与施工段相应的施工缝留置在……② 因机械故障、停电及气候等原因导致混凝土浇筑中断时,应实行应急措施续浇混凝土,并将施工缝留在以下部位:a、单向板,留置在平行于板的短边的任何位置
b、有主次梁的楼板,顺着次梁方向浇筑,施工缝留置在次梁跨度的中间 1/3 范围内
c、墙体混凝土施工逢留置在门洞连梁跨中 1/3 区段或纵横墙的交界处
③ 楼梯的施工缝留置在楼梯段 1/3 的部位
④ 柱、墙混凝土与楼板混凝土分开浇筑时,施工逢留置在梁或板底面以下 30~50㎜处
⑤ 地下室混凝土墙体底部施工缝留在底板以上 300㎜处或腋角上方
三、后浇带的设置1、后浇带按设计要求位置留置并满足设计要求的留置时间

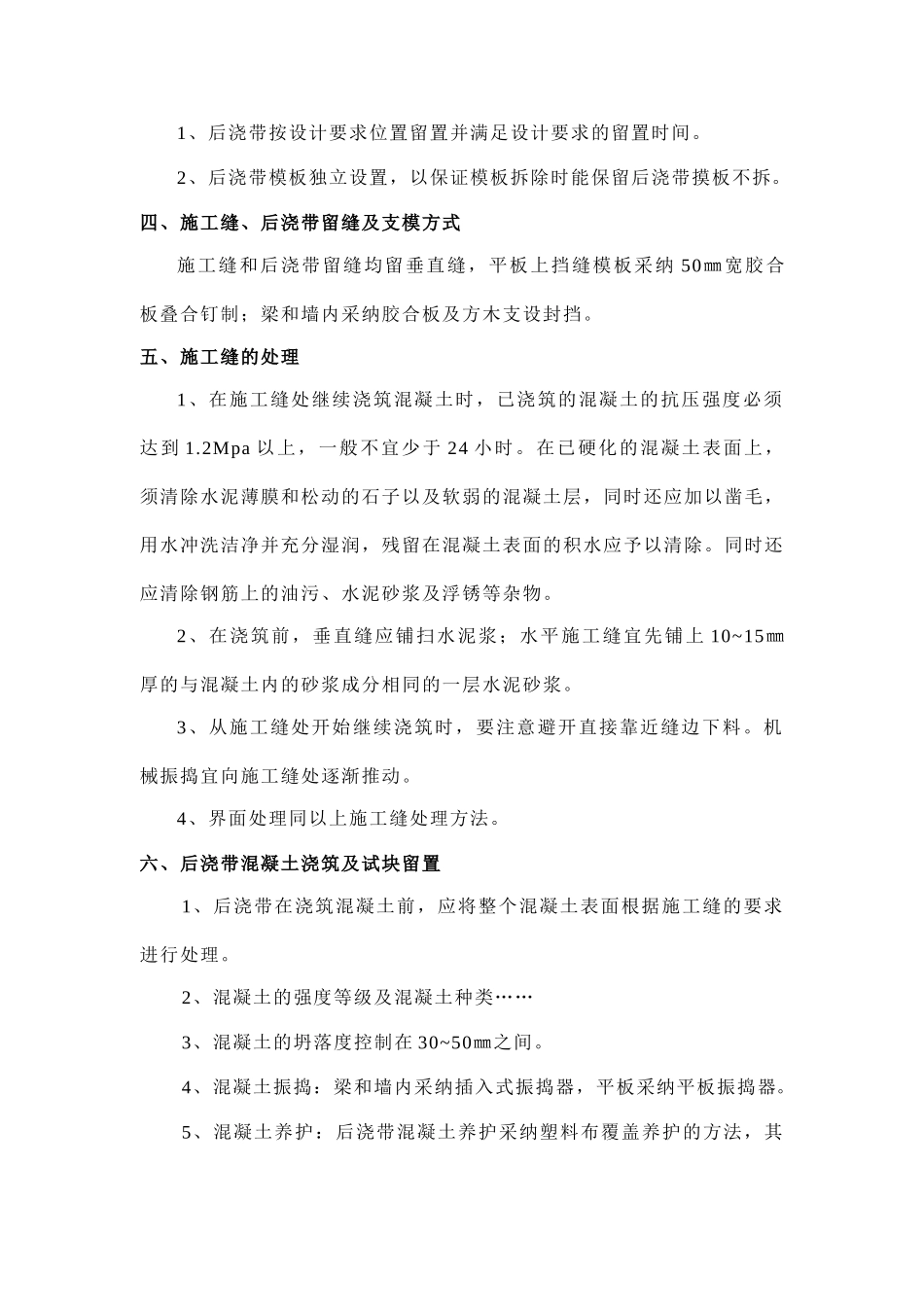

2、后浇带模板独立设置,以保证模板拆除时能保留后浇带摸板不拆
四、施工缝、后浇带留缝及支模方式施工缝和后浇带留缝均留垂直缝,平板上挡缝模板采纳 50㎜宽胶合板叠合钉制;梁和墙内采纳胶合板及方木支设封挡
五、施工缝的处理1、在施工缝处继续浇筑混凝土时,已浇筑的混凝土的抗压强度必须达到 1
2Mpa 以上,一般不宜少于 24 小时
在已硬化的混凝土表面上,须清除水泥薄膜和松动的石子以及软弱的混凝土层,同时还应加以凿毛,用水冲洗洁净并充分湿润,残留在混凝土表面的积水应予以清除
同时还应清除钢筋上的油污、水泥砂浆及浮锈等杂物
2、在浇筑前,垂直缝应铺扫水泥浆;水平施工缝宜先铺上 10~15㎜厚的与混凝土内的砂浆成分相同的一层水泥砂浆
3、从施工缝处开始继续浇筑时,要注意避开直接靠近缝边下料
机械振捣宜向施工缝处逐渐推动
4、界面处理同以上施工缝处理方法
六、后浇带混
