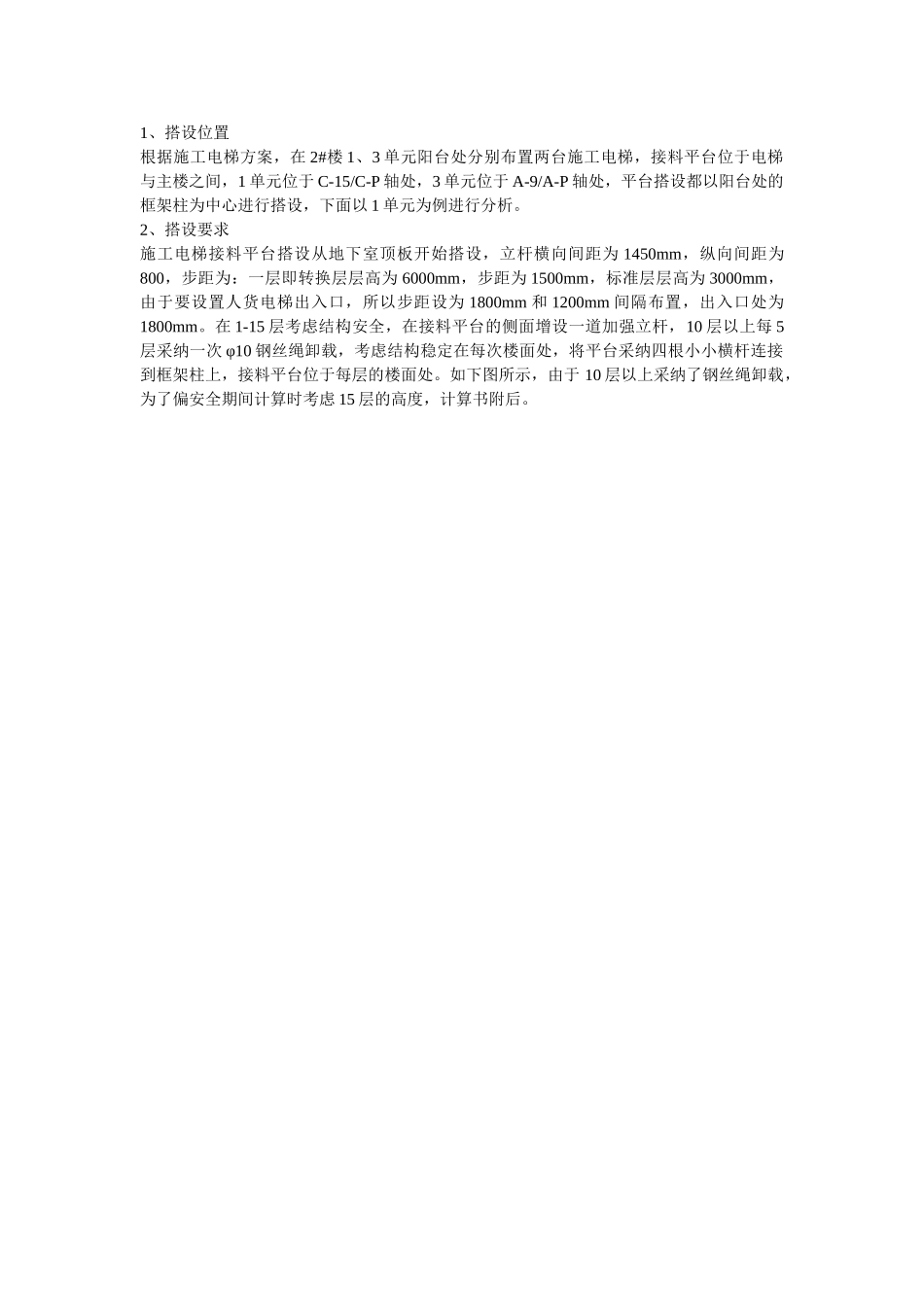

目 录一、工程概况2二、编制依据2三、施工电梯接料平台设计2四、架体拆除6五、文明施工7附件:2#楼施工电梯落地接料平台计算书82#楼施工电梯接料平台方案一、工程概况本工程位于位于成都市金牛区营门口乡化成村一组,蜀蓉路与蜀心路交叉口,工程规划建筑用地面积 14798.23 平方米,规划总建筑面积 89515.45 平方米,地上 56233 平方米;地下面积 32425.4 平方米;地上 28/31 层 ,地下 3 层,标准层层高 3m。结构形式:框架剪力墙结构。为了保证周转材料运输,提高经济效益,根据本工程的特点结合实际施工情况, 2#楼设置施工电梯 2 台,本方案主要针对施工电梯接料平台设计。二、编制依据1、蓝光云鼎项目总包工程主楼图纸2、《建筑施工安全检查标准》(JGJ59-99) 3、《建筑机械使用安全技术规程》(JGJ33-2001)(J119-2001)4、《高处作业安全技术法律规范》(JGJ80-91)5、《施工升降机安全规则》(GB/T10055-1996)6、《施工升降机技术条件》(GB/T10054-1996)7、《龙门架及井架物料提升机安全技术法律规范》(JGJ88-92)8、《施工现场机械设备安全技术法律规范》(JGJ33-2001)三、施工电梯接料平台设计1、搭设位置根据施工电梯方案,在 2#楼 1、3 单元阳台处分别布置两台施工电梯,接料平台位于电梯与主楼之间,1 单元位于 C-15/C-P 轴处,3 单元位于 A-9/A-P 轴处,平台搭设都以阳台处的框架柱为中心进行搭设,下面以 1 单元为例进行分析。2、搭设要求施工电梯接料平台搭设从地下室顶板开始搭设,立杆横向间距为 1450mm,纵向间距为800,步距为:一层即转换层层高为 6000mm,步距为 1500mm,标准层层高为 3000mm,由于要设置人货电梯出入口,所以步距设为 1800mm 和 1200mm 间隔布置,出入口处为1800mm。在 1-15 层考虑结构安全,在接料平台的侧面增设一道加强立杆,10 层以上每 5层采纳一次 φ10 钢丝绳卸载,考虑结构稳定在每次楼面处,将平台采纳四根小小横杆连接到框架柱上,接料平台位于每层的楼面处。如下图所示,由于 10 层以上采纳了钢丝绳卸载,为了偏安全期间计算时考虑 15 层的高度,计算书附后。3、搭设流程 清理楼面→放线定位→放扫地杆→树立杆并与扫地杆扣紧→扫地大横杆→与立杆、扫地杆扣紧→安一步小横杆并与各立杆扣紧→安一步大横杆→随层做架空板防护→安装安全门→重复安装至顶→设安全警示标志。4、搭设过程安全技术措施:(1)、架体搭设作业下方 10m 范围内应设...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

楼施工电梯接料平台施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
