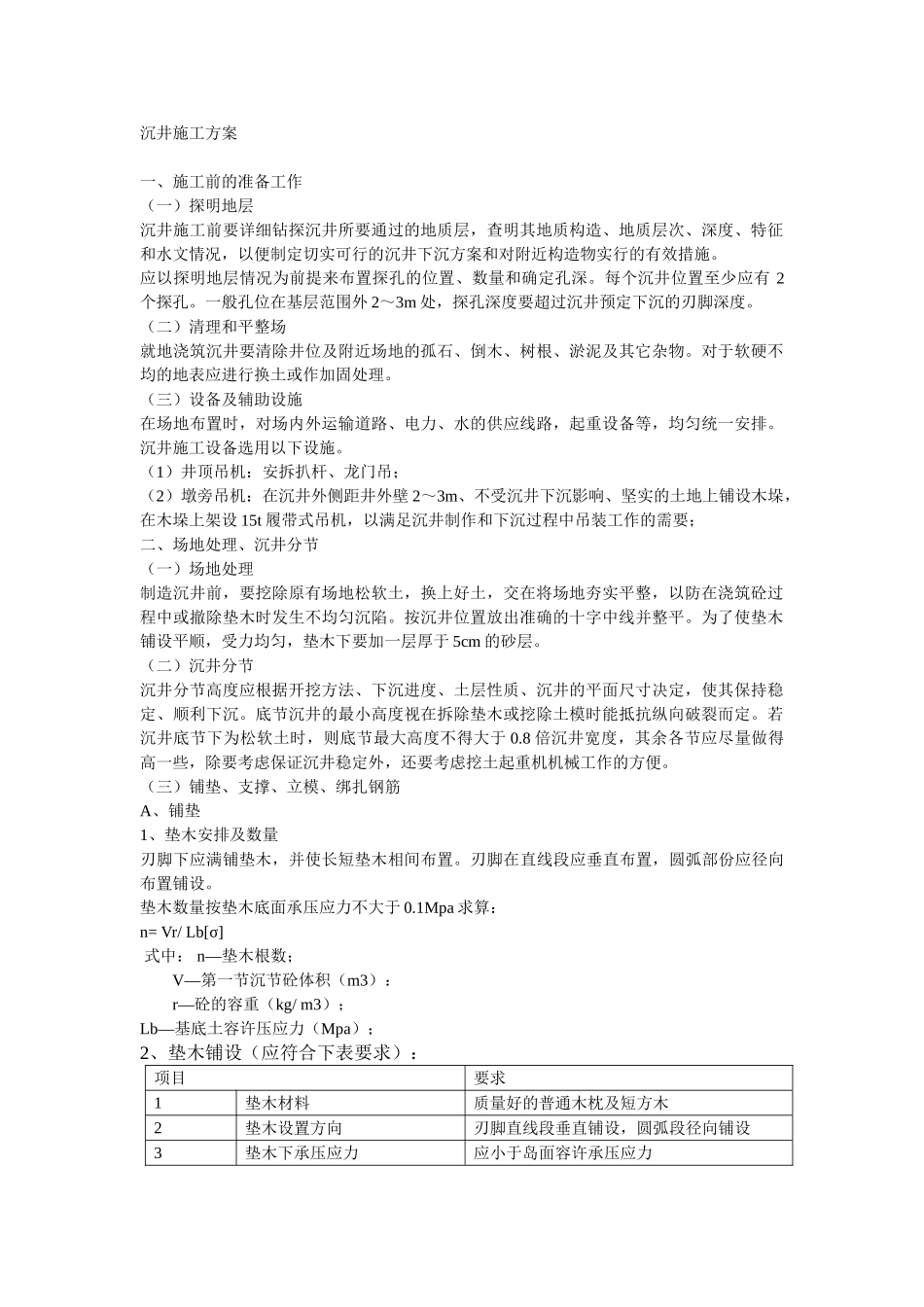

沉井施工方案一、施工前的准备工作(一)探明地层沉井施工前要详细钻探沉井所要通过的地质层,查明其地质构造、地质层次、深度、特征和水文情况,以便制定切实可行的沉井下沉方案和对附近构造物实行的有效措施
应以探明地层情况为前提来布置探孔的位置、数量和确定孔深
每个沉井位置至少应有 2个探孔
一般孔位在基层范围外 2~3m 处,探孔深度要超过沉井预定下沉的刃脚深度
(二)清理和平整场就地浇筑沉井要清除井位及附近场地的孤石、倒木、树根、淤泥及其它杂物
对于软硬不均的地表应进行换土或作加固处理
(三)设备及辅助设施在场地布置时,对场内外运输道路、电力、水的供应线路,起重设备等,均匀统一安排
沉井施工设备选用以下设施
(1)井顶吊机:安拆扒杆、龙门吊;(2)墩旁吊机:在沉井外侧距井外壁 2~3m、不受沉井下沉影响、坚实的土地上铺设木垛,在木垛上架设 15t 履带式吊机,以满足沉井制作和下沉过程中吊装工作的需要; 二、场地处理、沉井分节(一)场地处理制造沉井前,要挖除原有场地松软土,换上好土,交在将场地夯实平整,以防在浇筑砼过程中或撤除垫木时发生不均匀沉陷
按沉井位置放出准确的十字中线并整平
为了使垫木铺设平顺,受力均匀,垫木下要加一层厚于 5cm 的砂层

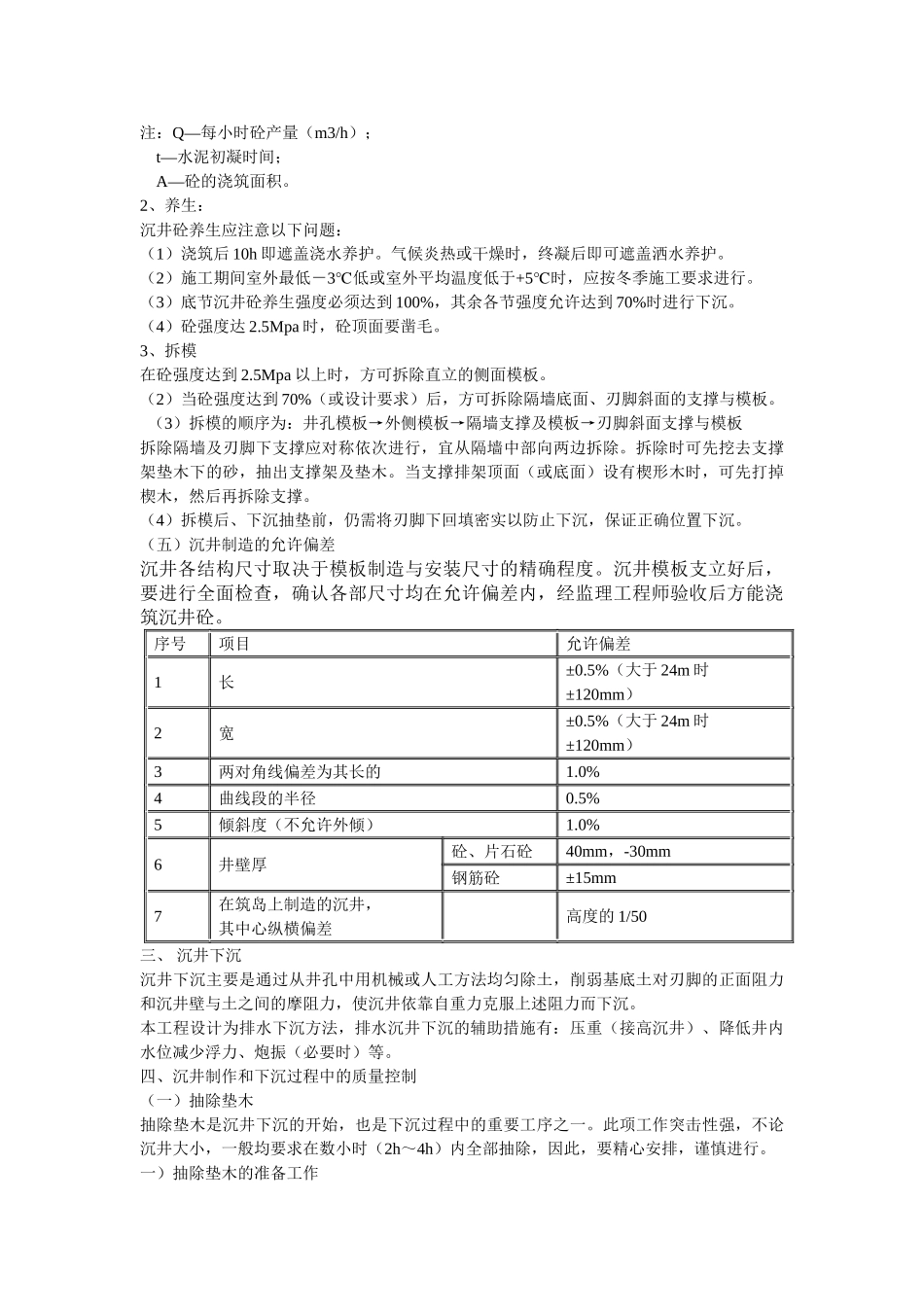

(二)沉井分节沉井分节高度应根据开挖方法、下沉进度、土层性质、沉井的平面尺寸决定,使其保持稳定、顺利下沉
底节沉井的最小高度视在拆除垫木或挖除土模时能抵抗纵向破裂而定
若沉井底节下为松软土时,则底节最大高度不得大于 0
8 倍沉井宽度,其余各节应尽量做得高一些,除要考虑保证沉井稳定外,还要考虑挖土起重机机械工作的方便
(三)铺垫、支撑、立模、绑扎钢筋A、铺垫1、垫木安排及数量刃脚下应满铺垫木,并使长短垫木相间布置
刃脚在直线段应垂直布置,圆弧部份应径向布置铺设
垫木数量按垫木底面承压应力不大于 0
1Mpa 求算:n= Vr/ Lb[σ
