施工总平面图(一)施工方案与技术措施1

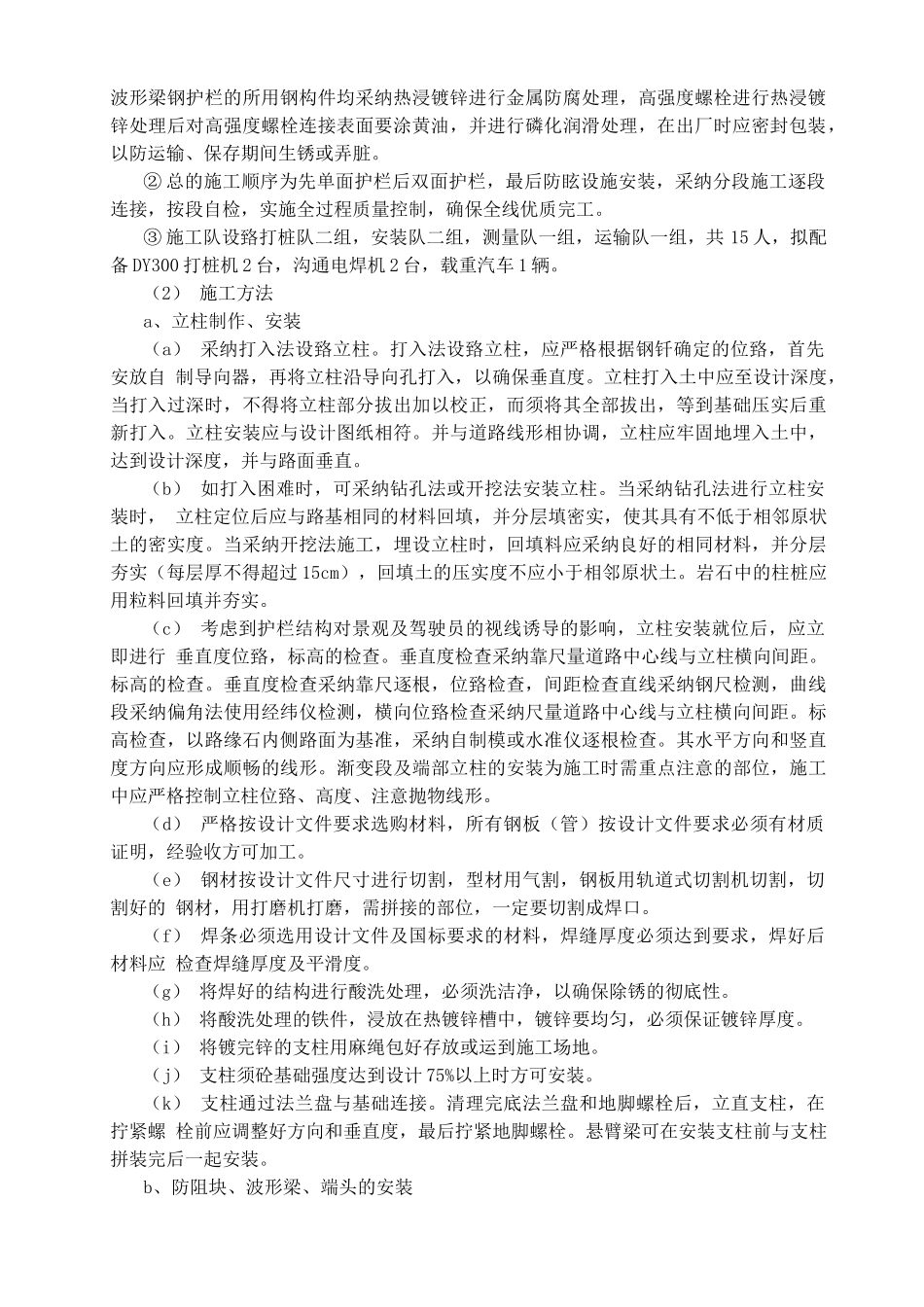

单面波形梁钢护栏 Gr-B-2C波形梁钢护栏是为了防止失控车辆越过路侧比较危险的路段冲出路基,不致发生二次事故,为了吸收能量,减轻事故和车辆及人员的损伤程度及诱导视线和美化道路
(1) 施工方案: ① 严格按招标文件要求选购材料,所有钢材按招标文件要求必须有材料质量证明
波形梁钢护栏的所用钢构件均采纳热浸镀锌进行金属防腐处理,高强度螺栓进行热浸镀锌处理后对高强度螺栓连接表面要涂黄油,并进行磷化润滑处理,在出厂时应密封包装,以防运输、保存期间生锈或弄脏
② 总的施工顺序为先单面护栏后双面护栏,最后防眩设施安装,采纳分段施工逐段连接,按段自检,实施全过程质量控制,确保全线优质完工
③ 施工队设臵打桩队二组,安装队二组,测量队一组,运输队一组,共 15 人,拟配备 DY300 打桩机 2 台,沟通电焊机 2 台,载重汽车 1 辆
(2) 施工方法 a、立柱制作、安装 (a) 采纳打入法设臵立柱
打入法设臵立柱,应严格根据钢钎确定的位臵,首先安放自 制导向器,再将立柱沿导向孔打入,以确保垂直度
立柱打入土中应至设计深度,当打入过深时,不得将立柱部分拔出加以校正,而须将其全部拔出,等到基础压实后重新打入
立柱安装应与设计图纸相符
并与道路线形相协调,立柱应牢固地埋入土中,达到设计深度,并与路面垂直
(b) 如打入困难时,可采纳钻孔法或开挖法安装立柱

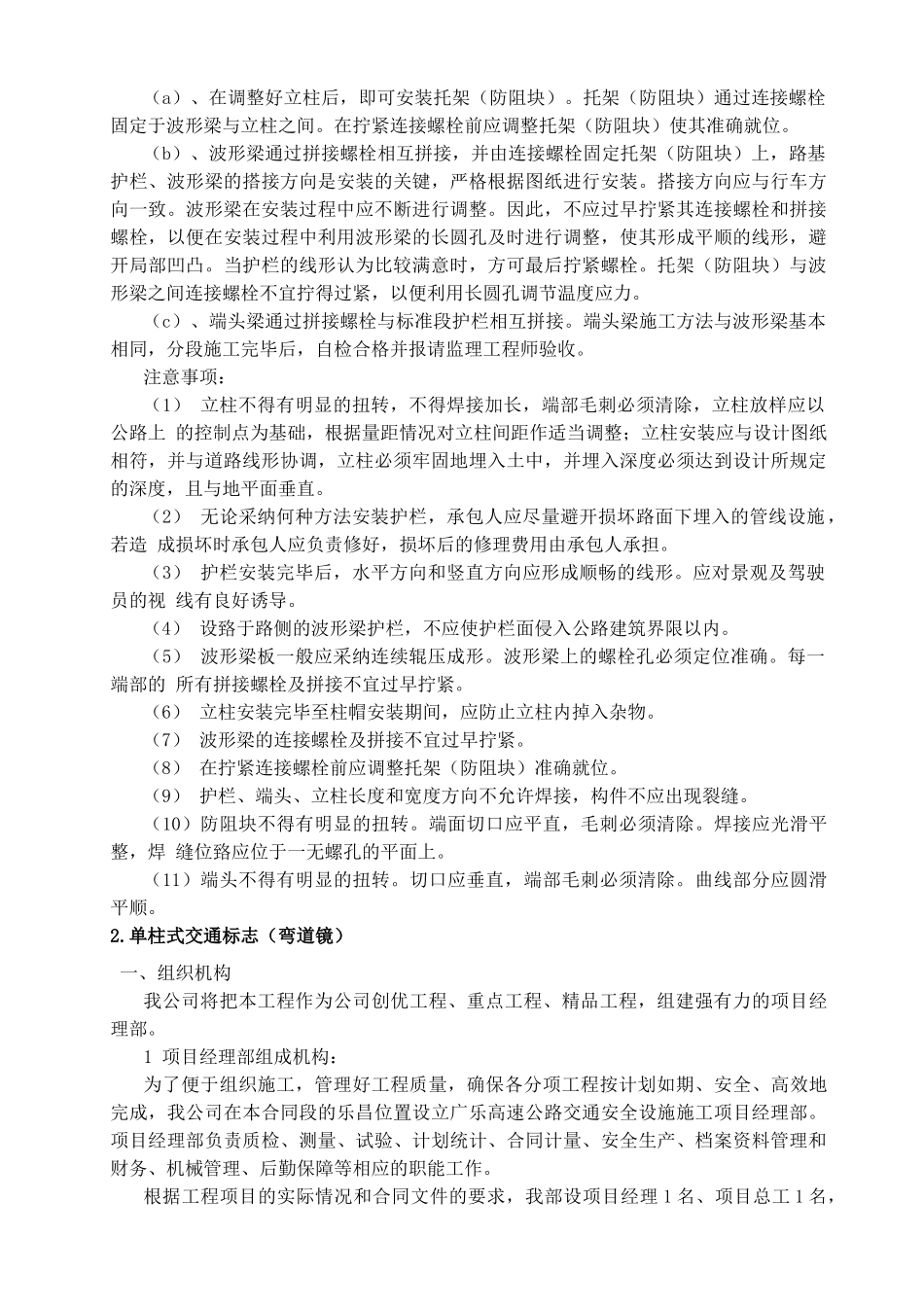

当采纳钻孔法进行立柱安装时, 立柱定位后应与路基相同的材料回填,并分层填密实,使其具有不低于相邻原状土的密实度
