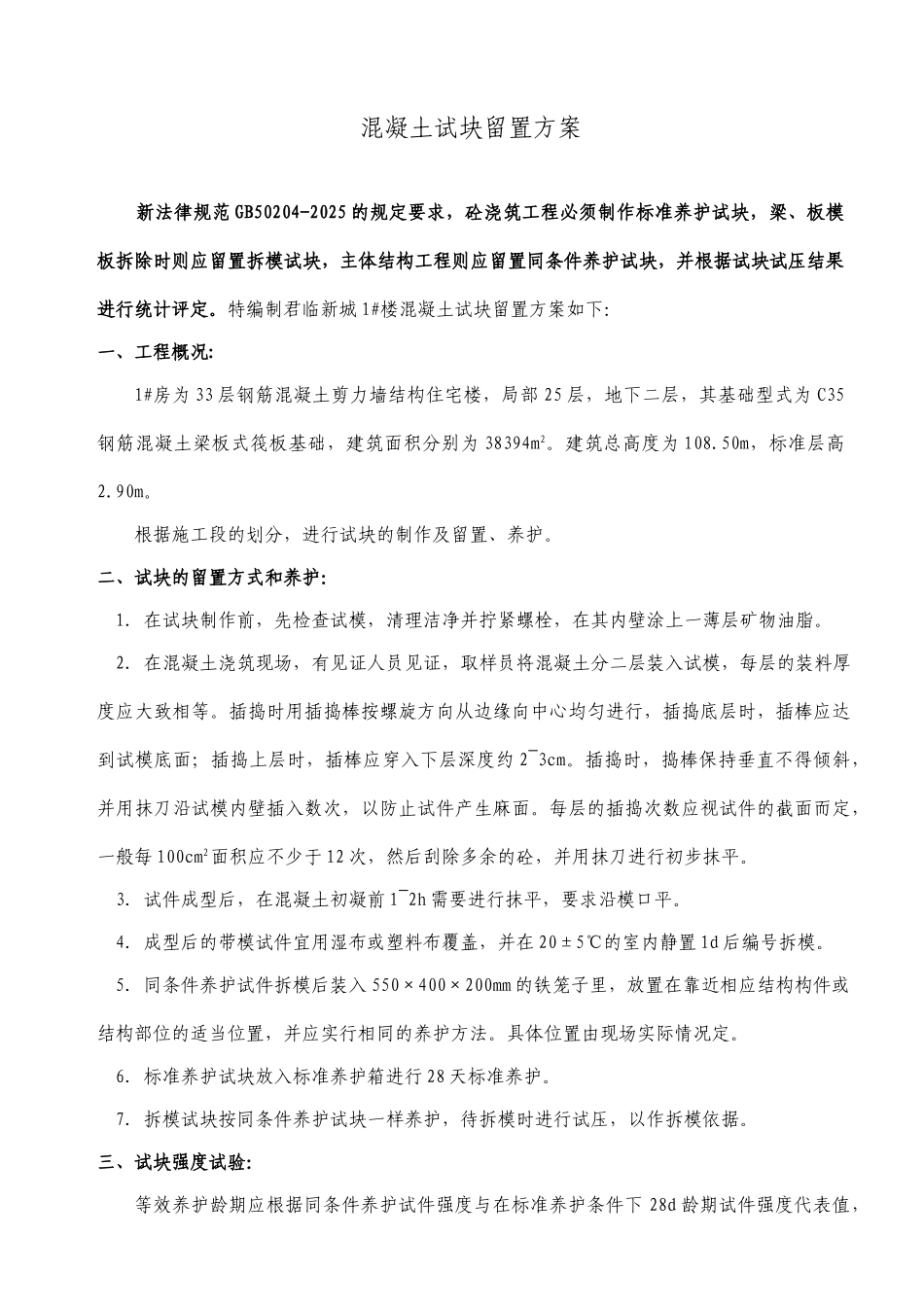

混凝土试块留置方案 新法律规范 GB50204-2025 的规定要求,砼浇筑工程必须制作标准养护试块,梁、板模板拆除时则应留置拆模试块,主体结构工程则应留置同条件养护试块,并根据试块试压结果进行统计评定
特编制君临新城 1#楼混凝土试块留置方案如下:一、工程概况:1#房为 33 层钢筋混凝土剪力墙结构住宅楼,局部 25 层,地下二层,其基础型式为 C35钢筋混凝土梁板式筏板基础,建筑面积分别为 38394m2
建筑总高度为 108
50m,标准层高2
根据施工段的划分,进行试块的制作及留置、养护
二、试块的留置方式和养护:1.在试块制作前,先检查试模,清理洁净并拧紧螺栓,在其内壁涂上一薄层矿物油脂
2.在混凝土浇筑现场,有见证人员见证,取样员将混凝土分二层装入试模,每层的装料厚度应大致相等
插捣时用插捣棒按螺旋方向从边缘向中心均匀进行,插捣底层时,插棒应达到试模底面;插捣上层时,插棒应穿入下层深度约 2~3cm
插捣时,捣棒保持垂直不得倾斜,并用抹刀沿试模内壁插入数次,以防止试件产生麻面
每层的插捣次数应视试件的截面而定,一般每 100cm2面积应不少于 12 次,然后刮除多余的砼,并用抹刀进行初步抹平
3.试件成型后,在混凝土初凝前 1~2h 需要进行抹平,要求沿模口平
4.成型后的带模试件宜用湿布或塑料布覆盖,并在 20±5℃的室内静置 1d 后编号拆模
5.同条件养护试件拆模后装入 550×400×200mm 的铁笼子里,放置在靠近相应结构构件或结构部位的适当位置,并应实行相同的养护方法
具体位置由现场实际情况定
6.标准养护试块放入标准养护箱进行 28 天标准养护
7.拆模试块按同条件养护试块一样养护,待拆模时进行试压,以作拆模依据

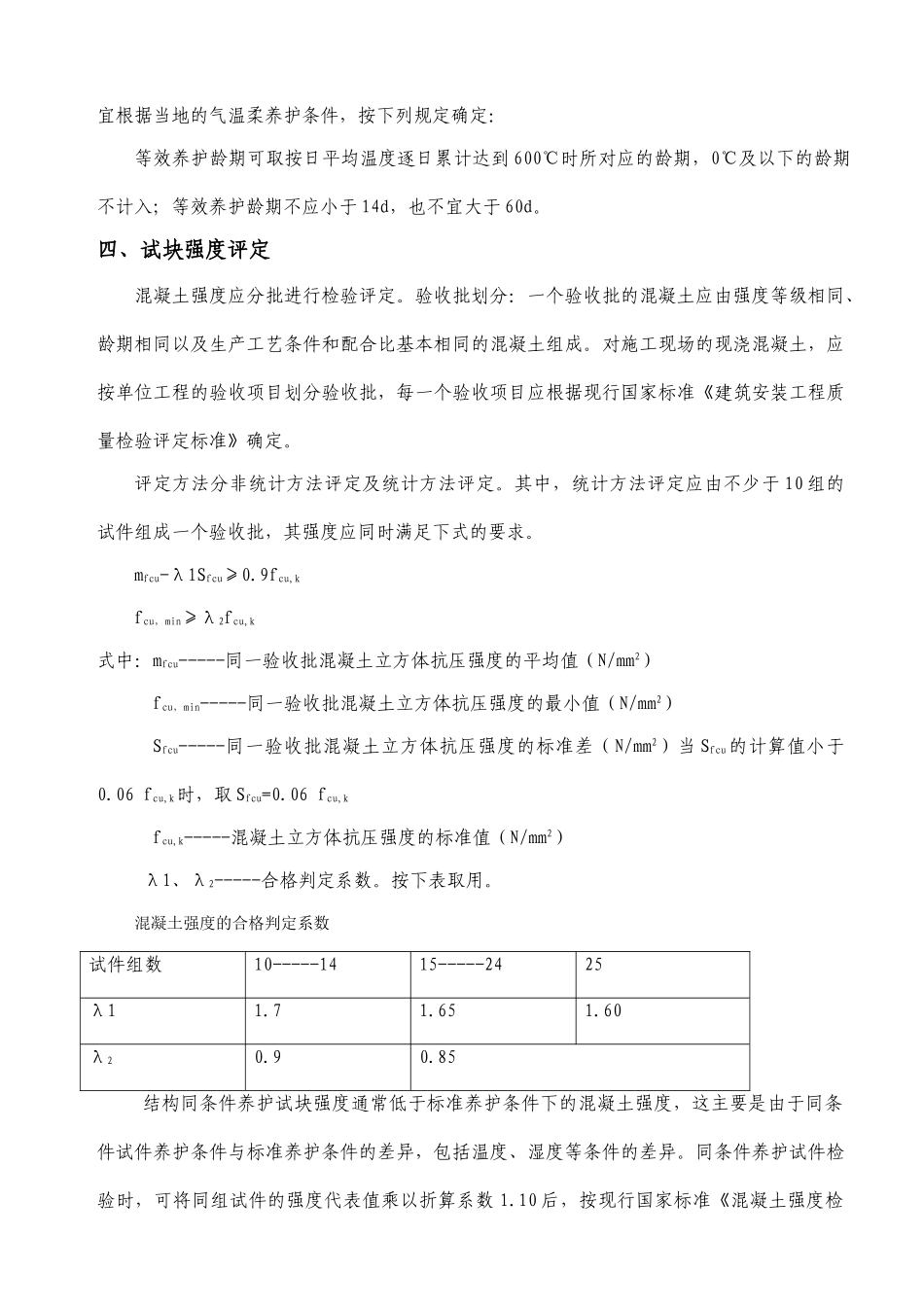

三、试块强度试验:等效养护龄期应根据同条件养护试件强度与在标准养护条件下 28d 龄期试件强度代表值,宜根据当地的气温柔养护条
