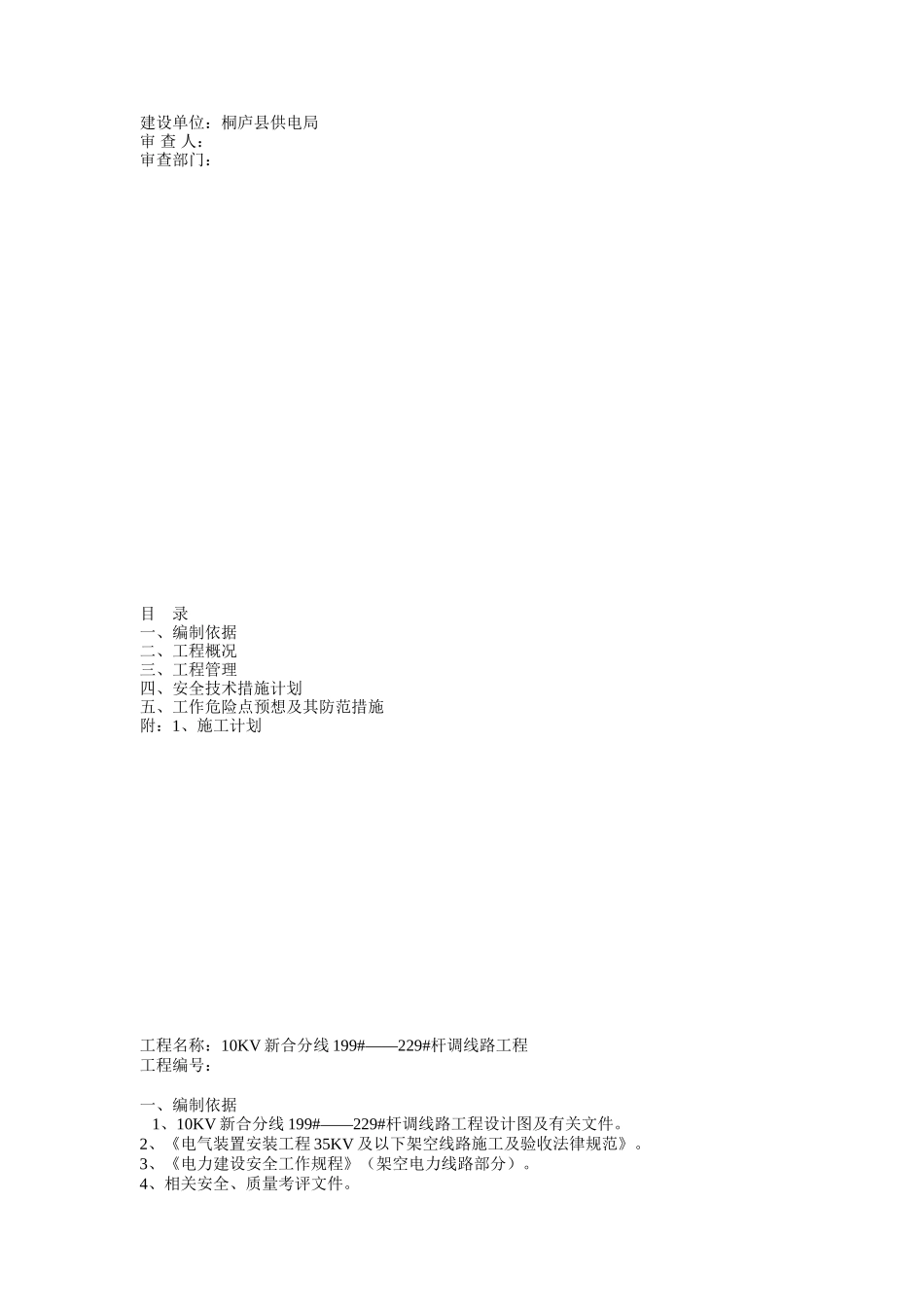

10KV 新合分线 199#——229#杆调线路工程施工方案四川省岳池送变电工程公司二零零三年九月一十六日编制单位:四川省岳池送变电工程公司编 制 人:唐明 校 核 人:唐朝银 批 准 人:邓凯建设单位:桐庐县供电局审 查 人:审查部门:目 录一、编制依据二、工程概况三、工程管理四、安全技术措施计划五、工作危险点预想及其防范措施附:1、施工计划工程名称:10KV 新合分线 199#——229#杆调线路工程工程编号:一、编制依据 1、10KV 新合分线 199#——229#杆调线路工程设计图及有关文件
2、《电气装置安装工程 35KV 及以下架空线路施工及验收法律规范》
3、《电力建设安全工作规程》(架空电力线路部分)
4、相关安全、质量考评文件

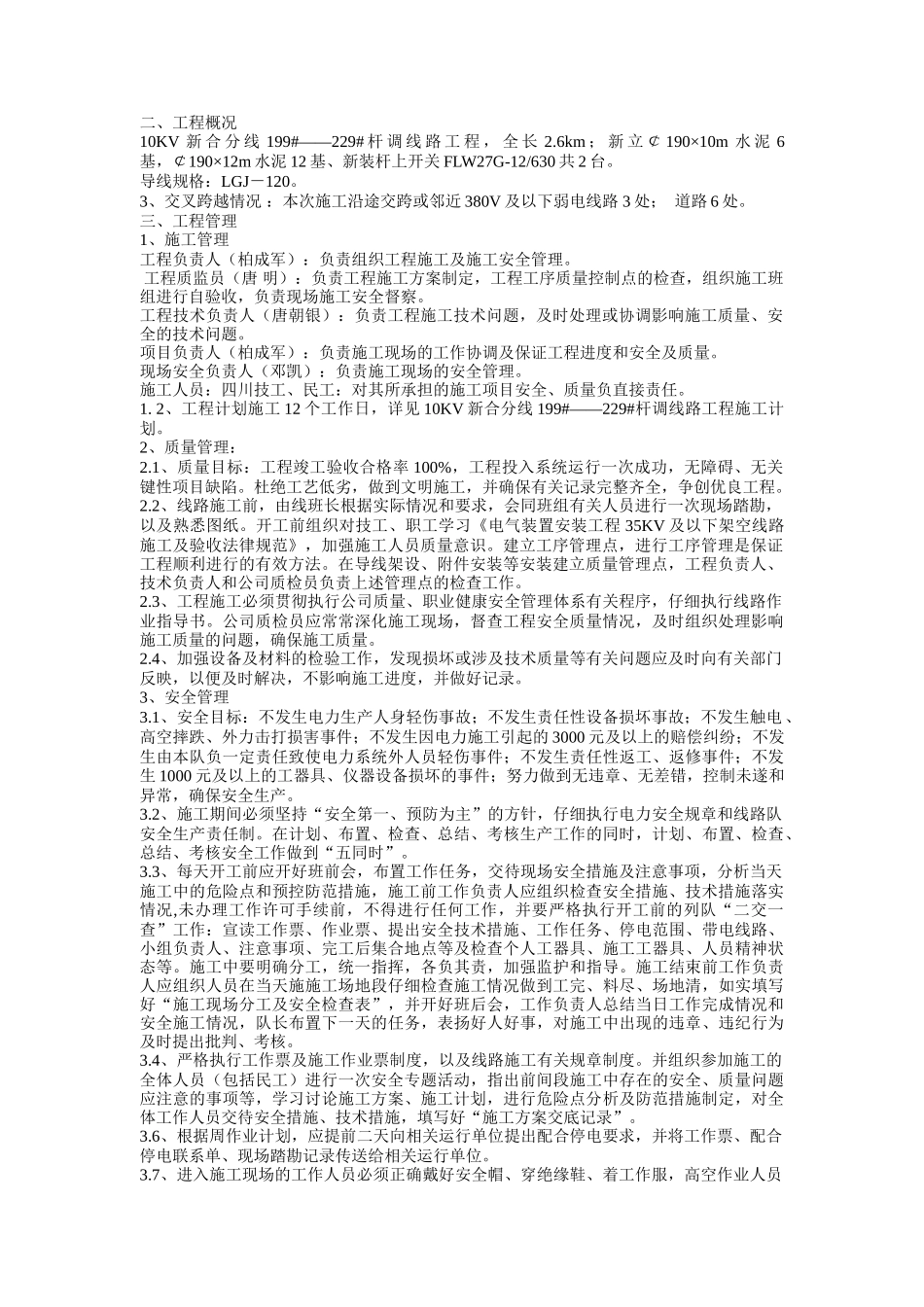

二、工程概况10KV 新 合 分 线 199#——229# 杆 调 线 路 工 程 , 全 长 2
6km ; 新 立 ¢ 190×10m 水 泥 6基,¢190×12m 水泥 12 基、新装杆上开关 FLW27G-12/630 共 2 台
导线规格:LGJ-120
3、交叉跨越情况 :本次施工沿途交跨或邻近 380V 及以下弱电线路 3 处; 道路 6 处
三、工程管理1、施工管理工程负责人(柏成军):负责组织工程施工及施工安全管理
工程质监员(唐 明):负责工程施工方案制定,工程工序质量控制点的检查,组织施工班组进行自验收,负责现场施工安全督察
工程技术负责人(唐朝银):负责工程施工技术问题,及时处理或协调影响施工质量、安全的技术问题
项目负责人(柏成军):负责施工现场的工作协调及保证工程进度和安全及质量
现场安全负责人(邓凯):负责施工现场的安全管理
施工人员:四川技工、民工:对其所承担的施工项目安全、质量负直接责任
2、工程计划施工 12 个工作日,详见 10KV 新合分线 199#——229#杆调线路工程施工计划
