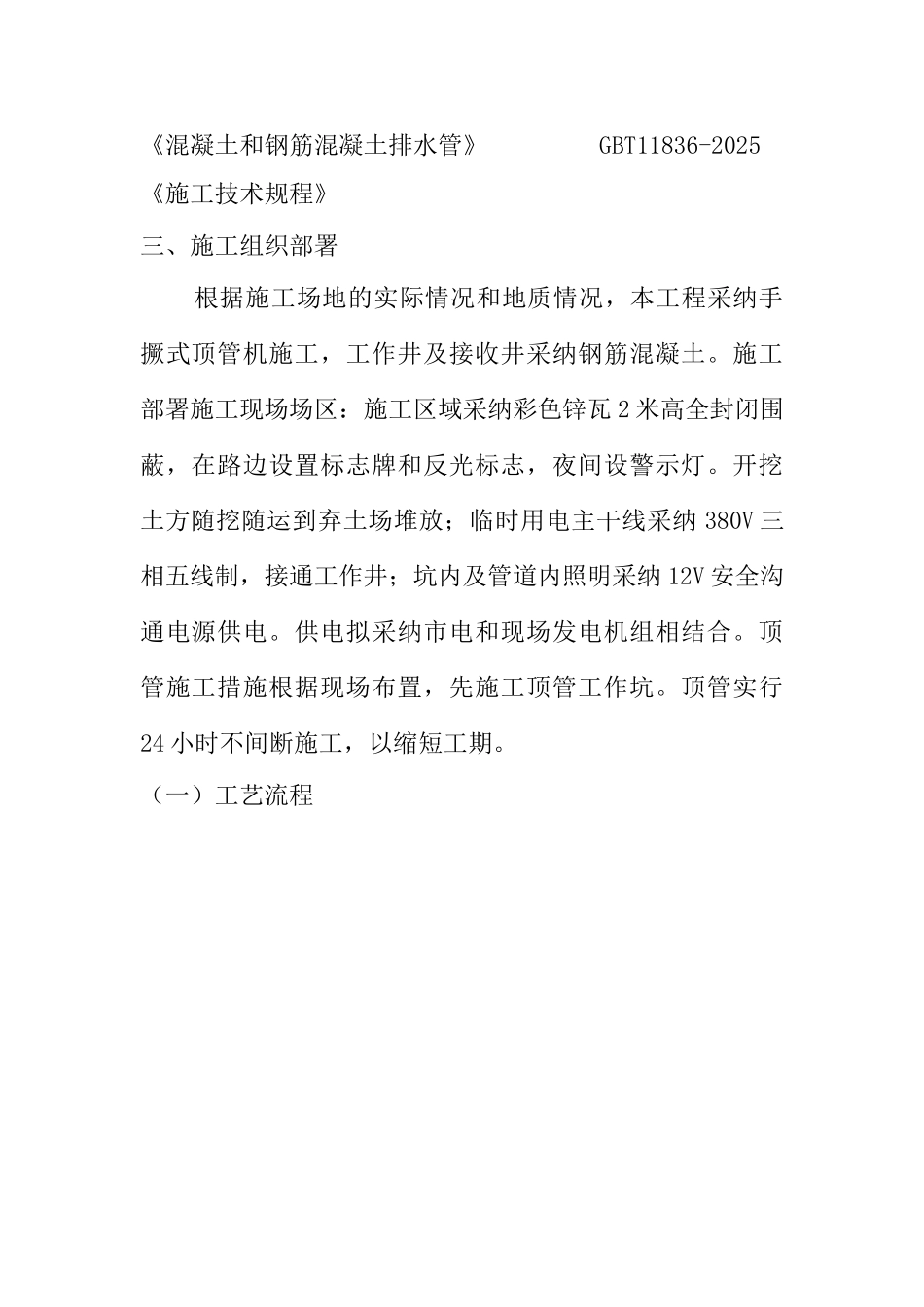

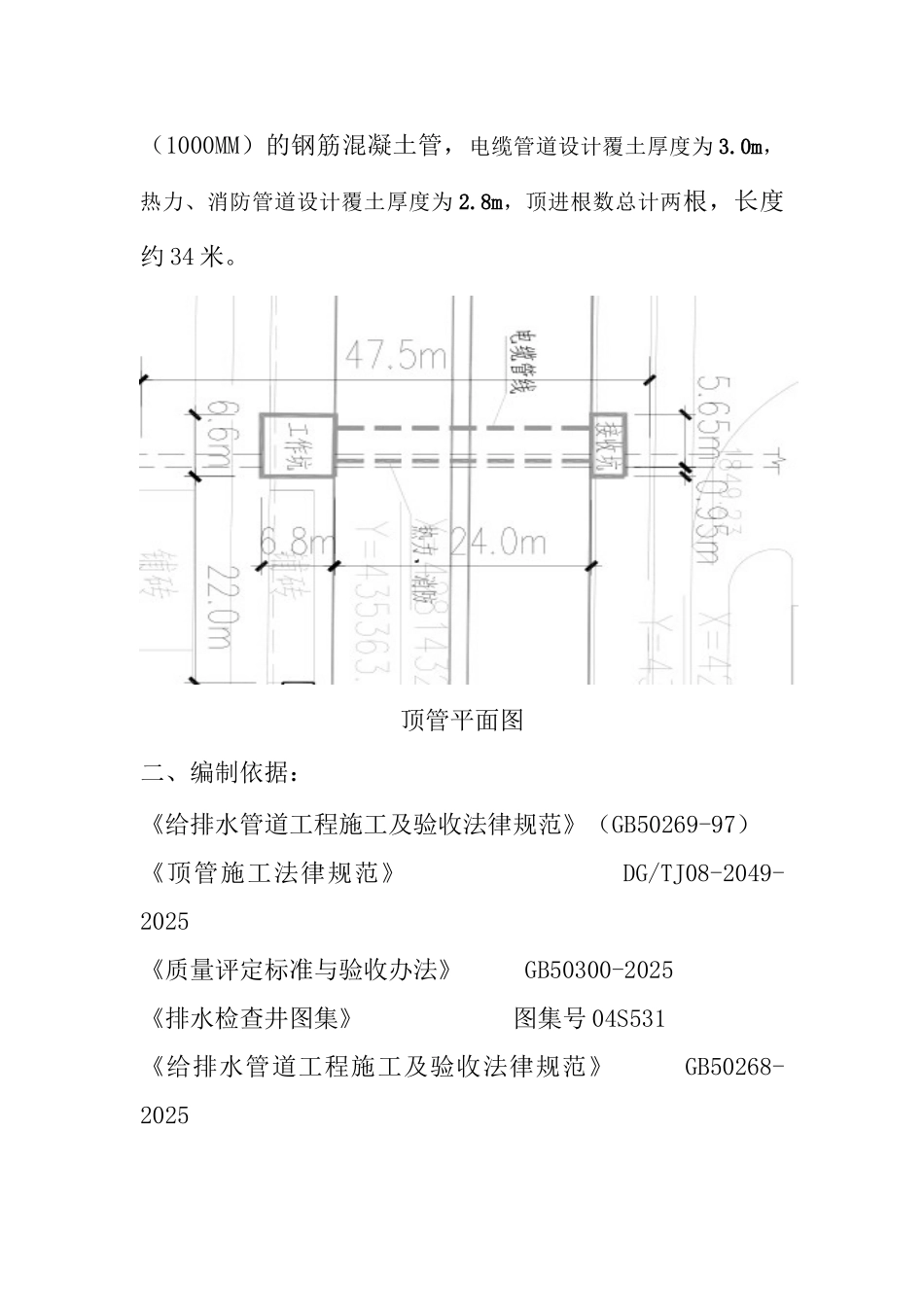

顶管专项施工方案江西有色建设集团有限公司长城驿服务区 GSCCYFJ1 项目经理部2025 年 3 月 20 日顶管施工方案一、工程概况: 本工程为 G30 连霍高速永昌至山丹段服务区升级改造工程的穿越高速公路顶管施工项目,施工内容:东西区之间管道采纳顶管技术,分别设置电缆(800MM)热力、消防(1000MM)的钢筋混凝土管,电缆管道设计覆土厚度为 3.0m,热力、消防管道设计覆土厚度为 2.8m,顶进根数总计两根,长度约 34 米。顶管平面图二、编制依据:《给排水管道工程施工及验收法律规范》(GB50269-97)《顶管施工法律规范》 DG/TJ08-2049-2025《质量评定标准与验收办法》 GB50300-2025《排水检查井图集》 图集号 04S531《给排水管道工程施工及验收法律规范》 GB50268-2025《混凝土和钢筋混凝土排水管》 GBT11836-2025《施工技术规程》三、施工组织部署 根据施工场地的实际情况和地质情况,本工程采纳手撅式顶管机施工,工作井及接收井采纳钢筋混凝土。施工部署施工现场场区:施工区域采纳彩色锌瓦 2 米高全封闭围蔽,在路边设置标志牌和反光标志,夜间设警示灯。开挖土方随挖随运到弃土场堆放;临时用电主干线采纳 380V 三相五线制,接通工作井;坑内及管道内照明采纳 12V 安全沟通电源供电。供电拟采纳市电和现场发电机组相结合。顶管施工措施根据现场布置,先施工顶管工作坑。顶管实行24 小时不间断施工,以缩短工期。(一)工艺流程 1、施工程序:测量放线 → 确定工作井,接收井位置 → 井室施工→安装顶管设备,调试 → 顶管采购 → 顶管施工 →闭水试验 → 整理内业资料 → 竣工验收。(二)、工作井及接收井施工施工现场准备测量放线定位 油压千斤顶就位管道配置导向孔顶进人工取土验收撤场 安装管道 工作井,接收井施工 本工程共有工作井 6600*6800 1 座,6600*3000(长*宽)的矩形接收井 1 座,顶管施工完成后,工作井及接收井改成给水检查井。 1、顶管工作井施工平面布置图见图 1: 2、钢筋混凝土工作井和接收井施工 (1)基本施工方法 对钢筋混凝土工作井及接收井实行先开挖基坑,分级开挖,边坡按设计要求采纳挂网喷射混凝土和浆砌片石进行支护,然后施做钢筋混凝土圆形井和矩形井,后背墙位置进行简单或加强注浆加固。 2)模板的制作: a、模板采纳组合钢模,要求模板表面光滑平整,拼组尺寸偏差符合设计要求,具有足够的强度、刚度和稳定性,且拆装方便接缝严密不漏浆; b、...
