重难点集锦高层类:序号重、难点重难点剖析重难点解决措施1施工现场空余 场 地 狭小,导致钢结构临时堆放场地小
本工程钢结构安装是在土建完成地下室顶板施工后开始的,现场施工区域狭小,钢结构的临时堆放场地不足,同时工程地下室范围基本上覆盖了整个现场面积,大部分的钢结构堆放都位于地下室顶板之上,对地下室顶板的承载能力和钢结构施工方案的确定尤为不利
根据现场及周边的施工环境科学合理的设计施工总平面布置方案以及钢结构安装方案,同时在施工现场合理的布置构件的临时堆放场地
2构件吊装分段影响到塔吊的使用时间,由于与总包公用塔吊,需加强配合沟通
构件分段的数量会直接影响到塔吊的使用时间,从而影响整个施工进度
由于吊机是由总包提供,需与总包不断的配合
按塔吊的起吊能力对构件进行合理分段

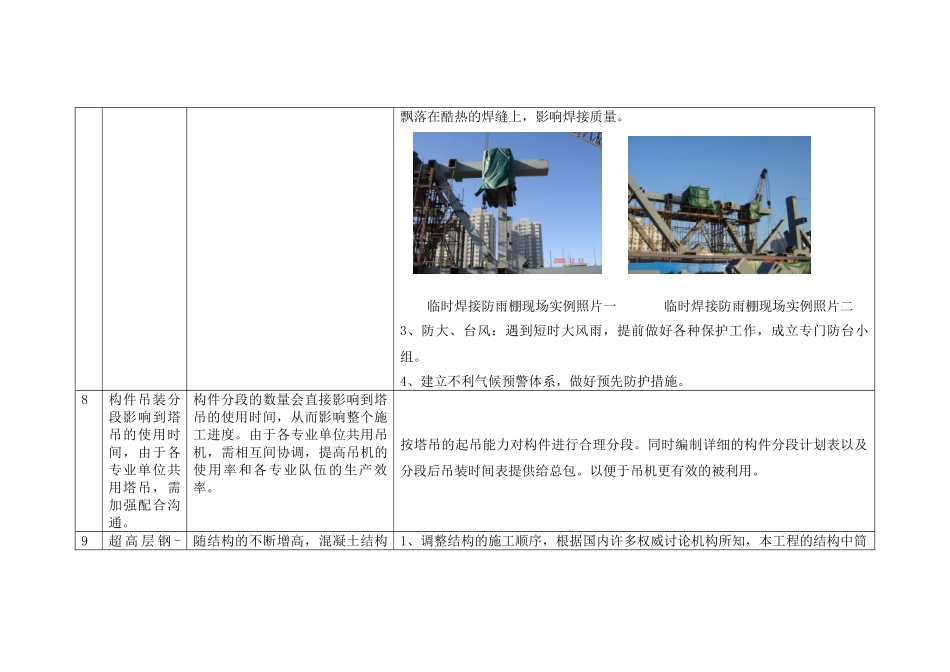

同时编制详细的构件分段计划表以及分段后吊装时间表提供给总包
以便于吊机更有效的被利用
3柱混凝土的浇筑容易对钢骨柱产生变形
柱在浇筑混凝土时会对钢柱的变形产生影响,对后期钢柱的定位极为不利
在劲性柱吊装完成后需对钢柱进行加固处理,在柱与柱之间的顶部架设柱顶支撑,构成有效的稳定体系
同时在混凝土浇筑时,测量员需对钢柱顶点的位置进行不断复测,控制钢柱变形量
4现场临时构件堆放的防腐工作是本工 程 的 重点
由于本工程构件出厂时只进行抛丸处理,构件表面不进行任何涂装,构件在现场堆放时的防腐工作难度很大
根据钢构件的吊装时间,同时考虑到本项目地处城市中心地段等对运输产生影响,对构件运输计划做详细安排,并对吊装构件按层进行分类,避开构件在现场堆放的时间过久
5如何防止现场施工作业对附近居民的干扰
本工程由于地理位置特别,地处城市中心地段,施工现场附近存在居民区,在施工作业时保证不干扰周围居民是本工程的重点之一
严格规定施工现场在每天晚上 22:00 至第二天早上 7:00 严禁施工,每天中午12:00~14:00 施
