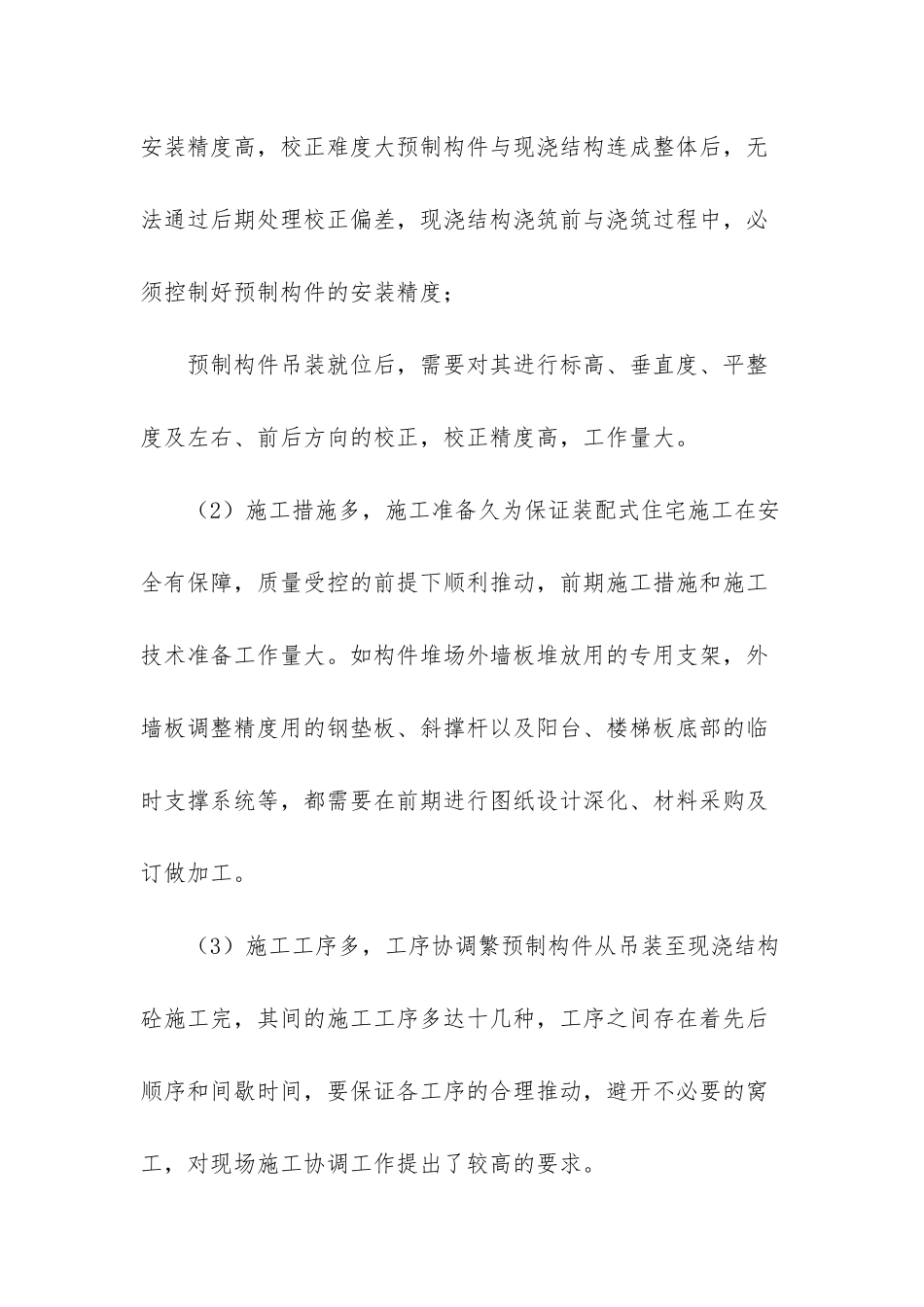

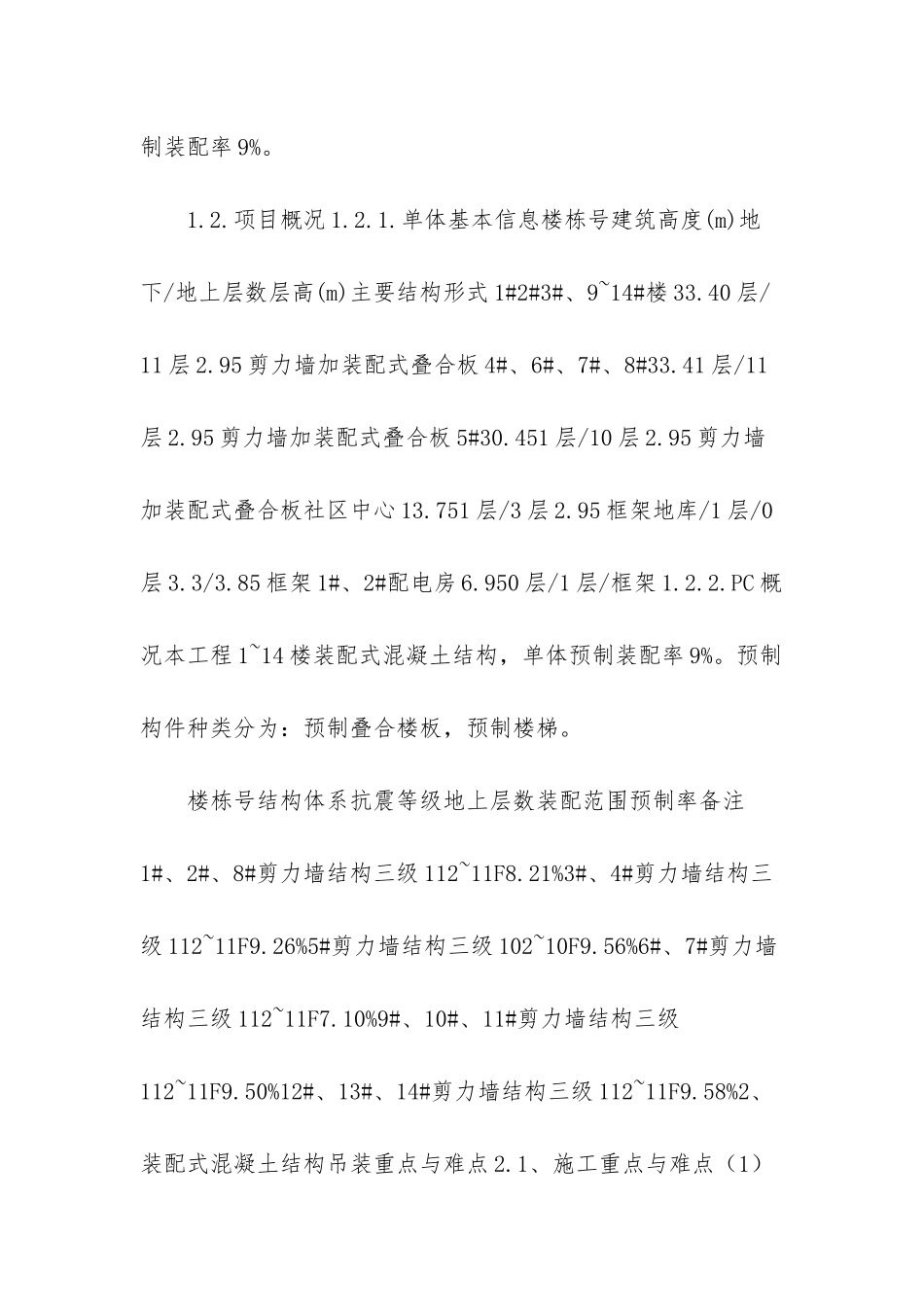

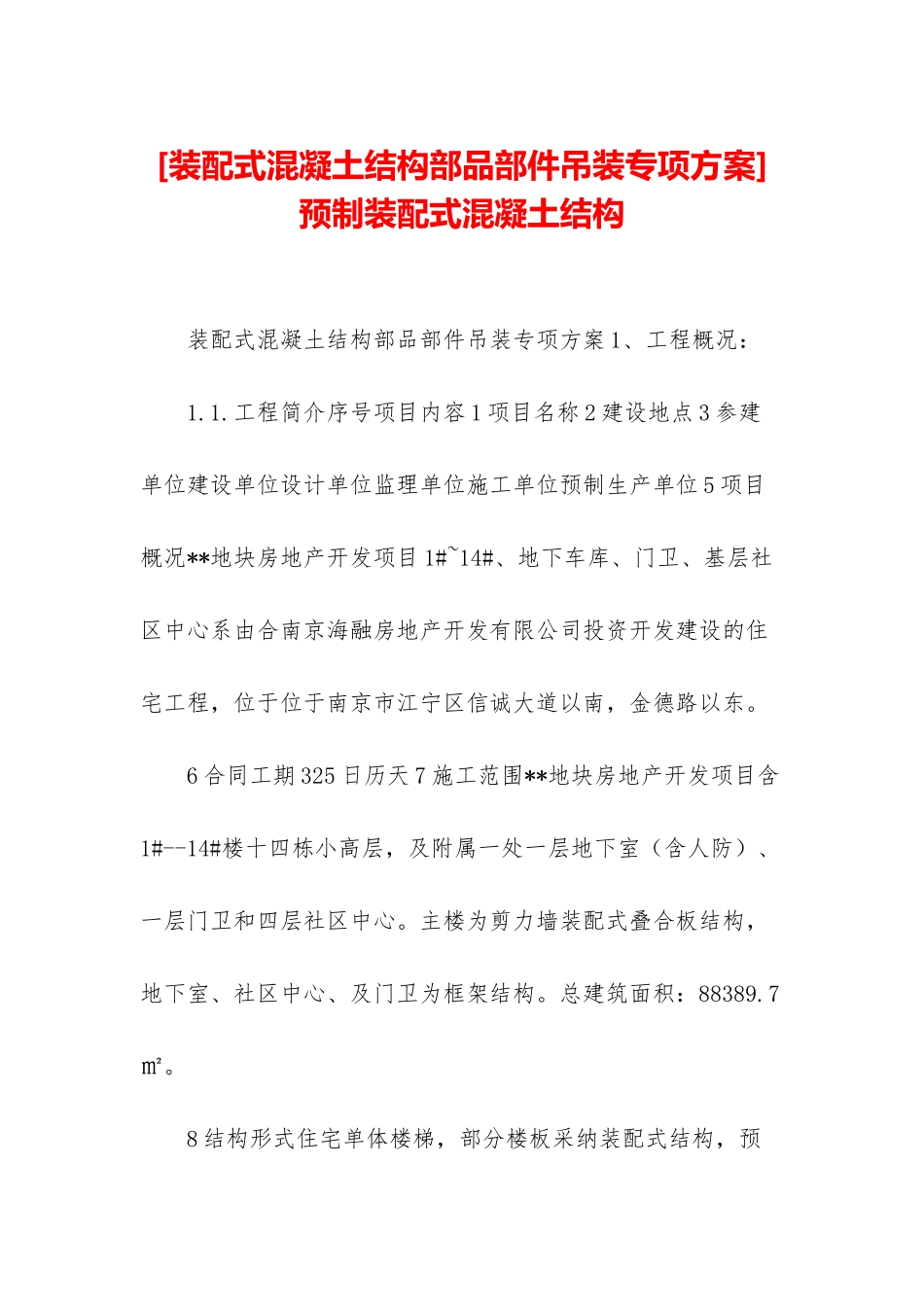

[装配式混凝土结构部品部件吊装专项方案]预制装配式混凝土结构 装配式混凝土结构部品部件吊装专项方案 1、工程概况: 1.1.工程简介序号项目内容 1 项目名称 2 建设地点 3 参建单位建设单位设计单位监理单位施工单位预制生产单位 5 项目概况**地块房地产开发项目 1#~14#、地下车库、门卫、基层社区中心系由合南京海融房地产开发有限公司投资开发建设的住宅工程,位于位于南京市江宁区信诚大道以南,金德路以东。 6 合同工期 325 日历天 7 施工范围**地块房地产开发项目含1#--14#楼十四栋小高层,及附属一处一层地下室(含人防)、一层门卫和四层社区中心。主楼为剪力墙装配式叠合板结构,地下室、社区中心、及门卫为框架结构。总建筑面积:88389.7㎡。 8 结构形式住宅单体楼梯,部分楼板采纳装配式结构,预制装配率 9%。 1.2.项目概况 1.2.1.单体基本信息楼栋号建筑高度(m)地下/地上层数层高(m)主要结构形式 1#2#3#、9~14#楼 33.40 层/11 层 2.95 剪力墙加装配式叠合板 4#、6#、7#、8#33.41 层/11层 2.95 剪力墙加装配式叠合板 5#30.451 层/10 层 2.95 剪力墙加装配式叠合板社区中心 13.751 层/3 层 2.95 框架地库/1 层/0层 3.3/3.85 框架 1#、2#配电房 6.950 层/1 层/框架 1.2.2.PC 概况本工程 1~14 楼装配式混凝土结构,单体预制装配率 9%。预制构件种类分为:预制叠合楼板,预制楼梯。 楼栋号结构体系抗震等级地上层数装配范围预制率备注1#、2#、8#剪力墙结构三级 112~11F8.21%3#、4#剪力墙结构三级 112~11F9.26%5#剪力墙结构三级 102~10F9.56%6#、7#剪力墙结构三级 112~11F7.10%9#、10#、11#剪力墙结构三级112~11F9.50%12#、13#、14#剪力墙结构三级 112~11F9.58%2、装配式混凝土结构吊装重点与难点 2.1、施工重点与难点(1)安装精度高,校正难度大预制构件与现浇结构连成整体后,无法通过后期处理校正偏差,现浇结构浇筑前与浇筑过程中,必须控制好预制构件的安装精度; 预制构件吊装就位后,需要对其进行标高、垂直度、平整度及左右、前后方向的校正,校正精度高,工作量大。 (2)施工措施多,施工准备久为保证装配式住宅施工在安全有保障,质量受控的前提下顺利推动,前期施工措施和施工技术准备工作量大。如构件堆场外墙板堆放用的专用支架,外墙板调整精度用的钢垫板、斜撑杆以及阳台、楼梯板底部的临时支撑系统等,都需要在前期进行图纸设计深化、材料采购及订做加工。...
