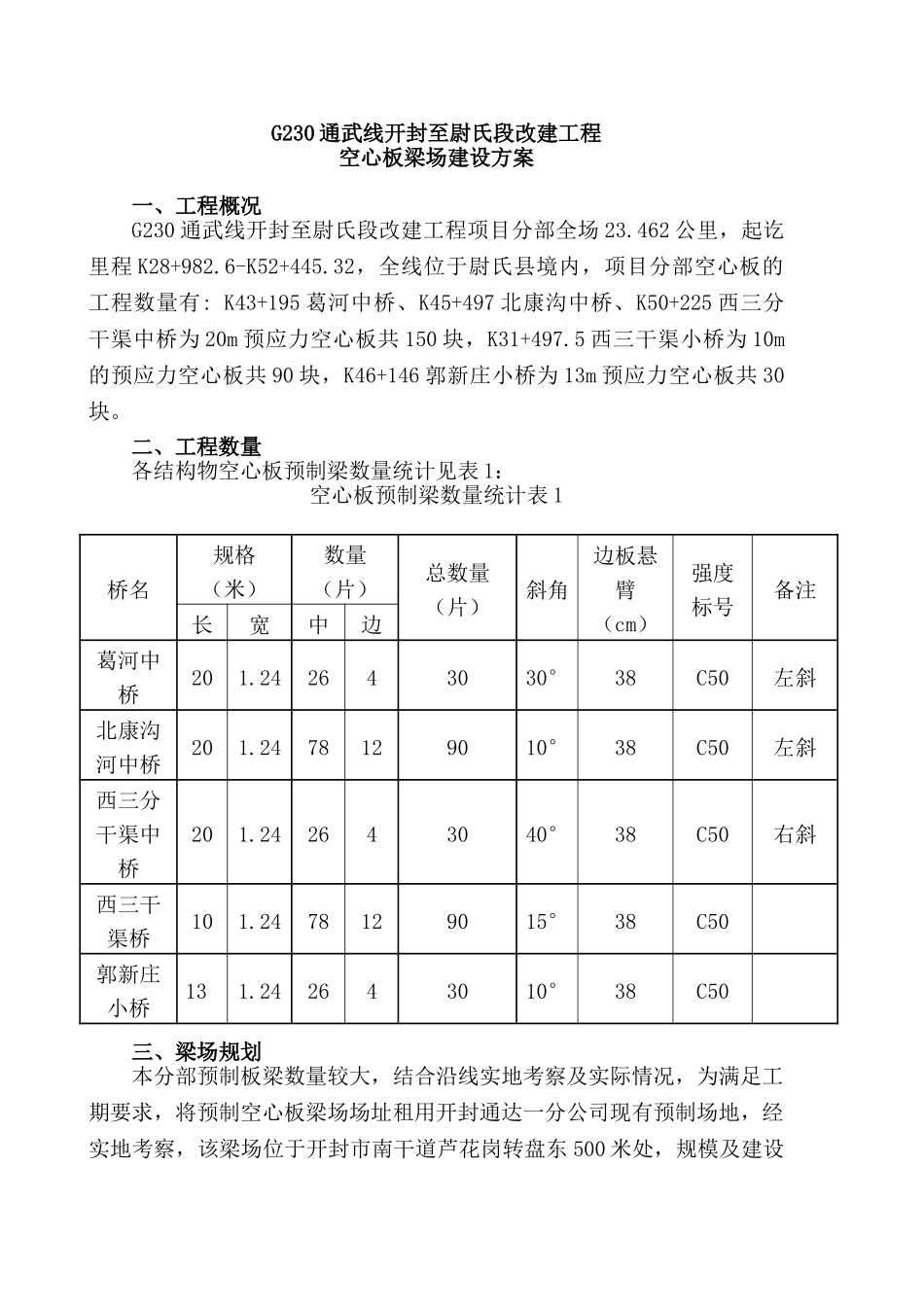

G230 通武线开封至尉氏段改建工程空心板梁场建设方案一、工程概况G230 通武线开封至尉氏段改建工程项目分部全场 23
462 公里,起讫里程 K28+982
6-K52+445
32,全线位于尉氏县境内,项目分部空心板的工程数量有: K43+195 葛河中桥、K45+497 北康沟中桥、K50+225 西三分干渠中桥为 20m 预应力空心板共 150 块,K31+497
5 西三干渠小桥为 10m的预应力空心板共 90 块,K46+146 郭新庄小桥为 13m 预应力空心板共 30块
二、工程数量各结构物空心板预制梁数量统计见表 1:空心板预制梁数量统计表 1三、梁场规划本分部预制板梁数量较大,结合沿线实地考察及实际情况,为满足工期要求,将预制空心板梁场场址租用开封通达一分公司现有预制场地,经实地考察,该梁场位于开封市南干道芦花岗转盘东 500 米处,规模及建设桥名规格(米)数量(片)总数量(片)斜角边板悬臂(cm)强度标号备注长宽中边葛河中桥201
242643030°38C50左斜北康沟河中桥201
2478129010°38C50左斜西三分干渠中桥201
242643040°38C50右斜西三干渠桥101
2478129015°38C50郭新庄小桥131

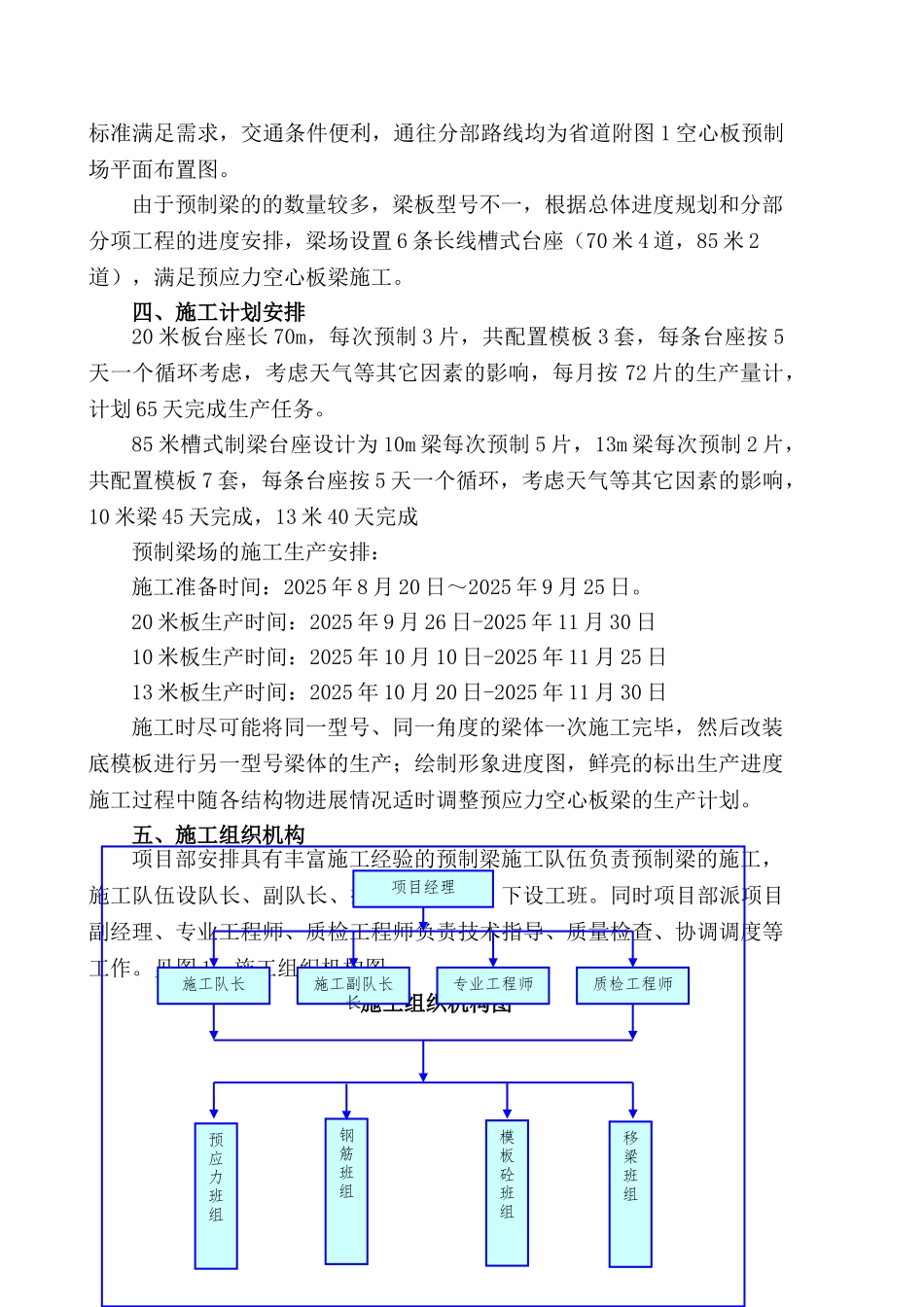

242643010°38C50标准满足需求,交通条件便利,通往分部路线均为省道附图 1 空心板预制场平面布置图
由于预制梁的的数量较多,梁板型号不一,根据总体进度规划和分部分项工程的进度安排,梁场设置 6 条长线槽式台座(70 米 4 道,85 米 2道),满足预应力空心板梁施工
四、施工计划安排20 米板台座长 70m,每次预制 3 片,共配置模板 3 套,每条台座按 5天一个循环考虑,考虑天气等其它因素的影响,每月按 72 片的生产量计,计划 65 天完成生产任务
85 米槽式制梁台座设计为 10m 梁每次
