中央音乐学院附中迁建工程卸料平台施工方案审核:审定:编制:一九九九年十二月二十四日一. 工程概况中央音乐学院附中迁建工程综合楼 A 区,地下一层,地上十六层
周转料投入为四层,为保证工程周转料的顺利使用,在主楼设一卸料平台,以满足工程施工的需要
二. 卸料平台的制作和使用 卸料平台采纳 16#槽钢制作,宽度为 2
5 米,长度为 6
5米,上铺 5CM 厚的木板,采纳17 的钢丝绳拉锚,于结构相连处实行在结构顶板上予留 100*100 洞,采纳钢丝绳扣与之相连
具体的平台制作和安装见后附图
三. 卸料平台的制作、安装及使用注意事项1. 卸料平台的制作应由专业电焊工进行
2. 所要求的焊缝不得有脱焊、漏焊、焊缝应饱满
3. 平台上的木板应满铺,并用 8#铅丝绑牢
4. 防护栏杆的高度不应低于1
5米,且内侧应立挂密目安全网
5. 钢丝绳的锚扣应符合法律规范要求
6. 料台安装前应先检查予留锚环与结构的连接是否可靠,是否有松动的情况,确认无误后方可安装
7. 卸料平台的吊装时,起吊用的四根钢丝绳应长短相同,以保证平台的平稳安装
8. 吊装时,信号工应与安装工密切配合,以保证安全
9. 为保险起见,卸料平台应挂上明显的限载牌,限载要求为 1
10. 第一次使用时应做静载实验,在确认料台不变形,焊缝无开裂,锚环处砼无裂缝等现象,且经过有关部门和负责人的签字认可后,方可投入使用

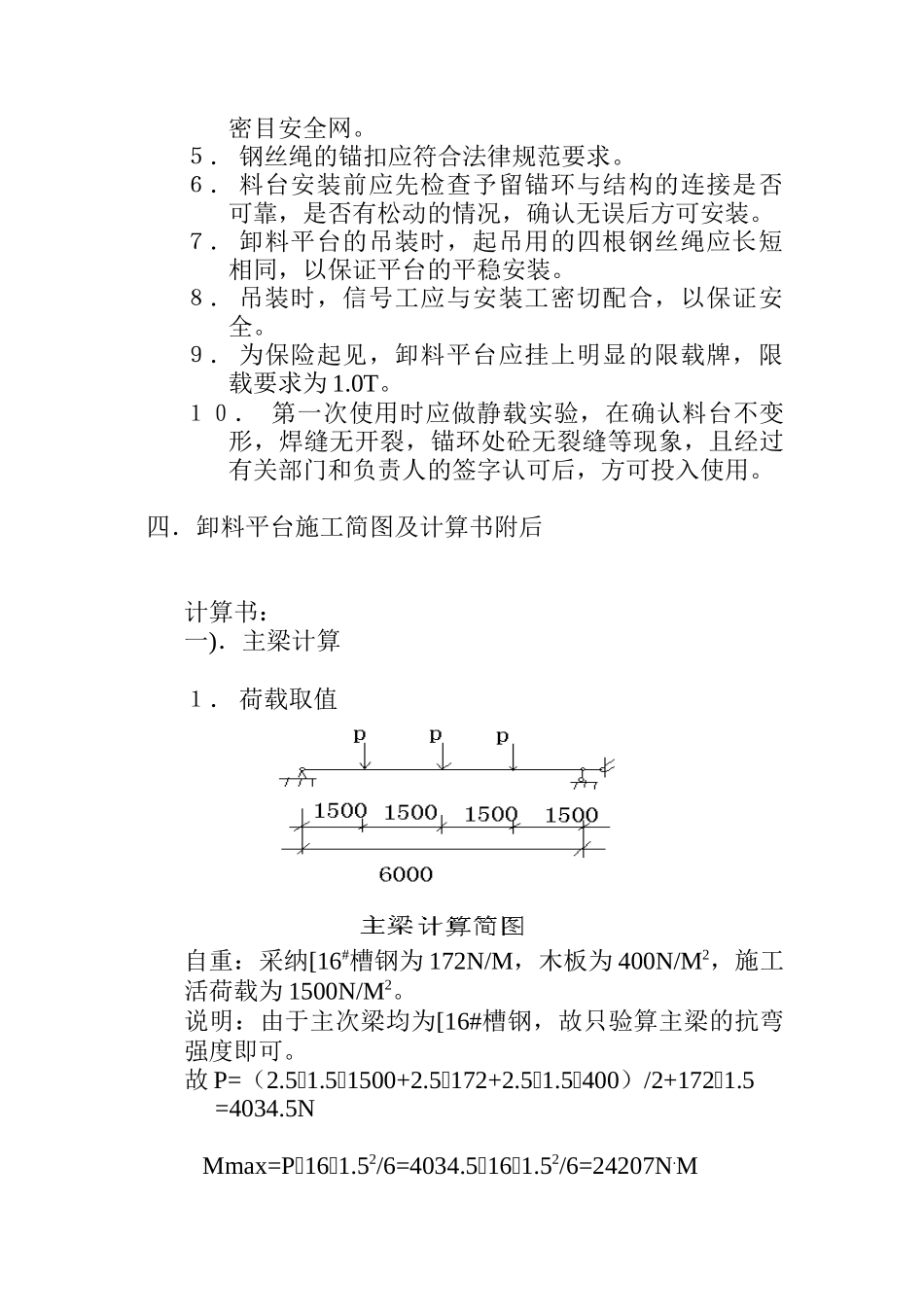

四.卸料平台施工简图及计算书附后计算书:一).主梁计算1. 荷载取值自重:采纳[16#槽钢为 172N/M,木板为 400N/M2,施工活荷载为 1500N/M2
说明:由于主次梁均为[16#槽钢,故只验算主梁的抗弯强度即可
故 P=(2
51500+2
5172+2
5400)/2+1721
5 =4034
5N Mmax=P161
52/6=4034
5161
