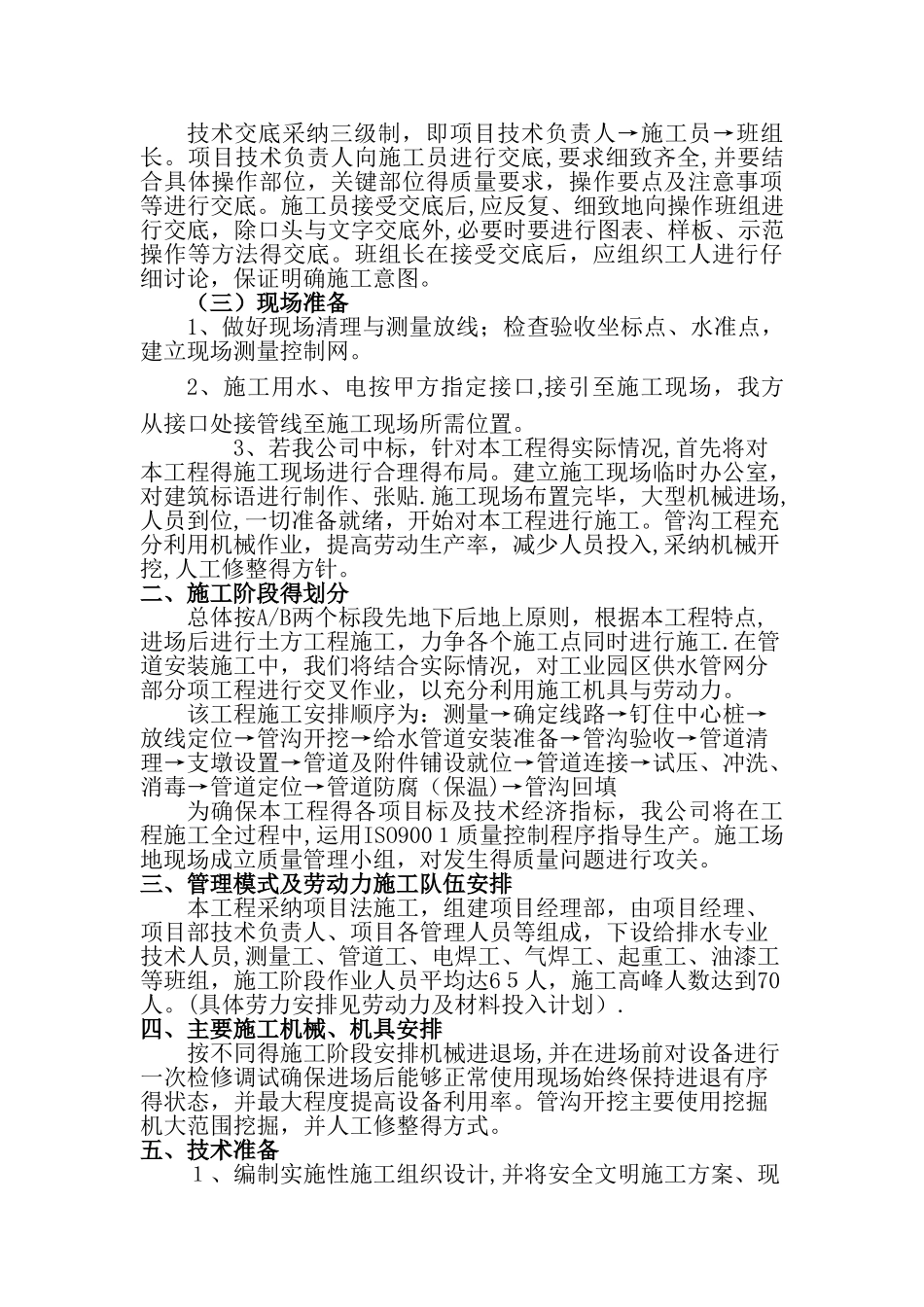

施工组织设计综合说明一、编制依据及总体思路(一)、编制依据1、工程施工设计图纸。2、有关施工法律规范及验收标准。3、《给水排水管道工程施工及验收法律规范》 GB 50 26 8—9 74、《城市给水工程规划法律规范》 GB 502 8 2-985、《室外给水设计法律规范》 G B 500 13—2 0 0 56、《生活饮用水水质卫生法律规范》 卫生部 2 001、9(二)、编制原则1、根据合同工期得要求,合理安排施工进度计划,搞好工序衔接,达到均衡生产,在保证工程质量、安全生产得前提下,尽量缩短工期。2、科学合理配置资源,充分利用先进得科学技术与施工设备,做到机械化作业与流水作业、标准化作业。3、加强质量管理,做到事先控制,争取达到不出质量事故。4、增强内部管理,降低工程成本,提高经济效益。(三)、总体思路1、"两个确保" 第一就是确保安全质量,第二就是确保工期。2、贯彻"三高” 即一要高水平优质建成本工程;二要高标准控制施工全过程,用检测控制工序,让工序控制过程,让过程控制整体;三要高效率建设本工程,各工序作业全过程控制,一次达标。3、全过程监测,信息化施工 对各道工序进行全过程得跟踪监测,并及时将施工全过程得各类施工信息反馈到设计监理部门,再反馈指导施工。二、工程概况: 本工程为 工业园区供水管网,供水管管径≤2 00 采纳PE 管,管径≥2 00 采纳球墨铸铁材料。其中有跨公路施工、跨沟渠施工、跨河流施工,施工工艺较为复杂。三、施工工期 本工程建设工期为 12 0 天四、工程质量标准及质量要求 本工程执行《给水排水管道工程施工及验收法律规范》(GB5 0 2 68—9 7),本工程竣工验收达到合格标准。第一节、施工程序总体设想及施工阶段划分根据本工程特点与业主对工期得要求,我们将合理得部署各项施工资源,在施工力量、机械设备、周转材料配备上,做到优化、合理,加强施工总平面管理,突出工程得主要矛盾,加强工序得衔接与平衡协调工作,有计划、有步骤得组织施工,使工程做到优质、快速、安全。一、施工程序总体设想根据该工程得施工特点,项目经理部全面进行统筹, 精心组织施工。本工程得工期较紧,工程得整个施工过程以管网安装为主,各专业配合穿插进行施工,体现“保工期,保质量”得原则。施工区段得划分,采纳平行流水,立体交叉施工。施工时坚持合理得施工顺序,先地下、后地上,采纳分段开挖,分段安装,分段回填得方式,为提前竣工制造条件。 (一)组织准备为确保质量、...
