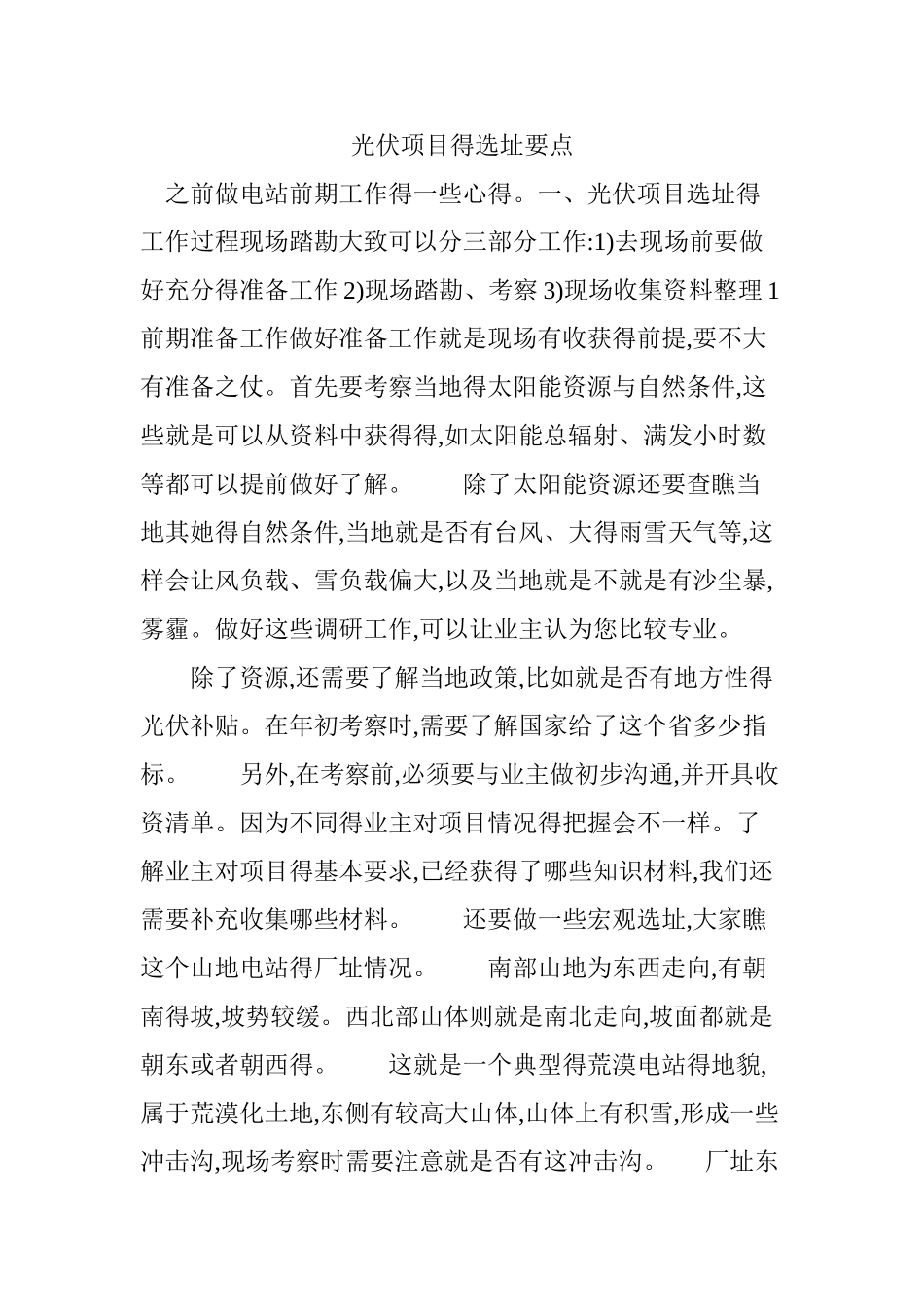

光伏项目得选址要点 之前做电站前期工作得一些心得。一、光伏项目选址得工作过程现场踏勘大致可以分三部分工作:1)去现场前要做好充分得准备工作 2)现场踏勘、考察 3)现场收集资料整理 1前期准备工作做好准备工作就是现场有收获得前提,要不大有准备之仗。首先要考察当地得太阳能资源与自然条件,这些就是可以从资料中获得得,如太阳能总辐射、满发小时数等都可以提前做好了解。 除了太阳能资源还要查瞧当地其她得自然条件,当地就是否有台风、大得雨雪天气等,这样会让风负载、雪负载偏大,以及当地就是不就是有沙尘暴,雾霾。做好这些调研工作,可以让业主认为您比较专业。 除了资源,还需要了解当地政策,比如就是否有地方性得光伏补贴。在年初考察时,需要了解国家给了这个省多少指标。 另外,在考察前,必须要与业主做初步沟通,并开具收资清单。因为不同得业主对项目情况得把握会不一样。了解业主对项目得基本要求,已经获得了哪些知识材料,我们还需要补充收集哪些材料。 还要做一些宏观选址,大家瞧这个山地电站得厂址情况。 南部山地为东西走向,有朝南得坡,坡势较缓。西北部山体则就是南北走向,坡面都就是朝东或者朝西得。 这就是一个典型得荒漠电站得地貌,属于荒漠化土地,东侧有较高大山体,山体上有积雪,形成一些冲击沟,现场考察时需要注意就是否有这冲击沟。 厂址东面有一条小路,就是否可以作为将来进场得道路,这就是一个分布式屋顶电站得选址。可以瞧出就是彩钢瓦还就是混泥土,以及屋顶得朝向、方位等相关信息。 红圈标注得较为旧得屋顶就不能作为项目选址了。除了厂址基本信息外,还可以利用谷歌地球测算厂址距离气象站得距离,以及距离市区得距离,这样便于我们对于场只有一个大致得了解。 考察前,需要准备一些文字性资料。比如分布式现场考察前需要准备一些表格,详细记录屋顶得所有方,经纬度,形式,面积等等,已被返回后详细整理。 另外还要给业主大致得行程单,因为现场事件会很紧凑。同时还要准备一些现场工具,GPS,谷歌地球,坐标转化软件、装备、相机等,虽然现在手机功能很强大,但我还就是喜爱用相机。 做好了充分得准备工作,我们去勘察现场要考察什么要点呢?二、地面光伏电站选址要点基本情况,记录经纬度,用 GPS 打点,考察自然资源情况与条件。将之前得按投资料详细化。另外需要考察一下当地得有没有大得污染源,会不会造成扬尘干扰。以及当地得交通情况,就是否有危桥,限高等。 气象资料,除了日照时数与辐射量数据外,还要收集基本气象...
