1、工程概况该工程为金峰铜业冶炼厂房、附属工程、设备、管道等工程的拆除
1 冶炼厂房:含主体拆除及室内天吊、转炉、前床及其钢平台拆除
2 附属工程:备料库主体(含屋面、钢柱等)
3 设备管道:鼓风炉及输烟管道、输氧管道、储气罐等工程
2、施工布置2
1 该拆除工程面积较大且零散,故分管道设备拆除和主体房屋拆除两个施工部分进行拆除施工
2 施工难点:该工程年久不用,钢构件腐蚀深度较大,施工环境散乱,不平整等,造成拆除工程施工难度较大
3 施工组织机构项目经理:施工员:安全员:技术员:2
4 职责在公司项目经理的统一领导下,均制定和完善各类职员的岗位责任制,并各负其责,科学的组织各类资源,保证施工的安全

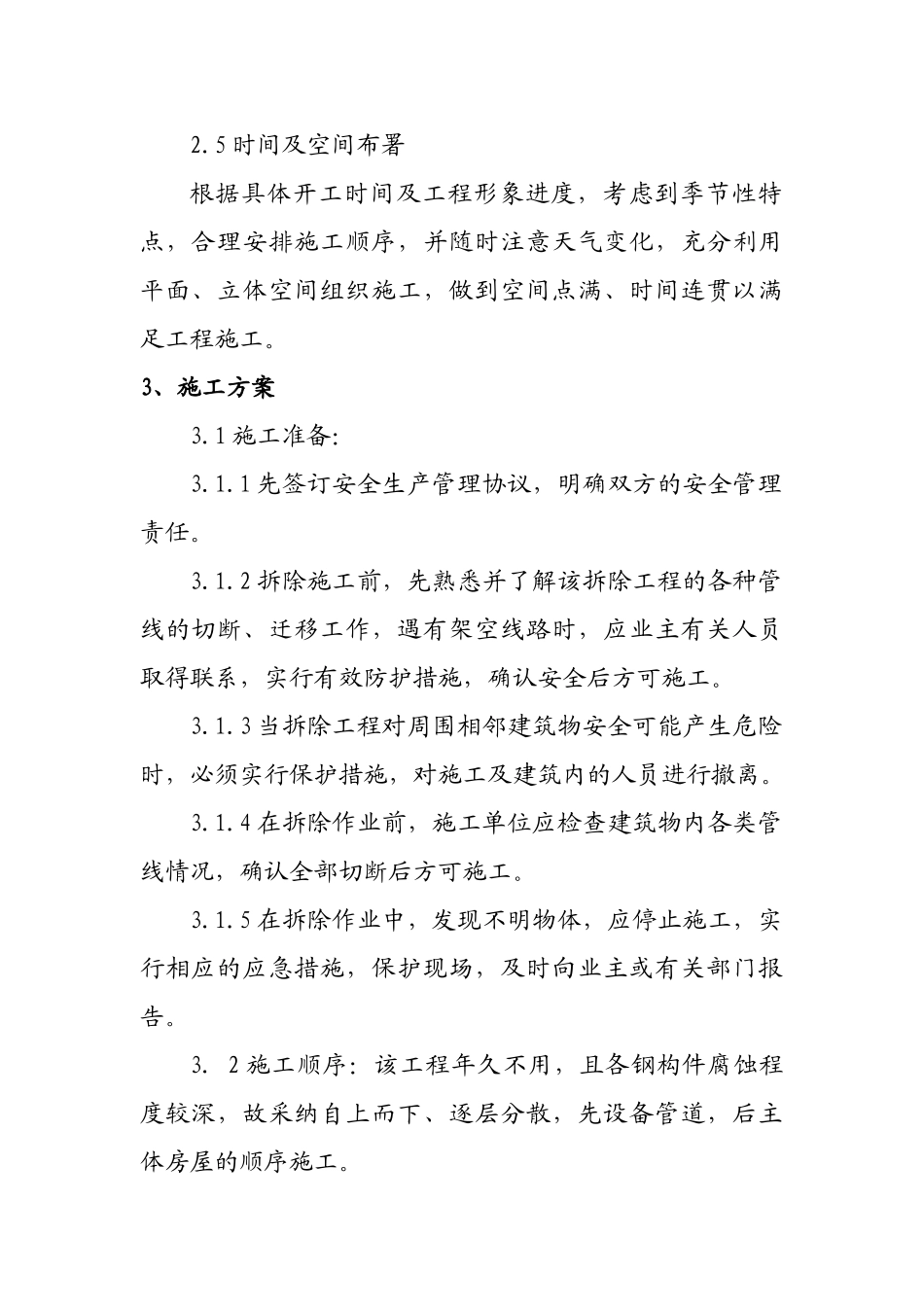

5 时间及空间布署根据具体开工时间及工程形象进度,考虑到季节性特点,合理安排施工顺序,并随时注意天气变化,充分利用平面、立体空间组织施工,做到空间点满、时间连贯以满足工程施工
3、施工方案3
1 施工准备:3
1 先签订安全生产管理协议,明确双方的安全管理责任
2 拆除施工前,先熟悉并了解该拆除工程的各种管线的切断、迁移工作,遇有架空线路时,应业主有关人员取得联系,实行有效防护措施,确认安全后方可施工
3 当拆除工程对周围相邻建筑物安全可能产生危险时,必须实行保护措施,对施工及建筑内的人员进行撤离
4 在拆除作业前,施工单位应检查建筑物内各类管线情况,确认全部切断后方可施工
5 在拆除作业中,发现不明物体,应停止施工,实行相应的应急措施,保护现场,及时向业主或有关部门报告
2 施工顺序:该工程年久不用,且各钢构件腐蚀程度较深,故采纳自上而下、逐层分散,先设备管道,后主体房屋的顺序施工

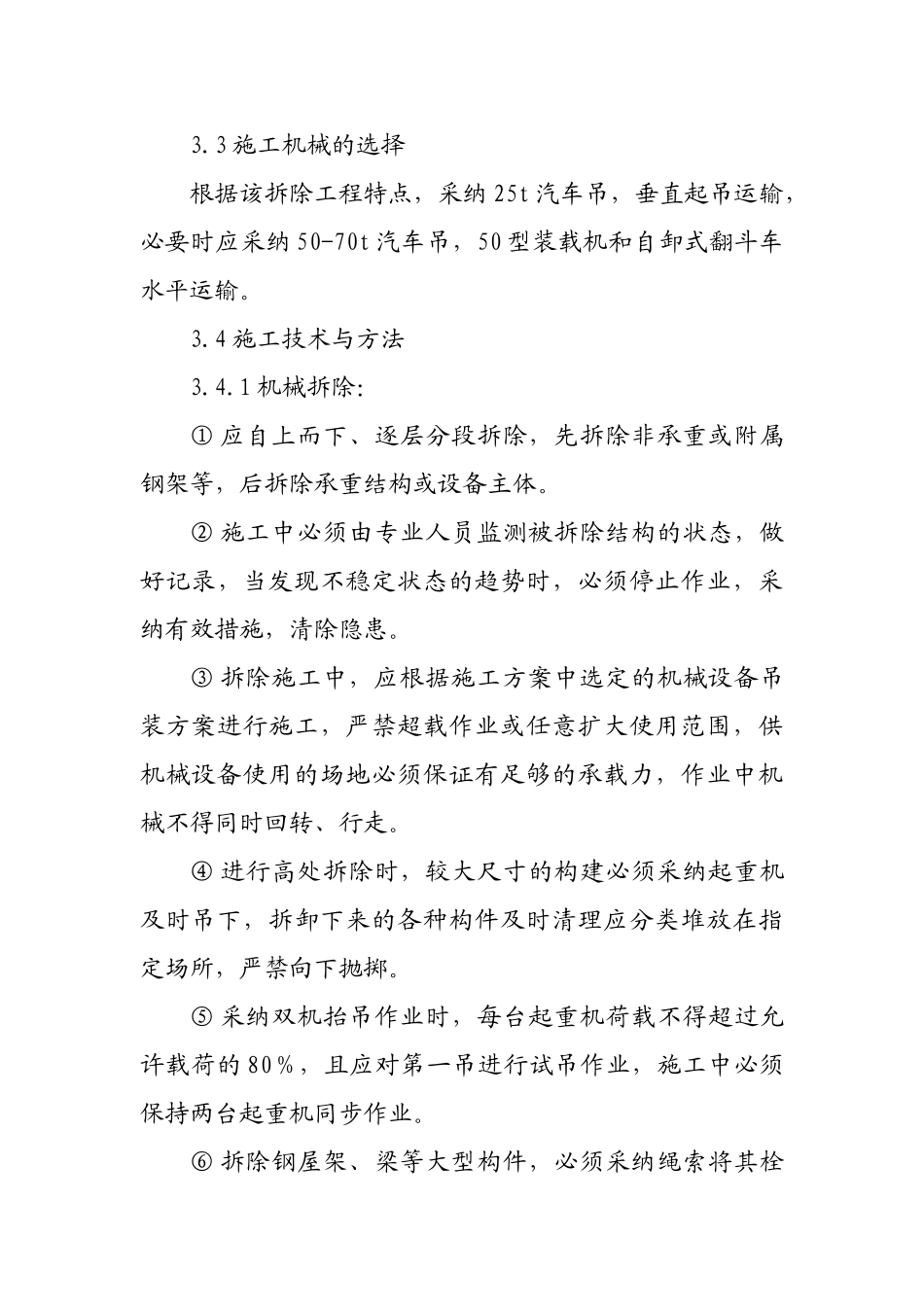

3 施工机械的选择根据该拆除工程特点,采纳 25t 汽车吊,垂直起吊运输,必要时应采纳 50-70t 汽车吊,50 型装载机和
