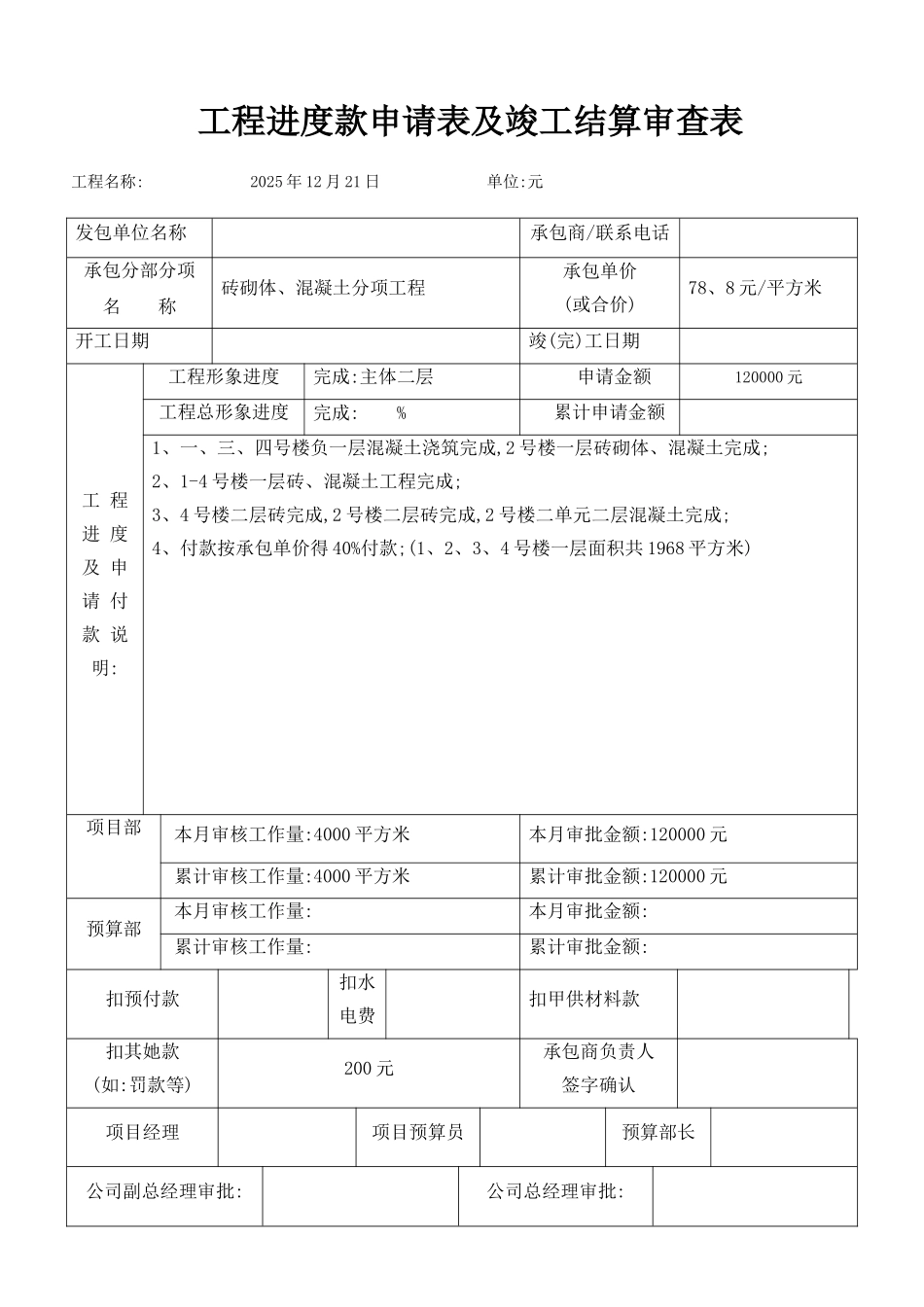

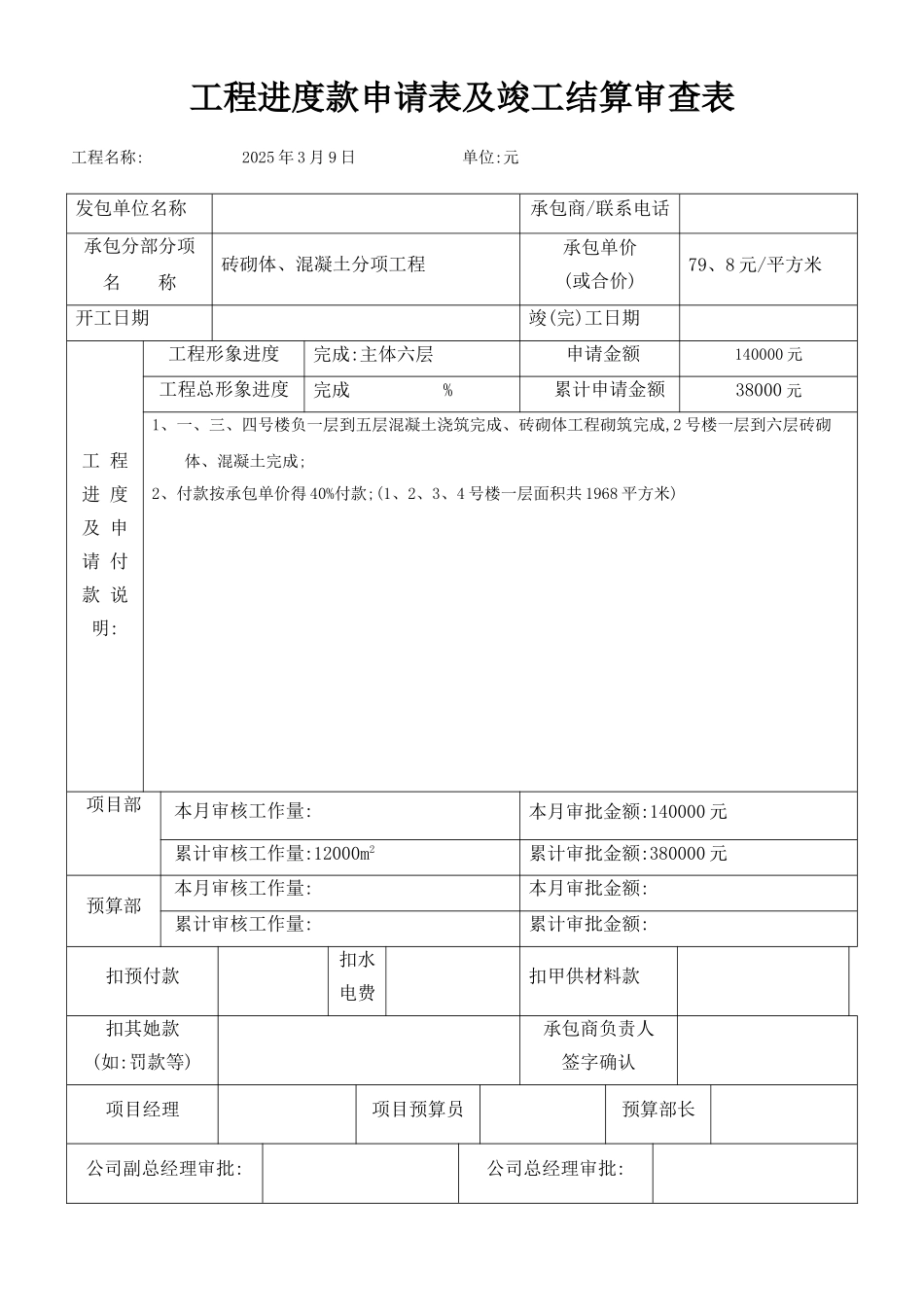

工程进度款申请表及竣工结算审查表工程名称: 2025 年 12 月 21 日 单位:元发包单位名称承包商/联系电话承包分部分项名 称砖砌体、混凝土分项工程承包单价(或合价)78、8 元/平方米开工日期竣(完)工日期工 程进 度及 申请 付款 说明:工程形象进度完成:主体二层申请金额120000 元工程总形象进度完成: %累计申请金额1、一、三、四号楼负一层混凝土浇筑完成,2 号楼一层砖砌体、混凝土完成;2、1-4 号楼一层砖、混凝土工程完成;3、4 号楼二层砖完成,2 号楼二层砖完成,2 号楼二单元二层混凝土完成;4、付款按承包单价得 40%付款;(1、2、3、4 号楼一层面积共 1968 平方米)项目部本月审核工作量:4000 平方米本月审批金额:120000 元累计审核工作量:4000 平方米累计审批金额:120000 元预算部本月审核工作量:本月审批金额:累计审核工作量:累计审批金额:扣预付款扣水电费扣甲供材料款扣其她款(如:罚款等)200 元承包商负责人签字确认项目经理项目预算员预算部长公司副总经理审批:公司总经理审批:工程进度款申请表及竣工结算审查表工程名称: 2025 年 1 月 17 日 单位:元发包单位名称承包商/联系电话承包分部分项名 称钢筋制作安装分项工程承包单价(或合价)17、5 元/平方米开工日期年 月 日竣(完)工日期 年 月 日工 程进 度及 申请 付款 说明:工程形象进度完成:主体三层申请金额80000 元工程总形象进度完成: 累计申请金额1、一、二、四号楼一、二、三层钢筋制作安装工作完成;2、三号楼一、二层钢筋制作安装工作完成;4、付款按完成工程量得 80%付款;5、完成面积:5695×17、5 元/㎡=99662、5×80%=79730 元;项目部本月审核工作量:5695 平方米本月审批金额:80000 元累计审核工作量:5695 平方米累计审批金额:80000 元预算部本月审核工作量:本月审批金额:累计审核工作量:累计审批金额:扣预付款扣水电费扣甲供材料款扣其她款(如:罚款等)承包商负责人签字确认项目经理项目预算员预算部长公司副总经理审批:公司总经理审批:工程进度款申请表及竣工结算审查表工程名称: 2025 年 3 月 9 日 单位:元发包单位名称承包商/联系电话承包分部分项名 称砖砌体、混凝土分项工程承包单价(或合价)79、8 元/平方米开工日期竣(完)工日期工 程进 度及 申请 付款 说明:工程形象进度完成:主体六层申请金额140000 元工程总形象进度完成 %累计申请金额38000 元1、一、三、四号楼负一层到五层混凝土浇筑完成、砖砌体工...
