目 录一、编制依据二、工程概况 二、工程概况 三、设计总体思路 设计总体思路 四、四、扣件式钢管脚手架得构造要求及技术措施 五、架体防雷构造措施六、落地式钢管脚手架搭设、拆除落地式钢管脚手架搭设、拆除七、脚手架检查验收八、八、安全措施九、文明施工要求十、脚手架施工应急救援预案脚手架施工应急救援预案十一、脚手架计算书脚手架计算书 双排扣件式钢管外脚手架施工方案一、编制依据(1)《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ 130―2 0 0 1 J 84―2001(2025 年版) (2)《建筑施工安全检查标准》J GJ 59―9 9 (3)《建筑施工高处作业安全技术规程》JGJ B 0-91 (4)《建筑结构荷载法律规范》GB50009-200 1(5)《混凝土结构设计法律规范》GB50 0 10—2025(6)《建筑工程施工质量验收统一标准》GB50300-2 00 1(7)本工程施工图纸及施工组织设计二、工程概况明光市公路运输综合服务中心工程位于明光市城东政务新区
地上 B 区10 层,地下室 1 层,框架剪力墙结构,总建筑面积 12 458、8 m 2

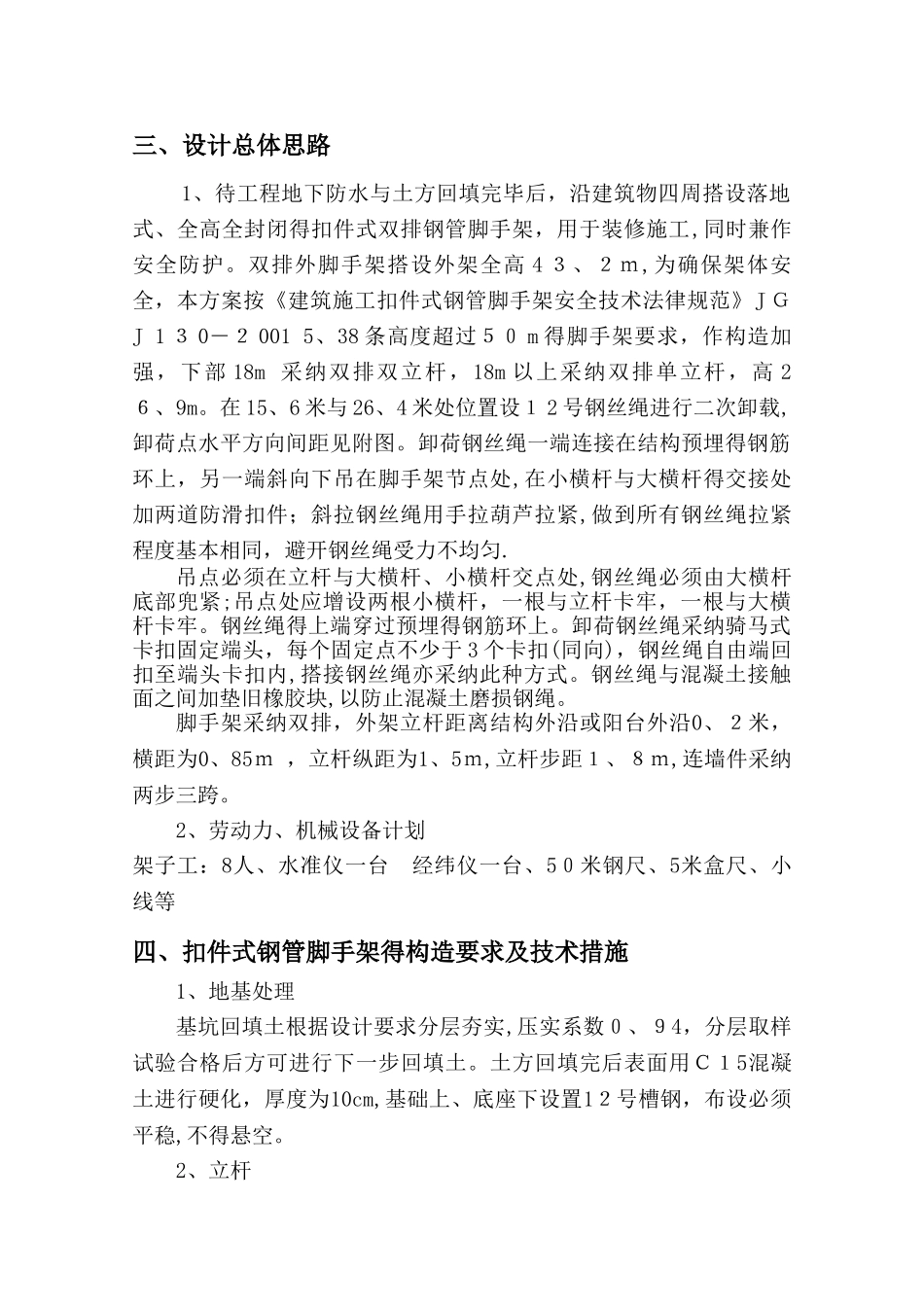

B区长为62、4 米,宽为 15、6 米,建筑总高度为 41、7m;三、设计总体思路1、待工程地下防水与土方回填完毕后,沿建筑物四周搭设落地式、全高全封闭得扣件式双排钢管脚手架,用于装修施工,同时兼作安全防护
双排外脚手架搭设外架全高 4 3、2m,为确保架体安全,本方案按《建筑施工扣件式钢管脚手架安全技术法律规范》J GJ 1 3 0―2 001 5、38 条高度超过50 m 得脚手架要求,作构造加强,下部 18 m 采纳 双排双立杆,18 m 以上采纳双排单立杆,高 2 6、 9m
在 15 、 6 米与 26 、 4 米处位置设1 2 号钢丝绳进行二次卸载 , 卸荷点水平方向间距见附图

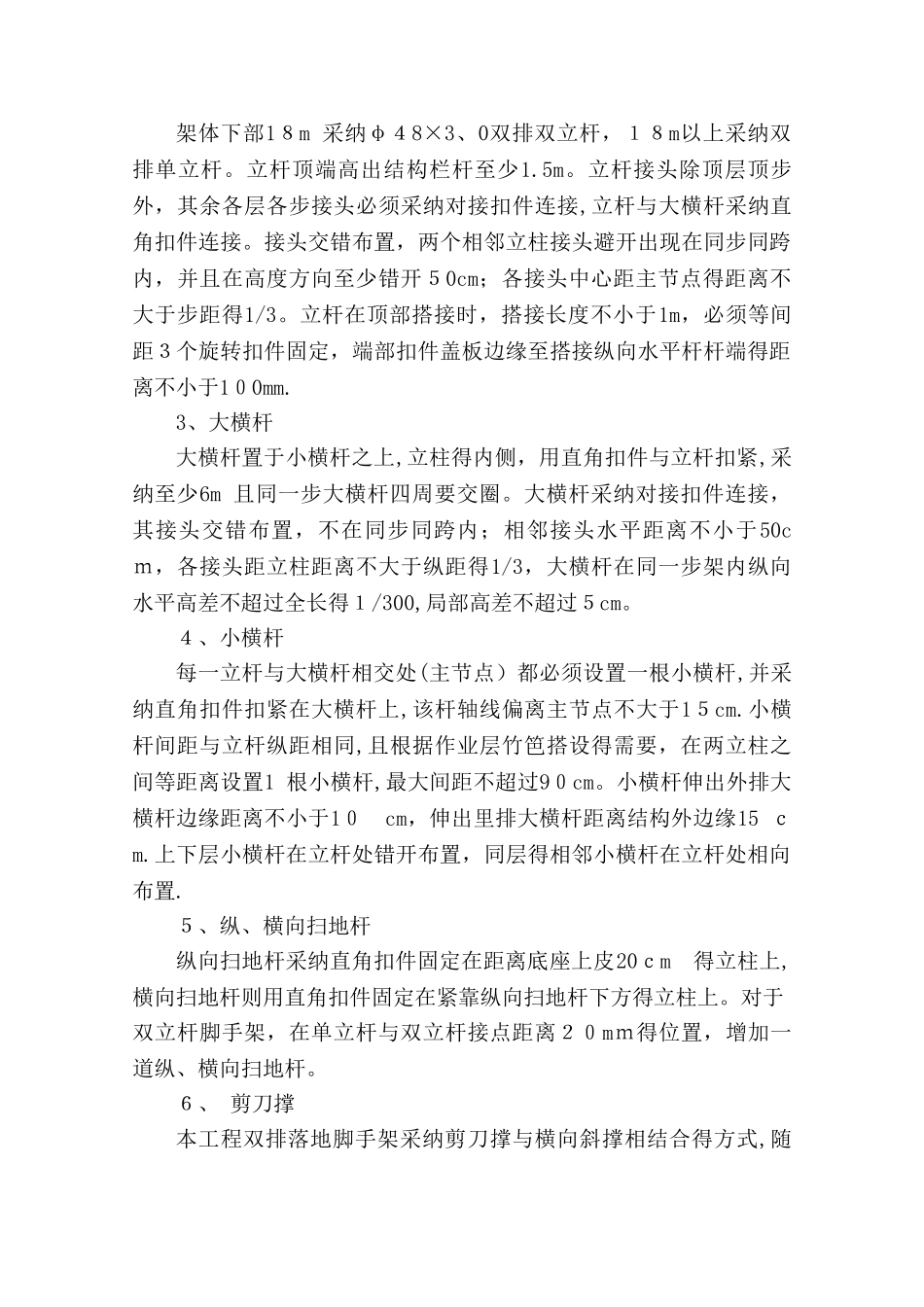

卸荷钢丝绳一端连接
