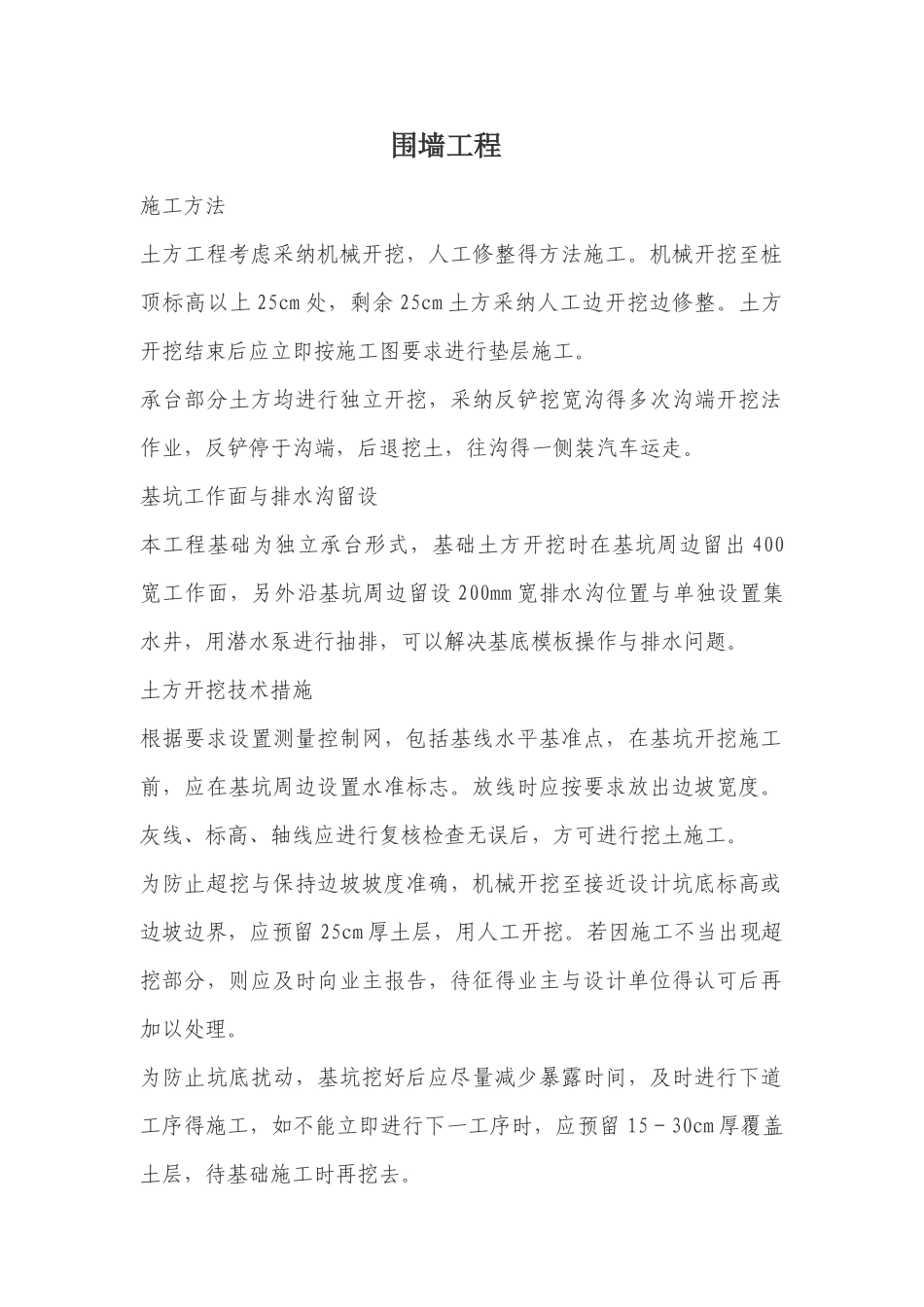

围墙工程 施工方法 土方工程考虑采纳机械开挖,人工修整得方法施工
机械开挖至桩顶标高以上 25cm 处,剩余 25cm 土方采纳人工边开挖边修整
土方开挖结束后应立即按施工图要求进行垫层施工
承台部分土方均进行独立开挖,采纳反铲挖宽沟得多次沟端开挖法作业,反铲停于沟端,后退挖土,往沟得一侧装汽车运走
基坑工作面与排水沟留设 本工程基础为独立承台形式,基础土方开挖时在基坑周边留出 400宽工作面,另外沿基坑周边留设 200mm 宽排水沟位置与单独设置集水井,用潜水泵进行抽排,可以解决基底模板操作与排水问题
土方开挖技术措施 根据要求设置测量控制网,包括基线水平基准点,在基坑开挖施工前,应在基坑周边设置水准标志
放线时应按要求放出边坡宽度
灰线、标高、轴线应进行复核检查无误后,方可进行挖土施工
为防止超挖与保持边坡坡度准确,机械开挖至接近设计坑底标高或边坡边界,应预留 25cm 厚土层,用人工开挖
若因施工不当出现超挖部分,则应及时向业主报告,待征得业主与设计单位得认可后再加以处理
为防止坑底扰动,基坑挖好后应尽量减少暴露时间,及时进行下道工序得施工,如不能立即进行下一工序时,应预留 15-30cm 厚覆盖土层,待基础施工时再挖去
雨天施工中,应实行积极、主动得质量与安全技术措施,如实行在挖土施工点铺垫钢板与场地内施工道路连通得方法保证连续施工
C、 土方回填 土质要求 回填土方应采纳粘土或亚粘土进行回填,并且回填土方不得含有有机物质、木屑及其它杂物
回填时土方含水率应适当控制,具体最佳含水率应根据土质情况进行测定
土方回填方法 土方回填应根据 25cm 为一皮进行回填,每层回填土应分层夯实,对于基坑底部范围较小部分土方回填采纳震动式打夯机进行夯实;对于地坪下土方可采纳压路机或蛙式打夯机进行碾压夯实
在土方回填时必须四周均匀回填
回填之土方经压实后密实度应达到
