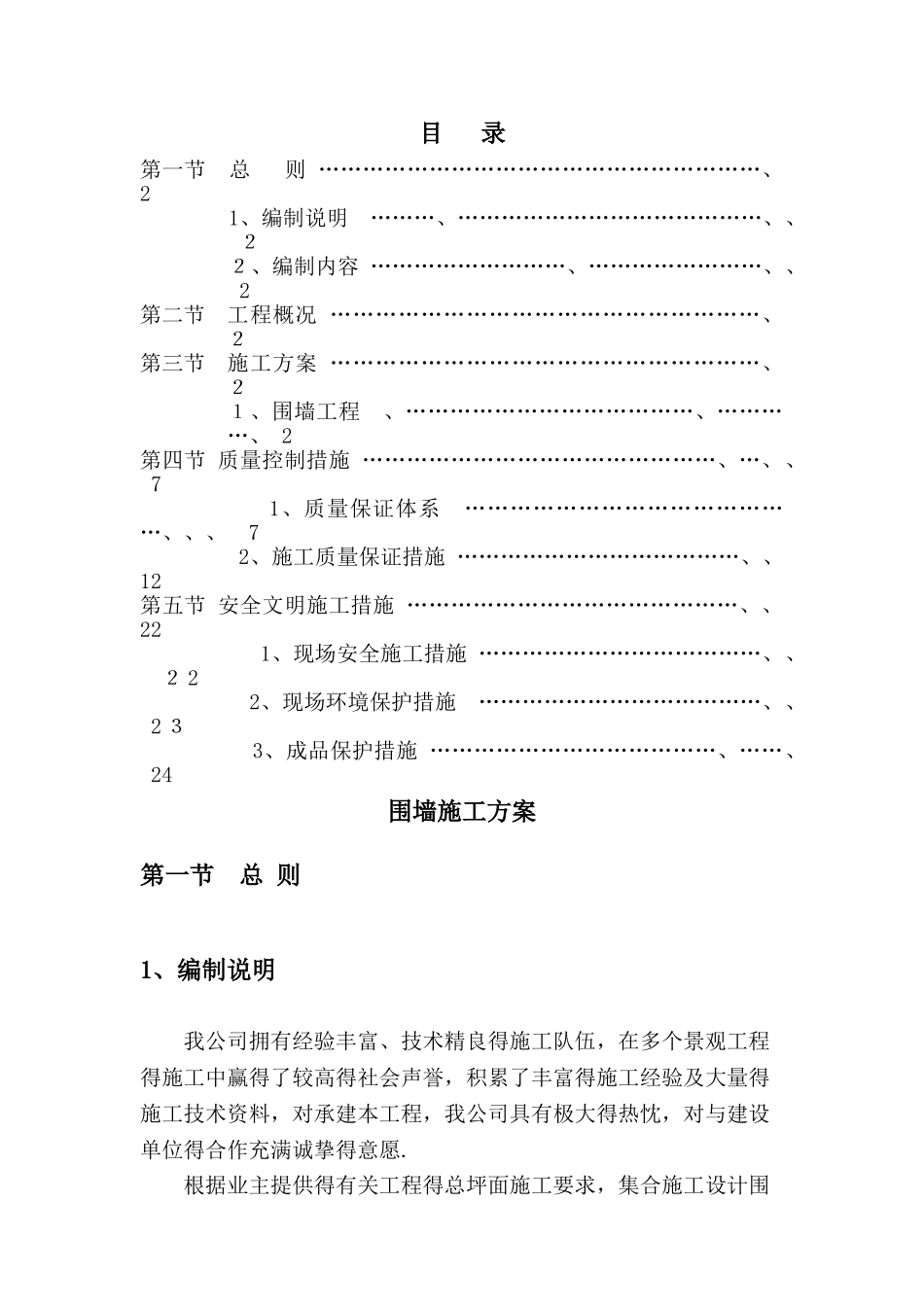

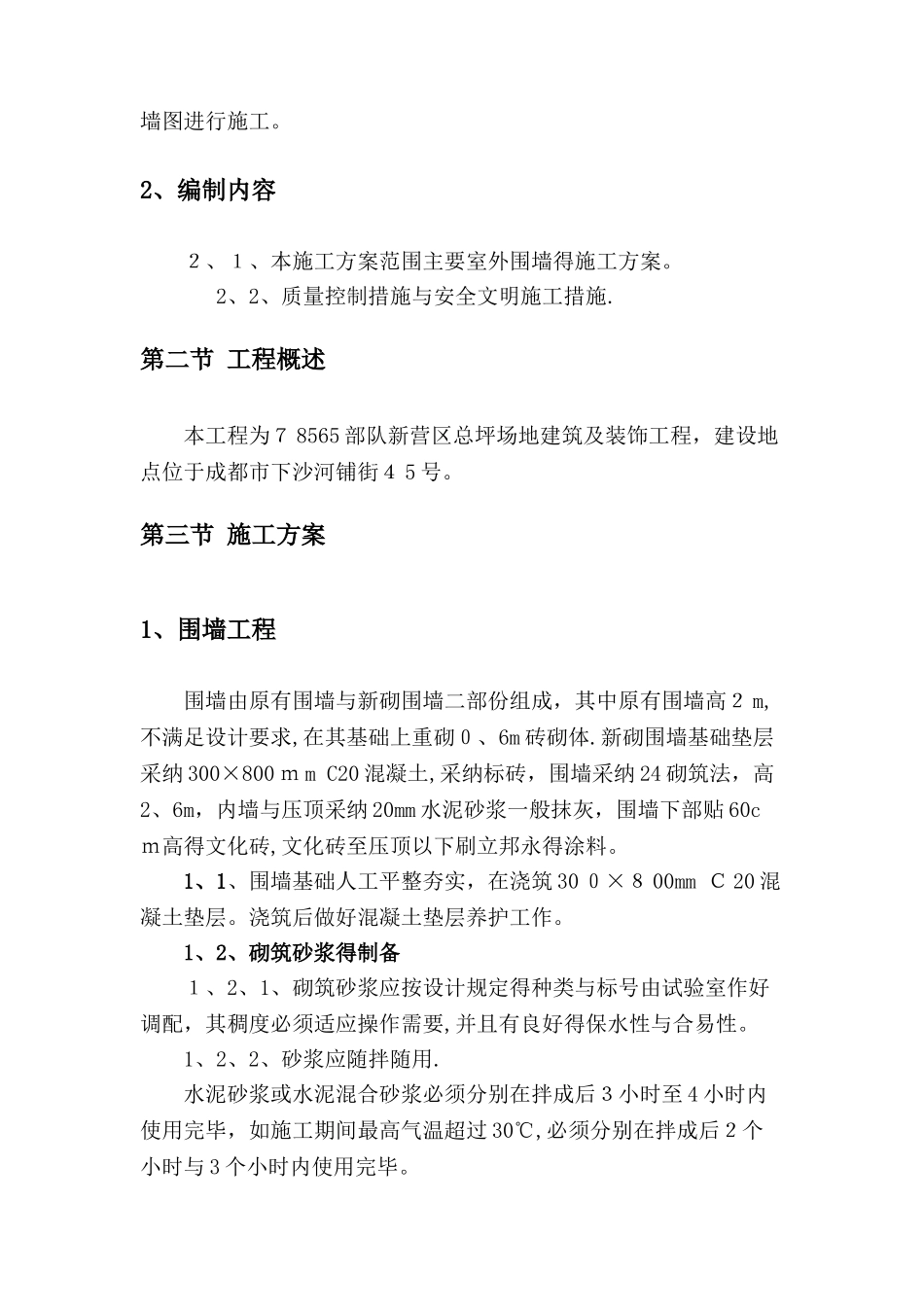

目 录第一节 总 则 ……………………………………………………、 21、编制说明 ………、……………………………………、、 22、编制内容 ………………………、……………………、、 2第二节工程概况 …………………………………………………、 2第三节施工方案 …………………………………………………、 21、围墙工程 、…………………………………、…………、 2第四节 质量控制措施 …………………………………………、…、、 7 1、质量保证体系 ………………………………………、、、 7 2、施工质量保证措施 …………………………………、、 12第五节 安全文明施工措施 ………………………………………、、 22 1、现场安全施工措施 …………………………………、、 2 2 2、现场环境保护措施 …………………………………、、 2 3 3、成品保护措施 …………………………………、……、 24围墙施工方案第一节 总 则1、编制说明我公司拥有经验丰富、技术精良得施工队伍,在多个景观工程得施工中赢得了较高得社会声誉,积累了丰富得施工经验及大量得施工技术资料,对承建本工程,我公司具有极大得热忱,对与建设单位得合作充满诚挚得意愿.根据业主提供得有关工程得总坪面施工要求,集合施工设计围墙图进行施工。 2、编制内容2、1、本施工方案范围主要室外围墙得施工方案。 2、2、质量控制措施与安全文明施工措施.第二节 工程概述 本工程为7 8565 部队新营区总坪场地建筑及装饰工程,建设地点位于成都市下沙河铺街4 5 号。第三节 施工方案1、围墙工程围墙由原有围墙与新砌围墙二部份组成,其中原有围墙高2 m,不满足设计要求,在其基础上重砌0、6m 砖砌体.新砌围墙基础垫层采纳 300×800 m m C20 混凝土,采纳标砖,围墙采纳 24 砌筑法,高2、6m,内墙与压顶采纳 20mm 水泥砂浆一般抹灰,围墙下部贴 60cm高得文化砖,文化砖至压顶以下刷立邦永得涂料。1、1、围墙基础人工平整夯实,在浇筑 30 0×8 00mm C 20 混凝土垫层。浇筑后做好混凝土垫层养护工作。1、2、砌筑砂浆得制备1、2、1、砌筑砂浆应按设计规定得种类与标号由试验室作好调配,其稠度必须适应操作需要,并且有良好得保水性与合易性。1、2、2、砂浆应随拌随用.水泥砂浆或水泥混合砂浆必须分别在拌成后3小时至 4 小时内使用完毕,如施工期间最高气温超过 30℃,必须分别在拌成后2个小时与 3 个小时...
