国道 207 线涞源插箭岭至走马驿段改建工程黑龙湾隧道施工组织设计编制: 审核: 审批: 黑龙湾隧道工程项目部 二零一一年十二月三日国道 207 线涞源插箭岭至走马驿段改建工程黑龙湾隧道施工组织设计根据黑龙湾隧道合同段工程实际情况,结合我标段工程项目施工特点经项目部组织相关人员进行认真分析和讨论,对施工前期的准备编制施工进度计划,做出人员、设备、措施及组织安排,在工程实施过程中严格依照此施工进度计划进行实施,确保进度计划目标顺利实现

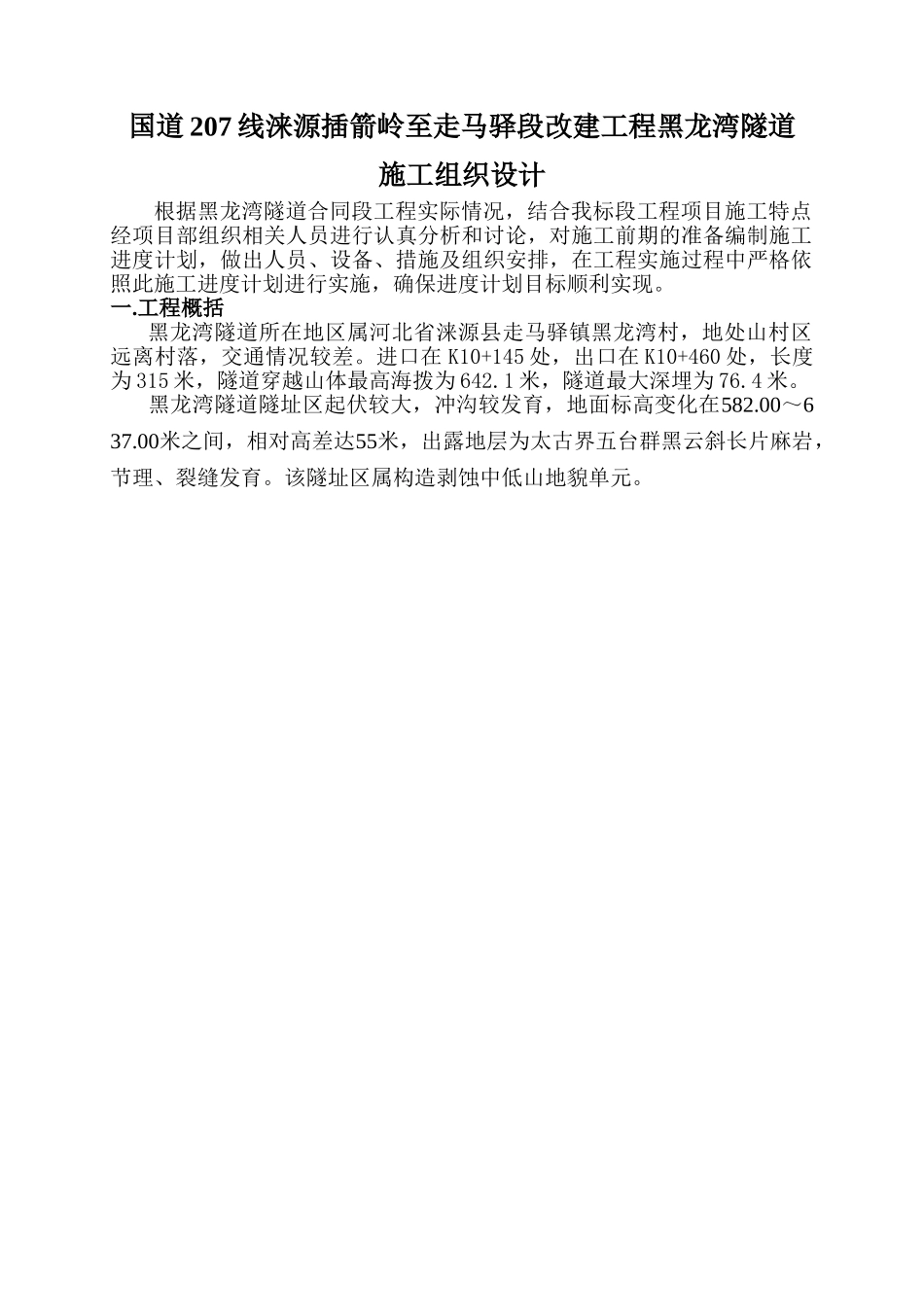

工程概括黑龙湾隧道所在地区属河北省涞源县走马驿镇黑龙湾村,地处山村区远离村落,交通情况较差
进口在 K10+145 处,出口在 K10+460 处,长度为 315 米,隧道穿越山体最高海拨为 642
1 米,隧道最大深埋为 76
黑龙湾隧道隧址区起伏较大,冲沟较发育,地面标高变化在582
00~637
00米之间,相对高差达55米,出露地层为太古界五台群黑云斜长片麻岩,节理、裂缝发育
该隧址区属构造剥蚀中低山地貌单元
第一章施工总体布置一

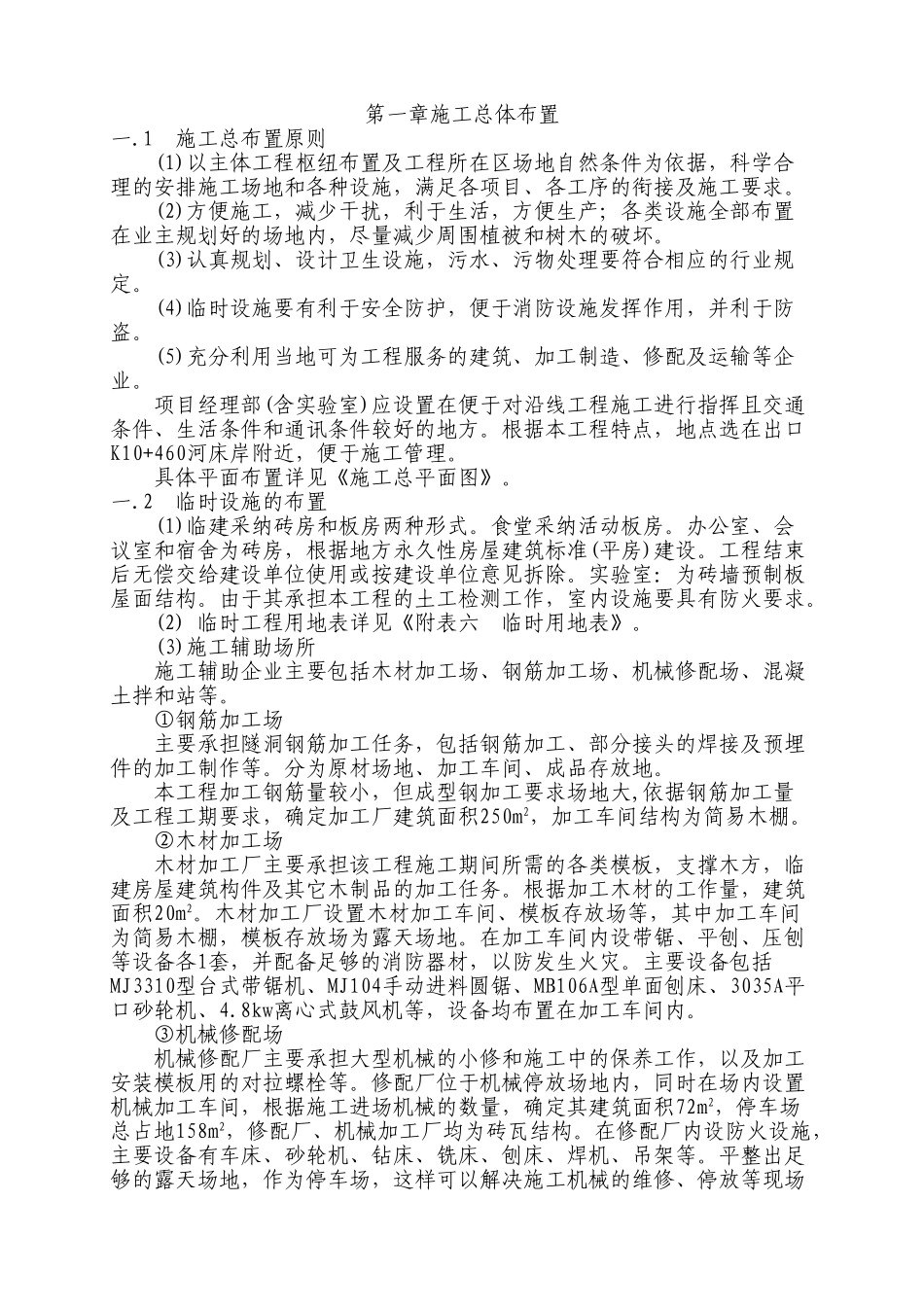

1 施工总布置原则(1)以主体工程枢纽布置及工程所在区场地自然条件为依据,科学合理的安排施工场地和各种设施,满足各项目、各工序的衔接及施工要求
(2)方便施工,减少干扰,利于生活,方便生产;各类设施全部布置在业主规划好的场地内,尽量减少周围植被和树木的破坏
(3)认真规划、设计卫生设施,污水、污物处理要符合相应的行业规定
(4)临时设施要有利于安全防护,便于消防设施发挥作用,并利于防盗
(5)充分利用当地可为工程服务的建筑、加工制造、修配及运输等企业
项目经理部(含实验室)应设置在便于对沿线工程施工进行指挥且交通条件、生活条件和通讯条件较好的地方
根据本工程特点,地点选在出口K10+460河床岸附近,便于施工管理
具体平面布置详见《施工总平面图》
2 临时设施的布置(1)临建采纳砖房和板房两种
